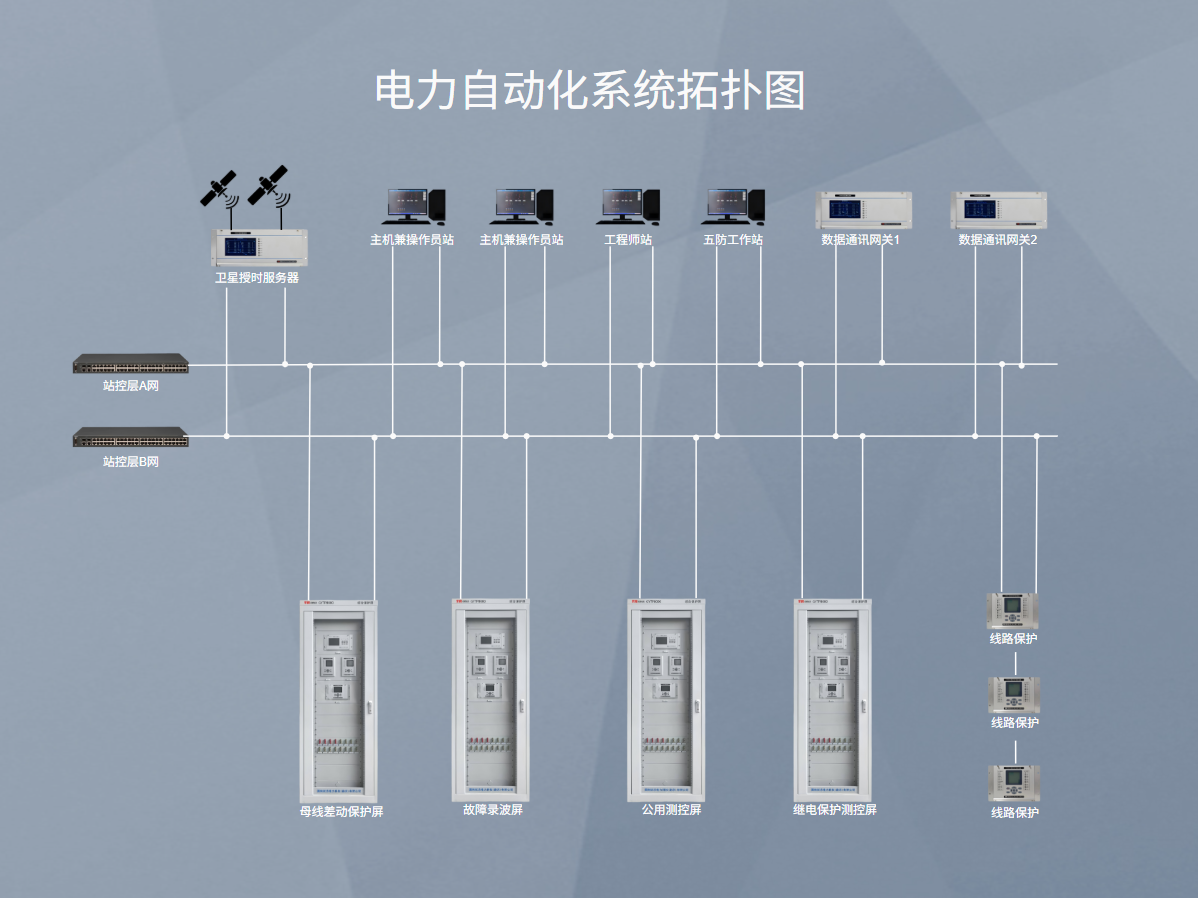

变电站后台监控系统

一、验收前该准备哪些资料

变电站二次系统验收经常出现的一种情况是,人到现场了才发现资料不全,当天大半时间花在找图纸上。验收效果好不好,很大程度取决于进场前的资料准备。

必备的资料有这么几类:完整的二次接线图与端子排图、保护定值通知单、装置说明书与出厂试验报告、设计变更单、以及各装置的通信点表。其中最容易缺的是设计变更单。现场施工过程中改动过接线但变更单没有同步更新的情况很普遍,验收时按老图纸核对,会把正常接线判成错误。

进场前建议把资料按屏柜分册整理,每一面屏对应的图纸、定值单、说明书装在一个文件袋里,跟屏柜一一对应。现场核对时不用来回翻,效率差别很明显。资料与实物对不上,是变电站二次系统验收里最常打乱节奏的一件事。

另一项容易被忽略的准备是明确验收范围与分工。变电站二次系统的验收涉及屏柜安装、接线、回路试验、通信调试几个专业面,各方交界面在哪里、谁负责哪一段,进场前讲清楚。交接点不清楚,验收当天就会出现「这段归你」的来回推。

我公司配套的继电保护测控屏在出厂时随屏提供屏内接线图与端子编号对照表,屏内每根线有独立编号,现场核对时按编号比对,比按颜色和走向判断可靠得多。

二、保护测控屏怎么核对

保护测控屏是变电站二次系统的核心设备载体,也是验收工作量的主要部分。核对的内容分安装质量和接线正确性两层,前者看得见,后者需要动手测。

安装质量这层看几项:屏柜的水平垂直度、屏柜与基础的固定、屏内装置与端子排的标识齐全度、接地铜排的连接可靠性、屏门开合与锁具。这些项目一眼能看,但坑也不少。屏内标识不齐全的情况很常见,装置后面的线号管脱落、端子排的编号标签缺失,运行后查线会非常困难,验收时就应该要求补齐。这一类问题在变电站二次系统投运后暴露,处理起来比验收阶段麻烦得多。

接线正确性这层要按回路逐条核对。核对顺序建议按电流回路、电压回路、直流回路、信号回路、出口回路这个次序往下走。电流回路必须重点查极性,电压回路必须重点查相序与是否短路,直流回路查正负极性,出口回路查跳合闸对象是否与设计一致。这个次序在变电站二次系统的现场核对里通用,按它走一遍不会漏掉回路类型。

下面这张表把各回路的核对要点列出来,现场按这张表逐项打勾,比凭经验看要完整。

回路类型 核对要点 常用方法 易错项
电流回路 极性、变比、回路完整性 通流试验、伏安特性核对 极性接反导致差动误动
电压回路 相序、极性、无短路 加压试验、相序表测量 相序接反导致测控数据异常
直流回路 正负极性与熔断器位置 万用表测电位 正负极接反烧装置电源板
信号回路 遥信点表与开入接点一致 逐点短接开入端子 常开常闭类型弄反
出口回路 跳合闸对象与设计一致 传动试验、看开关动作 跳错间隔或跳错相
接地回路 屏体接地与铜排连接 接地电阻测量 屏内多处接地形成环流

出口回路的传动试验是整个验收中最不能省的一项。图纸上写得再清楚,最终的验证只能靠实际传动,看开关是不是按设计动作。传动前把一次设备的检修状态确认清楚,避免在带电设备上做传动。传动时每一条出口单独做,做完一条恢复一条,不要一次性全部加信号。

三、二次回路的绝缘与接地怎么查

二次回路的绝缘与接地是变电站二次系统里最容易埋隐患的部分。这两个项目的检查结果通常不是「通过」或「不通过」这么干脆,需要做记录、看趋势。

绝缘检查的做法是对二次回路的每一个回路单独测绝缘电阻,测量时把回路两端的装置侧断开,只测回路的电缆与接线。用 500V 或 1000V 的兆欧表,按标准要求逐条记录。把整段回路连在一起测只能得一个笼统数值,出了问题定位不到具体位置,也发现不了相邻回路之间的绝缘差异。

测绝缘要注意两个前提:一是测量的电压等级要与回路匹配,电子设备一定要断开,否则高压会损坏装置内部元件;二是有受潮可能的回路要干燥后再测。电缆敷设完成到做绝缘试验之间如果隔了较长时间,尤其是经过雨季,先检查电缆沟的积水情况。

接地检查的核心原则是二次回路只有一个接地点、且接地点位置符合设计要求。电流互感器二次回路必须在靠近互感器的一侧一点接地,电压互感器二次回路在二次侧的接地点也必须唯一。多点接地会在回路里形成环流,影响测量精度,严重时造成保护误动。

实测接地点数量的办法是断开接地点后逐一测量对地电阻,配合图纸核对每一处接地铜排的连接。二次回路接地点是否重复、接地线截面是否满足要求,这两项都要落进验收记录。

接地与PT并列与二次回路的接线方式有直接关系,PT 并列回路的接地点位置如果设置不当,并列瞬间会形成环流,导致电压量与并列切换逻辑同时出问题。这类接线在验收阶段就要与设计人员一起过一遍原理,不要留到投运后处理。

四、通信对点为什么老要来回好几轮

通信对点是变电站二次系统验收里最耗时间的环节,来回几轮是常态。原因不在于技术难度,而在于两端对同一个点号的理解不总是一致。

对点的基本流程是:先把通信点表发给调度或监控主站,主站在后台逐个核对,把不一致的点号反馈回来,现场修改后再核对。一轮下来要经过发送、核对、反馈、修改、复核几个往返,任何一端的数据没有同步更新,这一轮就白做。

减少往返的关键在于把点表先对齐。做法是明确点表的版本号与生效时间,两端都以同一个版本工作,并且约定任何修改都要同步更新版本号。现场改动接线或者装置配置后立刻更新点表,不要等着对点的时候一起改。

遥信点的核对要注意常开常闭的类型。同一个开入量,在不同装置里的默认接点类型可能不同,点表里如果不写清楚,对点时会反复出现「状态反了」的提示。遥测点的核对要注意变比与量程,两端的变比不一致,数值会整体偏差一个倍数。

对点过程中的记录要留档。每一轮的点表版本、核对结果、不一致项与处理方式都记下来,几轮下来能看出问题集中在哪一类,是接线问题还是点表配置问题。记录留档的另一层价值是日后扩建或改造时可以直接参考。

通信对点与保护故障信息子站的信息上送逻辑存在关联。子站的报文上送与监控系统的遥信遥测使用不同的通道,对点时要分别核对,避免一套对完就认为全部完成。

五、哪些项目最容易返工

按现场经验排一下,变电站二次系统验收里返工概率最高的项目有这么几类,提前注意能省不少时间。

  • 端子标识与线号管不全或不一致,验收后补做,涉及全屏重新核对。
  • 电流回路极性接错,通流试验才发现,需要重新拆接线并复测。
  • 遥信点表的常开常闭类型与实际装置不一致,对点时逐点返工。
  • 二次回路接地点重复或漏接,绝缘试验阶段发现,需要重新处理接地。
  • 设计变更未同步更新图纸,按旧图施工的部分需要整体复核。
  • 屏内直流回路的熔断器配置与设计不符,影响分级配合,需要重新调整。

这几类的共同点是都在施工阶段就能发现,只是当时没人核。把验收要求前置到施工过程中,每完成一面屏就核一面,比最后集中验收返工量小得多。

变电站二次系统的验收资料最终要作为竣工资料归档,验收过程中的实测记录、消缺记录、变更记录都是归档内容。当时图省事不记,事后补记的数据可信度会打折扣。建议在验收开始前就把记录表格式定下来,逐项填写,验收结束时直接成册。

消缺环节要有闭环。查出问题之后,把项目、责任人、整改完成时间、复测结果都登记下来,整改完成后必须复测一次并由验收方确认,不能只看施工方的回复。消缺不闭环最容易出现的情况是同一个问题在下一座站上重复出现。

六、常见问题快速解答(FAQ)

变电站二次系统验收,最少要几个人在场?

人数不是关键,专业面覆盖才是。验收至少要覆盖屏柜安装检查、二次回路试验、通信调试三个方面,相应的人员在场即可。常见做法是施工方负责施工质量自检、监理方做过程检查、运维单位做最终验收,三方在同一时间点到场效率最高。

保护测控屏的安装验收,哪些项目必须实测不能只看?

接地电阻、屏柜水平垂直度、出口回路的传动试验必须实测。尤其是传动试验,图纸和说明书都能写得很好,但开关是不是按设计动作只能靠实测。其余项目如标识、固定、锁具可以目视检查,但发现缺失要当场记录并要求补齐。

二次回路绝缘试验用 500V 还是 1000V 兆欧表?

按设计文件与标准要求选用,通常二次回路用 500V 或 1000V。关键在于测量前必须把电子设备断开,装置侧的电源与信号端子全部脱开,只测电缆与接线部分。电压选高不选高要看回路耐压水平,不确定时按设计文件执行。

通信对点总是来回好几轮,有没有办法减少?

把点表版本管理做起来就能明显减少。两端约定同一个版本号,任何一端修改都要同步更新版本并重新发送,避免出现一端按旧点表核对的情况。同时对点前先自查一遍常开常闭类型与变比,把明显的错误排除掉。

验收发现的问题,施工方口头说改了,要不要复测?

必须复测。消缺要有闭环,整改完成后由验收方现场复测并签字确认,只看回复不复查的做法,会把同一类问题带到下一座站。涉及接线改动的问题,复测时还要同步更新竣工图纸,避免图纸与现场不一致。

变电站二次系统的验收做扎实,投运后的运维压力会小很多。资料准备、屏柜核对、回路试验、通信对点这四段分开推,每段留记录,验收结束时直接形成成册的竣工资料。我公司长期配套继电保护测控装置、二次屏柜与变电站监控系统设备,涉及验收标准、屏柜配置或者二次回路设计的问题,联系我公司技术团队,电话与微信同号,可以协助梳理验收清单。
