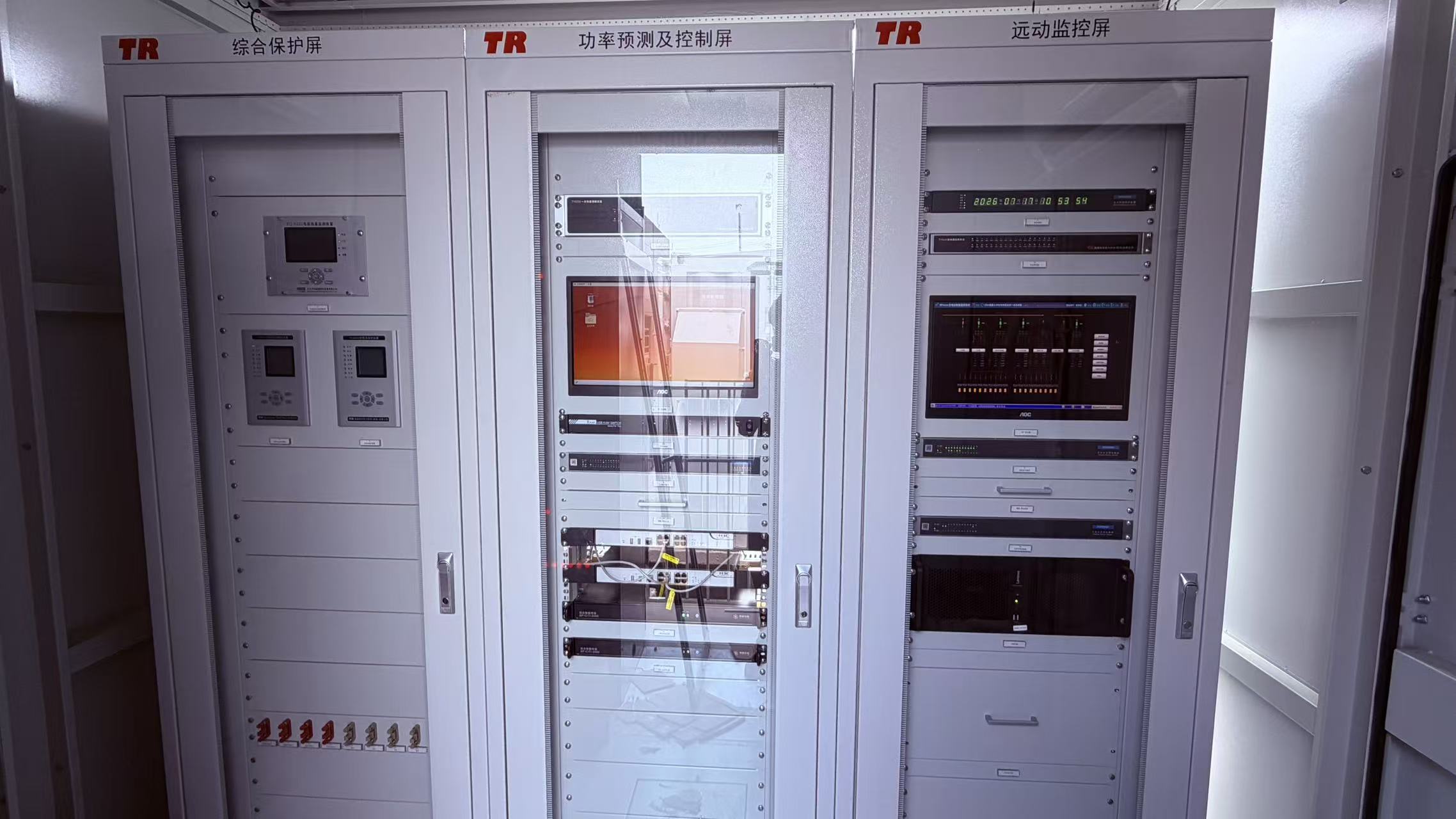

工商业屋顶光伏涉网二次设备怎么配?亳州鼎基3.6兆瓦项目案例
📌 项目概况:本项目位于安徽省亳州市,利用安徽亳州鼎基鞋材有限公司厂房屋顶建设,装机容量3600千瓦。我公司承担综合保护屏、远动监控系统屏、功率预测及控制系统屏与就地分散保护装置的成套供货,并负责现场调试直到送电结束、配合完成4项涉网试验。
一、项目背景
本项目属工商业屋顶分布式光伏,按当地供电公司要求配置涉网二次设备并上送运行信息。项目体量不大,但涉网验收项与大型电站基本一致:防孤岛、故障解列、电能质量、功率预测、一次调频一样不能少,配置重点在于把有限的投资用在验收必查设备上。
二、二次设备配
置
| 屏柜/单元 | 主要设备 | 数量 |
|---|---|---|
| 综合保护屏 | %s电能质量在线监测装置、%s防孤岛保护装置、%s故障解列装置 | 各1台,组屏1面 |
| 远动监控系统屏 | 监控主机、TY930监控系统(LINUX版,麒麟V10)、TY920A远动管理机、TY920B通讯管理机、站控层与环网交换机、ATS1800双北斗同步时钟 | 1面 |
| 功率预测及控制系统屏 | 光功率预测系统(预测服务器、气象服务器、防火墙)、TY9200一次调频装置、微型气象站、无线通讯采集装置 | 1面 |
| 就地分散保护 | TYL8691线路保护装置(双网口)4台、TYC8691 SVG保护装置1台、TY8663三合一箱变测控装置2台 | 分散布置 |
三、实施与调试
现场调试覆盖监控系统组态、保护定值输入、远动联调与防孤岛、故障解列传动试验;4项涉网试验(含一次调频、AGC/AVC等)由我公司配合完成,不单独收费。光功率预测系统按数值天气预报、模型更新提供年度技术维护服务。防孤岛动作时间与整定配合的要点,可参阅10kV光伏防孤岛保护动作时间整定;AGC/AVC群调群控的组网方式可参阅10kV屋顶光伏AGC/AVC群调群控屏配置。
-

Q:电容器组频繁投切是什么原因?电压上限、投切间隔与无功倒送的判断
电容器组投切一天十几次,多数不是控制器坏了,而是电压上限、投切间隔与无功倒送三者对不上。文中按投切记录、定值门槛…
2026-11-09
Q:隔离开关电动操作不动,先查哪一段?电源、闭锁、电机与遥控的排查顺序
隔离开关电动操作不动,可能是电源、闭锁、电机、遥控四类原因,按「就地能不能动」二分最快。文中给出每一步的具体测量…
2026-11-09
Q:站用变失电后能撑多久?蓄电池放电、备投动作与恢复送电顺序
站用变失电后站内靠蓄电池维持,超时放电会导致保护装置失电、断路器无法操作,最终演变成全站停电。文中给出各阶段的电…
2026-11-04
Q:母差保护的大差和小差是什么?为什么大差跳母联
母线差动保护里大差与小差的分工:大差比全部出线电流、作故障判别,小差比单段母线电流、作故障段选择;大差单独动作跳…
2026-10-29
相关问答咨询 更多
-

母联充电保护该投多大电流、投多久?躲涌流与母差配合的边界
母联充电保护只在给空母线充电的几十秒内投入,定值要同时躲过励磁涌流和保住母线故障灵敏度。文中给出电流定值与时限的…
2026-11-09
站用变压器保护配置与整定:容量分级、过流反时限与低压侧备投配合
按容量段划分站用变高压侧开关形式与保护功能清单,给过流、速断、反时限的整定口径,说明低压侧单相接地为何高压侧看不…
2026-11-04
线路光纤差动保护通道怎么调试?尾纤衰耗、通道自环与两侧对调步骤
线路光纤差动保护通道调试的完整顺序:调试前要备齐的四份资料、光接口与尾纤衰耗的测量方法、本侧自环与两侧联合对调的…
2026-10-29
35kV线路三段式过流保护怎么整定?速断、限时速断与过负荷配合计算
35kV线路三段式过流保护整定口径:速断按躲本线末端最大三相短路、限时速断与相邻线路配合取0.3秒级差、过流段按…
2026-10-27
