工商业储能系统集成方案怎么定
工商业储能系统集成方案怎么定_构成配置与选型要点
工厂、园区、商业综合体上储能项目,第一步就是确定工商业储能系统集成方案。很多业主拿到方案书只看电池容量和报价,对系统里到底集成哪些设备、各部分承担什么职责并不清楚,结果验收阶段才发现缺项、返工。本文按配置清单的方式,把一套典型的工商业储能系统集成方案逐层拆开,讲清每个设备"为什么必须配",供设计与采购参考。
一、先明确项目的四个边界条件
方案怎么定,取决于项目边界条件,开工前这四项必须先落地:
- 并网方式。并网型还是离网型,是否需要防逆流控制,关口计量点在高压侧还是低压侧,直接决定二次系统规模。
- 变压器容量与用电负荷曲线。储能充放电功率受变压器容量与峰谷负荷差约束,方案里的变流器容量不是拍脑袋定的。
- 调度关系。工商业储能多数属地调/县调监管,是否要求功率上送、是否要求接入调度数据网,各地要求差异大,必须先问清楚当地要求。
- 消防与安全要求。电池舱布置位置、火灾报警联动、可燃气体探测等,决定辅助系统的配置档次。

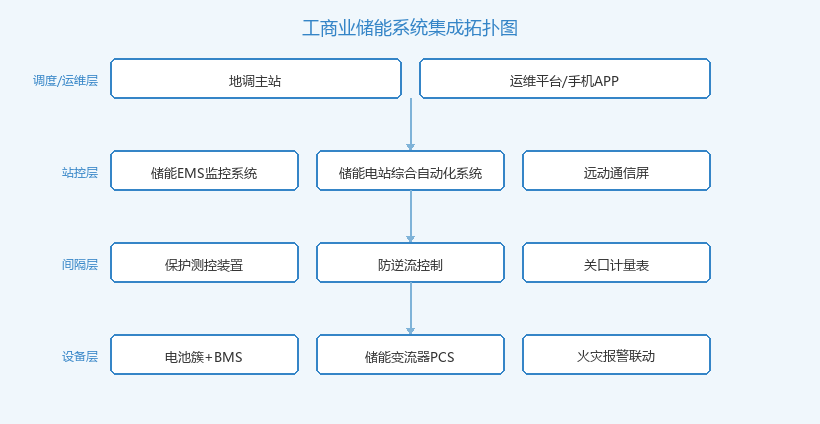

二、系统配置总表:设备—数量—作用—归属
一套典型 500kW/1MWh 级工商业储能系统,配置总表如下(数量随容量线性增减):
| 设备 | 典型数量 | 作用 | 归属 |
|---|---|---|---|
| 电池簇(磷酸铁锂) | 1~2 套 | 能量存储 | 电池舱/集装箱 |
| 电池管理系统 BMS | 1 套(三级架构) | 电压/温度采集、均衡、保护 | 电池舱内 |
| 储能变流器 PCS | 1~2 台 | 交直流变换、充放电控制 | 升压舱/配电室 |
| 储能EMS监控系统 | 1 套 | 策略调度、削峰填谷、需量控制 | 监控屏/一体机 |
| 储能电站综合自动化系统 | 1 套 | 保护测控、防孤岛、数据采集 | 二次屏柜 |
| 防逆流控制与关口计量 | 各 1 套 | 余电不上网控制、电量结算 | 并网点 |
| 火灾报警与消防联动 | 1 套 | 可燃气体探测、断电联动 | 电池舱 |
三、关键设备配置要点(逐项展开)
1. BMS 与 EMS 的接口必须统一。BMS 是电池的"保命系统",EMS 是储能的"经营系统",两者数据要打通。选型时确认 BMS 支持 Modbus-TCP 或 IEC 61850 上送,避免后期加网关改造。
2. PCS 与新能源AGCAVC控制系统的关系。如果储能除削峰填谷外还要响应电网需求(部分省份对工商业储能也有调用要求),PCS 需具备远方功率调节接口,EMS 下发策略后 PCS 秒级执行,这个接口在方案阶段就要写清,不是调试时再加。
3. 计量环节不能省。电能量计量屏承担充放电量分时统计与结算依据,关口表与储能计量表分开设置,数据还要接入 EMS 做收益核算。
4. 二次设备的归属。保护测控、通信管理机等通常统一组屏,通过远动通信屏与调度或运维平台建立通道;若当地要求上送调度,通道规约与加密要求也纳入方案。

四、组屏方案与空间分配
工商业项目场地有限,组屏方案讲究"集成不压项":监控主机、通信管理机、计量设备可集成在一面屏内,但保护与计量回路在端子上要物理分开;电池舱内 BMS 就地布置,舱外不重复设置;预留 20% 备用端子与屏位,为后续加装防逆流或扩容留余地。
五、配置取舍:哪些不能省、哪些可优化
- 不能省:防孤岛保护、火灾报警联动、BMS 三级保护、关口计量——缺任何一项并网验收都过不了,也是安全底线。
- 不能省:EMS 与 BMS、PCS、计量表的三大接口联调费,报价里要单列,避免后期追加。
- 可优化:小型项目可用一体化 EMS 一体机替代独立监控屏;备用电源可利用储能自身经隔离变实现,不必单独配。
- 可优化:负荷曲线平稳、峰谷差小的用户,可降低 PCS 过载能力要求,把预算让给电池循环寿命。
六、与验收要求的对应关系
并网验收主要核三件事:保护与防孤岛功能传动试验记录、计量准确度检定证书、EMS 策略执行与数据上送演示。方案文件里每一台设备都要能对应到验收项,做到"清单即验收表",这是判断一份工商业储能系统集成方案是否成熟的直观标准。
七、总结
工商业储能系统集成方案的核心逻辑,是"边界条件定规模、配置清单定边界、验收要求定底线"。按本文的总表逐项核对,明确哪些设备不能省、哪些接口必须打通,方案评审和采购比价都会事半功倍。如需针对具体厂区负荷特性的储能系统集成配置建议,可联系电力自动化解决方案提供商获取方案测算。
关注公众号
了解更多知识
-
Q:二次设备在线监测系统供货范围一般包含哪些设备?
二次设备在线监测系统供货范围一般包含监测主机、状态评价软件、数据采集接入单元、网络安全接入设备与屏柜附件,监测对象(保护测控装置本体)不属于供货范围,采购文件中应写明边界避免报价口径不一。-->
2026-10-20
Q:公用测控屏造价一般包含哪些费用项?
一面公用测控屏造价由测控装置及I/O板、屏柜组屏附件、通信对时附件、出厂联调与现场服务五个费用项构成,其中测控装置占50%-60%,装置台数与通信冗余配置是价格差异主因。
2026-10-20
Q:无线测温系统数据不上传怎么排查
无线测温系统数据不上传分三类:单点失联多为传感器电池耗尽或脱落,成片失联多为接收主机供电、天线或通讯管理机问题,全部失联先查后台与通道。按后台—主机—传感器—点表顺序排查即可快速定位。
2026-10-20
-
算力需求爆发下电力如何协同:电算一体化的六大落地路径
本文深入解析AI算力爆发背景下"算电协同"的国家战略与落地路径,从规划协同、绿电直连、源网荷储一体化、算力调度、市场机制、电网友好化六个维度,剖析电力如何与百万千瓦级智算集群协同,结合乌兰察布、和林格尔、广东数据中心虚拟电厂等实战案例,为电力行业从业者提供系统性认知。
2026-08-14
35kV变电站二次系统及通讯调试流程
本文系统梳理35kV变电站二次系统及通讯调试的全流程,涵盖光传输设备联调(对接供电局通信部)、调度数据网搭建与加密配置(对接供电局网安部)、远动联调与对点(对接供电局自动化部,需电气试验厂家配合)、保护整组传动试验、带负荷测试及验收送电等关键环节。按供电局部门分工梳理对接流程,提供详细的调试步骤、技术参数及工期参考,是工程技术人员高效推进二次系统投运的实战手册。
2026-08-03
新能源电站涉网试验包含哪些
新能源电站涉网试验是评估光伏、风电、储能等场站并网性能、确保其满足电网安全稳定运行要求的一系列强制性检测项目的统称。它依据国家及行业标准,由具备资质的第三方检测机构执行,是电站并网投运前必须通过的“准入考试”,其报告是电网调度部门准许电站并网的核心依据。
2026-05-15
