北斗卫星同步时钟系统怎么选
北斗卫星同步时钟系统怎么选_供货范围与技术交底要点
变电站、新能源场站的故障录波、事件顺序记录、功率预测都依赖统一的时标,而这套时标的源头就是北斗卫星同步时钟系统。它是采购目录里的常客,但恰恰是选型与供货环节最容易出扯皮的系统:天线谁配、对时线缆谁供、守时指标怎么算合格,交底不清就会在安装调试阶段返工。本文按选型决策的思路,把供货范围与技术交底要点一次讲清。
一、选型前先明确的四个问题
- 站内需要被对时的设备有多少、分布在哪。保护测控、故障录波屏、同步相量测量屏、后台监控、调度终端都是对时对象,数量与距离决定主时钟台数与扩展方式。
- 对时方式要求。多数设备接受 IRIG-B 码或秒脉冲(PPS)+报文对时,部分新型设备支持 PTP(1588);不同方式的天线与线缆配置不同,不能混着报价。
- 守时要求。卫星信号丢失后,主时钟靠内部晶振守时,一般要求 24 小时偏差不超过 1 秒;调度主站对时间同步质量有考核的站,守时指标要写进技术协议。
- 是否双源配置。重要变电站按主备双时钟配置,两台主时钟互为备用并具备源切换功能;小型场站可用单主钟+扩展钟方案降低造价。
二、供货范围清单:逐项对齐
一套完整的北斗卫星同步时钟系统供货范围,至少应包含以下六项,签合同前逐项核对:
| 供货项 | 内容与要点 | 易漏项 |
|---|---|---|
| 主时钟装置 | 北斗/GPS双模接收,输出 IRIG-B、PPS、NTP 等多路对时信号 | 输出路数是否够用、是否可扩 |
| 扩展时钟装置 | 远距离/多房间设备区的对时信号扩展 | 级联距离与光纤是否含在供货内 |
| 卫星天线及馈线 | 天线、馈线、避雷器,按实际敷设长度配置 | 馈线超长时的放大器费用 |
| 屏柜及附件 | 主时钟、扩展钟统一组屏为卫星时间同步系统屏,含空开、端子、接地 | 屏位数是否预留扩展 |
| 对时线缆与接口转换 | B 码线缆、光隔放大器、接口转换器 | 不同厂家被对时设备的接口差异 |
| 调试与验证服务 | 全站对时精度抽测、守时试验、与远动通信屏等设备的联调配合 | 是否含全站逐点核对 |
最容易扯皮的是天线馈线与对时线缆两项:天线属于主设备厂家供,但敷设施工常在土建/安装标段,交底时必须写清供货界面与施工界面各归谁。

三、关键技术指标怎么判
比价时不要只看装置价格,三项指标决定系统能不能用:
- 对时精度:IRIG-B 方式下被对时设备时间同步误差应不大于 1ms,PMU 等高精度设备要求更高,选型时按站内精度要求最高的设备校核。
- 守时性能:卫星失锁后 24 小时内时标偏差应满足技术协议要求,晶振档次(温补/恒温)决定这一指标,报价差异主要来自这里。
- 双模与切换:北斗/GPS 双模接收,单模失效自动切换;双主钟配置时主备切换时间要明确,避免切换瞬间全站时标跳变。
四、技术交底要落实的六件事
- 天线安装位置与馈线长度现场实测,交底图上标明安装点与走线路径。
- 逐台核对被对时设备的对时接口类型与线缆规格,形成接口表,双方签认。
- 明确屏柜与调度数据网屏等相邻屏的组屏位置、接地方式。
- 调试范围:是否包含全站逐点对时核对,抽检比例写明。
- 验收判据:对时精度、守时试验的测试方法与合格判据引用标准(DL/T 1100 系列)。
- 质保期内时钟模块、天线失效的响应与更换方式。

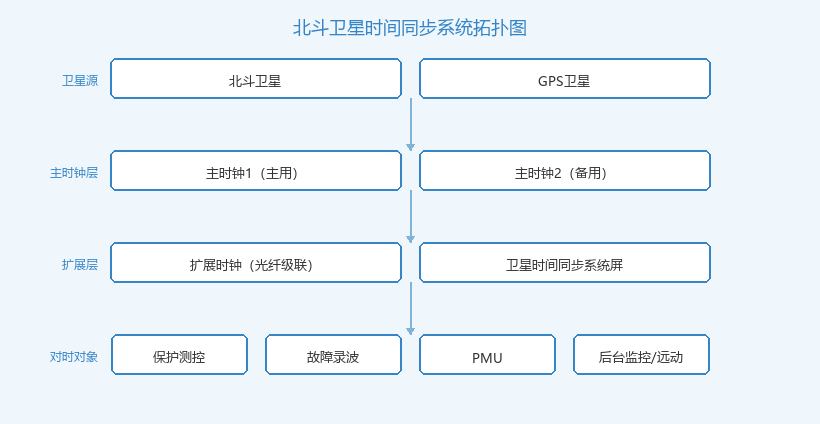

卫星时间同步系统拓扑图
五、总结
北斗卫星同步时钟系统选型的要点,可以归结为"四问定方案、六项定范围、三指标定优劣、六件事定交底"。供货范围里天线馈线与对时线缆是最常见的扯皮点,技术协议里把它们与调试范围一起写清,项目就能平稳落地。结合我们参与 1700+ 项目案例的经验,时间同步系统单独看不大,却是全站事件追溯可信度的地基。如需具体场站的时间同步系统配置与供货清单模板,可联系电力自动化解决方案提供商获取。
关注公众号
了解更多知识
-
Q:二次设备在线监测系统供货范围一般包含哪些设备?
二次设备在线监测系统供货范围一般包含监测主机、状态评价软件、数据采集接入单元、网络安全接入设备与屏柜附件,监测对象(保护测控装置本体)不属于供货范围,采购文件中应写明边界避免报价口径不一。-->
2026-10-20
Q:公用测控屏造价一般包含哪些费用项?
一面公用测控屏造价由测控装置及I/O板、屏柜组屏附件、通信对时附件、出厂联调与现场服务五个费用项构成,其中测控装置占50%-60%,装置台数与通信冗余配置是价格差异主因。
2026-10-20
Q:无线测温系统数据不上传怎么排查
无线测温系统数据不上传分三类:单点失联多为传感器电池耗尽或脱落,成片失联多为接收主机供电、天线或通讯管理机问题,全部失联先查后台与通道。按后台—主机—传感器—点表顺序排查即可快速定位。
2026-10-20
-
算力需求爆发下电力如何协同:电算一体化的六大落地路径
本文深入解析AI算力爆发背景下"算电协同"的国家战略与落地路径,从规划协同、绿电直连、源网荷储一体化、算力调度、市场机制、电网友好化六个维度,剖析电力如何与百万千瓦级智算集群协同,结合乌兰察布、和林格尔、广东数据中心虚拟电厂等实战案例,为电力行业从业者提供系统性认知。
2026-08-14
35kV变电站二次系统及通讯调试流程
本文系统梳理35kV变电站二次系统及通讯调试的全流程,涵盖光传输设备联调(对接供电局通信部)、调度数据网搭建与加密配置(对接供电局网安部)、远动联调与对点(对接供电局自动化部,需电气试验厂家配合)、保护整组传动试验、带负荷测试及验收送电等关键环节。按供电局部门分工梳理对接流程,提供详细的调试步骤、技术参数及工期参考,是工程技术人员高效推进二次系统投运的实战手册。
2026-08-03
新能源电站涉网试验包含哪些
新能源电站涉网试验是评估光伏、风电、储能等场站并网性能、确保其满足电网安全稳定运行要求的一系列强制性检测项目的统称。它依据国家及行业标准,由具备资质的第三方检测机构执行,是电站并网投运前必须通过的“准入考试”,其报告是电网调度部门准许电站并网的核心依据。
2026-05-15
