通讯及安防系统

远动通信屏

应用范围:110kV、35kV、10kV变电站、发电厂(火电、水电、核电)、开闭所、配网自动化系统、新能源场站、石油、化工、钢铁、煤炭、轨道交通、市政(水厂、污水处理厂)等行业的SCADA系统。以及其他:智能楼宇、数据中心、港口、机场的电力监控与能源管理系统。

主要功能:数据采集与转发(四遥)、规约转换、远程控制、安全加密、时钟同步、网络管理。

主要作用:实现调度“四遥”、保障通信安全、统一数据出口、提升自动化水平、满足电网考核与行业监控需求。



一、远动通讯屏产品介绍

远动通讯屏,又称远动通信屏或远动屏,是电力自动化系统中承上启下的关键枢纽设备。它部署于变电站、新能源场站等生产现场,核心使命是解决站内微机保护装置、测控单元、智能电表、直流屏、环境监测等智能设备与远方调度主站/集控中心之间的可靠、实时、安全通信问题。

远动通讯屏柜并非单一设备,而是一个高度集成的系统,通常以高性能嵌入式通信管理机(也称远动装置或数据通信网关机)为核心,并集成工业网络交换机、GPS/北斗卫星同步时钟、纵向加密认证装置、防雷器、电源模块等,共同安装于一个标准防护机柜内。其工作原理是:通过丰富的串行(RS485/232)和网络接口采集站内各类设备的数据,利用内置的强大协议转换能力,将不同厂家、不同规约的数据统一转换为调度主站可识别的标准规约,再经由电力调度数据网或专线通道安全上送;同时,可靠接收并转发来自调度主站的遥控、遥调命令。它是实现变电站无人值守、电网智能调度和新能源电站可观可测可控的物理基础与数据引擎。

二、远动通讯屏产品特点

  • 高度集成化与模块化设计:将通信管理机、网络交换机、纵向加密装置、卫星对时装置、电源等模块集成于标准42U屏柜,结构紧凑,节省空间。采用模块化设计,支持功能板卡灵活配置与扩展。
  • 强大的多协议兼容与处理能力:内置丰富的协议库,可同时支持IEC 61850、IEC 60870-5-101/103/104、Modbus、DNP3.0、CDT等30余种主流及厂商私有规约,实现一站接入,多规约并行处理。
  • 工业级高可靠性与环境适应性:核心部件采用工业级芯片与元器件,支持宽温工作,具备良好的防尘、防潮、抗电磁干扰能力,满足变电站等苛刻工业现场环境要求。
  • 全方位安全防护体系:遵循"安全分区、网络专用、横向隔离、纵向认证"原则,根据不同项目要求可集成国网、南网纵向加密装置,实现调度数据网边界的双向身份认证与数据加密。
  • 智能化运维与管理:支持远程配置、程序升级、故障诊断与日志调阅。具备设备自诊断、自恢复功能,可实时监测通信状态、CPU负荷、电源状态等。

三、远动通讯屏核心作用

  • 构建可靠数据通道,实现全景感知:远动通讯屏作为调度主站的"千里眼"和"顺风耳",实时、准确地采集并上送全站设备的运行状态、电气量、保护事件等海量信息,为调度员提供全景化、实时化的电网运行视图。
  • 执行远程控制,提升操作效率与安全:作为调度命令的"忠实执行者",可靠接收并转发遥控、遥调指令,将传统需要人员到现场的手动操作转变为远程一键操作,极大提升操作效率,并减少人员现场作业风险。
  • 实现协议融合,打破信息孤岛:站内设备品牌、型号、规约各异,远动通讯屏强大的多协议并行处理与转换能力,有效解决了异构系统间的互联互通难题,实现了站内信息的统一接入与标准化输出。
  • 筑牢安全防线,满足合规要求:远动通讯屏集成纵向加密、防火墙等安全模块,对上下行数据进行加密认证和访问控制,有效抵御网络攻击,满足国家及行业强制性安全要求。

四、远动通讯屏核心功能

  • 数据采集与协议转换:通过串口、网络并行采集站内智能设备数据,并进行智能协议转换、数据过滤、工程量转换等预处理。
  • 远程控制与命令执行:可靠接收并转发调度主站的遥控、遥调及定值管理命令,具备完整的安全操作逻辑。
  • 系统对时与同步:内置或外接高精度时钟源,通过多种对时协议向全站设备广播对时信号,确保事件顺序记录的准确性。
  • 安全防护与通信管理:实现纵向加密认证、网络访问控制,并实时监测所有通信链路状态。

五、远动通讯屏典型应用场景

  • 传统变电站自动化系统:远动通讯屏作为变电站自动化系统的核心通信单元,负责将站内保护、测控、交直流等设备信息汇总并上送至各级调度,同时执行远方控制命令。
  • 新能源电站监控:在光伏电站或风电场,用于汇聚逆变器、箱变、高压柜、气象站等设备数据,并转换为调度要求的规约上送,是实现新能源电站“四可(可观、可测、可调、可控)"的必备装置。
  • 配电自动化系统:远动屏应用于开闭所、环网柜,实现配电终端数据的集中采集与转发,支持配电主站对配电设备的远程监控与故障处理。
  • 火电厂/水电厂辅网监控:远动通讯屏用于电厂内辅机控制系统,将辅机数据接入全厂监控信息系统或远动系统,实现全厂监控一体化。

六、远动通讯屏技术参数

类别 参数项 规格描述
硬件配置 中央处理器 工业级多核处理器,主频≥1.2GHz
内存与存储 运行内存≥4GB DDR4,本地固态存储≥128GB
机械结构与防护 标准19英寸机架式或2260mm高立式屏柜,防护等级不低于IP54
通信接口 以太网接口 4-8个10/100/1000M自适应电口,2-4个千兆SFP光口(单模/多模可选)
串行通信接口 8-16路独立RS485/RS232串口,波特率300-115200bps可设
无线通信扩展 可选配内置4G/5G无线通信模块,支持主流运营商网络
协议支持 国际/行业标准 IEC 61850 (MMS/GOOSE), IEC 60870-5-101/103/104, DNP3.0, Modbus TCP/RTU, CDT等
厂商专用协议 支持国内外主流保护、测控、自动化设备厂商的私有通信规约
性能与可靠性 数据处理容量 支持并发接入与处理不低于2000个实时数据点
供电与冗余 双路交直流自适应电源输入(AC/DC 110V/220V),支持无缝切换,可选配UPS
平均无故障时间 MTBF ≥ 100,000 小时
环境适应性 工作温度范围 -40℃ 至 +75℃
电磁兼容性 满足IEC 61000-6-2、IEC 61000-6-4等工业环境严酷等级EMC要求
安全特性 加密算法 集成纵向加密认证,支持国密SM1、SM2、SM3、SM4系列算法

七、远动通讯屏安装尺寸与部署说明

远动通讯屏为标准屏柜安装方式,部署于变电站二次设备室或控制室。根据工程需求,可选用不同规格的柜体及内部组件配置。

安装方式 外形尺寸(高×宽×深) 安装要求
标准屏柜
(成套供货)
2260mm × 800mm × 600mm 安装于变电站二次设备室,柜体底部设电缆沟或槽盒进出线。前后开门便于维护。柜体接地电阻≤4Ω。
紧凑型机柜
(空间受限场景)
1800mm × 600mm × 600mm 适用于空间有限的改造项目或小型变电站。内部组件高度集成,支持壁挂或落地安装。

部署要点:远动通讯屏应与保护屏、测控屏等二次设备集中布置,缩短站内通信线缆距离。屏柜内各通信接口应配备防雷器,信号线缆与电源线缆分开敷设。投运前需完成与调度主站的远动联调测试,验证数据点表一致性及遥控操作的准确性。

部署提示:建议在工程设计阶段即确定远动通讯屏的点表配置与规约参数,提前完成出厂预配置与联调。对于双通道冗余通信方案,需确认两条通信链路的路由独立性,避免共用同一物理路径。

警告:远动通讯屏承载变电站与调度中心之间的关键控制指令传输,其通信中断将导致调度中心失去对变电站的监控能力。务必配置双电源模块与双通信通道冗余,并定期进行通道切换测试。屏柜内部通信线缆应有明确标识,维护时严禁带电插拔串口线缆。

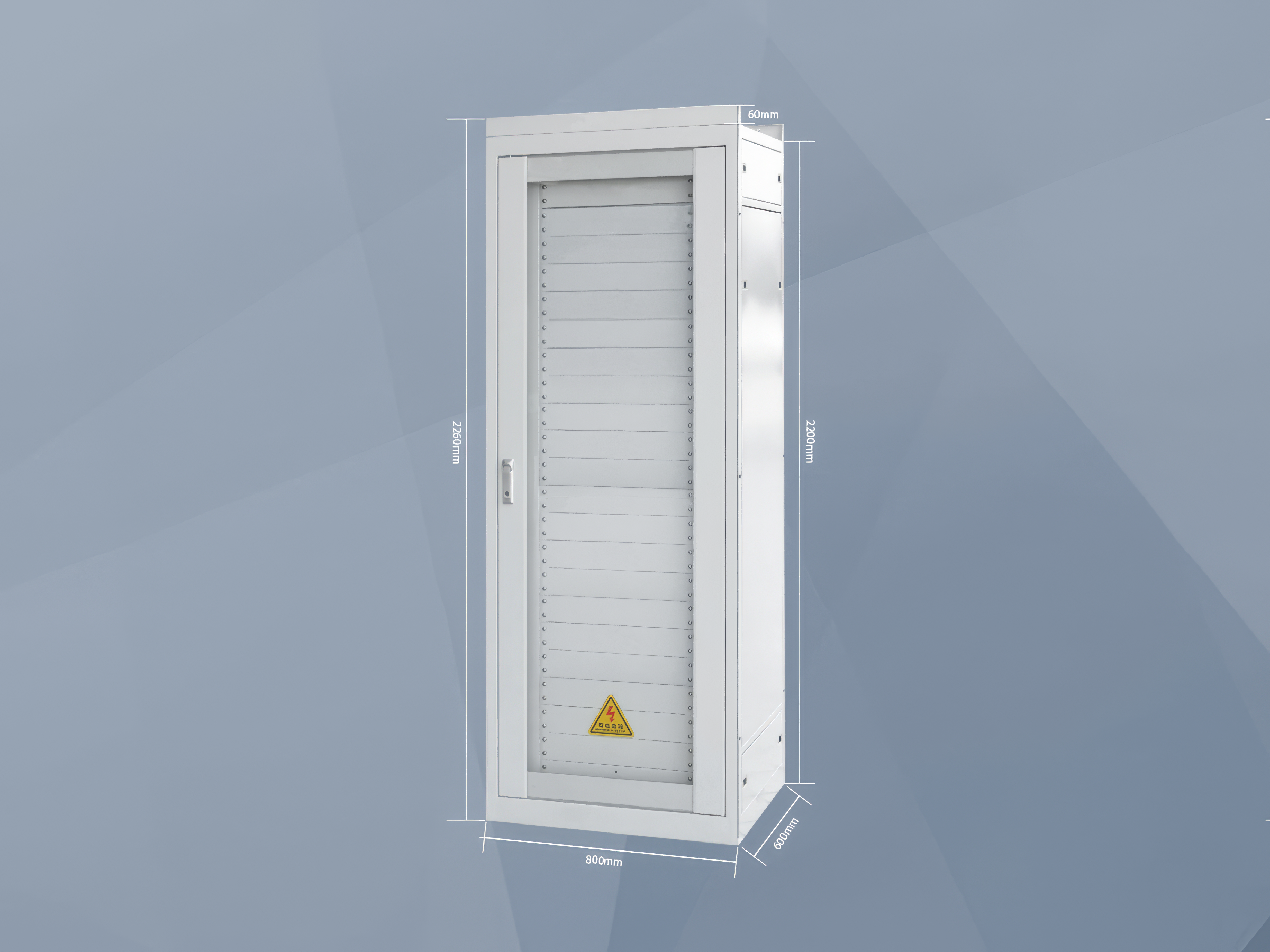

远动通讯屏柜

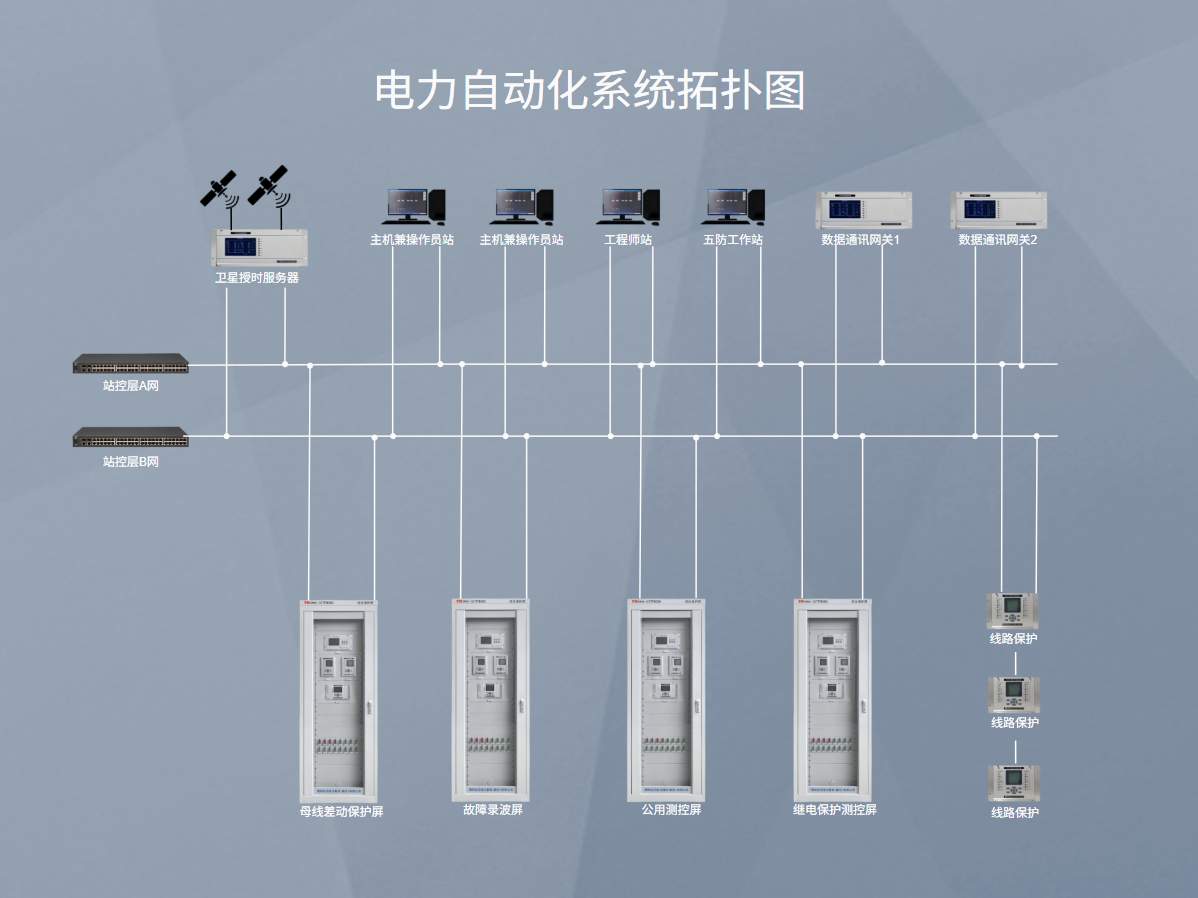

通讯拓扑图

相关案例
相关产品
相关问答咨询 更多

Q:二次设备在线监测系统供货范围一般包含哪些设备?

二次设备在线监测系统供货范围一般包含监测主机、状态评价软件、数据采集接入单元、网络安全接入设备与屏柜附件,监测对象(保护测控装置本体)不属于供货范围,采购文件中应写明边界避免报价口径不一。-->

2026-10-20

Q:公用测控屏造价一般包含哪些费用项?

一面公用测控屏造价由测控装置及I/O板、屏柜组屏附件、通信对时附件、出厂联调与现场服务五个费用项构成,其中测控装置占50%-60%,装置台数与通信冗余配置是价格差异主因。

2026-10-20

Q:无线测温系统数据不上传怎么排查

无线测温系统数据不上传分三类:单点失联多为传感器电池耗尽或脱落,成片失联多为接收主机供电、天线或通讯管理机问题,全部失联先查后台与通道。按后台—主机—传感器—点表顺序排查即可快速定位。

2026-10-20
相关技术文章 更多

北斗卫星同步时钟系统怎么选

北斗卫星同步时钟系统是变电站与新能源场站全站统一时标的基准源。本文讲清时间同步系统选型前要明确的四个问题,主时钟、扩展时钟、天线与对时回路的供货范围,对时精度与守时指标怎么判,以及厂家技术交底要落实哪些事项,帮助您在变电站、光伏储能场站项目做好选型。

2026-10-26

工商业储能系统集成方案怎么定

工商业储能系统集成方案是储能项目落地前必须确定的核心文件。本文讲清工商业储能系统由哪些一次与二次设备构成,电池、变流、监控、计量各部分怎么配置,哪些设备不能省、哪些可优化,帮助您在工厂、园区、商业综合体等场景看懂方案并做好选型,附验收要点。

2026-10-23

AGC控制系统安装在什么地方

AGC控制系统安装在什么地方?本文讲清AGC系统在光伏、风电、储能电站中的典型安装位置与屏柜归属,从逆变器/风机到调度主站的接线方式与组网拓扑,涵盖通信规约选择、现场施工要点与验收注意事项,帮助工程人员快速掌握电站自动发电控制的部署方法。

2026-10-23
