网络安全监测系统怎么选
网络安全监测系统怎么选:电力监控系统安全设备配置要点
1. 调度对象与上送要求:国网辖区场站一般按国网网络安全监测主站要求配置监测装置并上送;南网辖区部分项目按态势感知体系要求执行。先向调度确认数据上送格式、通道与点表要求,避免设备买回后无法对接。

2. 安全分区现状:站内是否已按生产控制大区(I、II 区)与管理信息大区(III 区)完成分区,横向隔离装置、纵向加密装置是否到位。监测对象分布在哪些区,决定监测装置的台数与部署位置。
3. 等保定级与测评计划:监控系统按等保二级或三级定级,测评节点在并网前后,监测系统的日志留存、审计功能必须与定级匹配(等保 2.0 要求日志留存不少于 6 个月)。
4. 存量设备协议兼容:站内主机操作系统(Windows/Linux/国产化平台)、交换机品牌、既有 二次安防屏 设备的接口与协议,决定采集方式是装 Agent、走 SNMP 还是旁路探针。
5. 并网验收时间节点:网安设备供货、安装、Agent 部署、与主站联调、测评整改都需要时间,按验收日期倒排工期,联调通常要预留 2~4 周。
| 参数项 | 建议要求 | 说明 |
|---|---|---|
| 监测对象覆盖 | 主机/网络设备/纵向加密/防火墙/横向隔离 | 覆盖不全等于漏检 |
| 采集方式 | Agent+SNMP+Syslog 组合 | 老设备可用旁路探针补充 |
| 告警上送时延 | 站端识别到主站收到 ≤10s | 按调度主站考核口径验证 |
| 日志本地留存 | ≥6 个月 | 等保 2.0 基本要求 |
| 事件分类库 | 含入侵、违规外联、usb 接入、弱口令等 | 特征库支持在线升级 |
| 装置冗余 | 关键场站双机或双电源 | 避免单点失效漏报 |
| 档次 | 典型配置 | 适用对象 |
|---|---|---|
| 基础合规型 | I/II 区监测装置各 1 台 + 主机 Agent + 基础告警上送 | 35kV~110kV 变电站、分布式光伏项目 |
| 标准型 | 基础型 + III 区管理平台 + 日志审计联动 + 全量对象接入 | 220kV 变电站、集中式风光场站 |
| 增强型 | 标准型 + 网络安全态势感知系统联动 + 基线核查 + 告警聚合分析 | 枢纽变电站、大型新能源基地 |
📌 合规底线:依据《电力监控系统安全防护规定》(国家发改委 2014 年第 14 号令)及能源局配套总体方案,生产控制大区必须部署安全监测与审计手段;等保三级系统的日志留存不少于 6 个月,这条硬指标不能在选型时妥协。
1. 主机 Agent 部署改造:老监控系统主机多为低配工控机或旧版 Windows,装 Agent 前需确认兼容性与资源占用(一般要求 CPU 占用 ≤5%),必要时同步升级主机。
2. 测评整改连带:测评机构进场后常连带发现弱口令、默认策略、 patches 缺失等问题,整改工作量按项目经验的 20%~40% 预留。
3. 特征库与证书年费:入侵特征库升级、加密证书更换多为年度订阅,招标时应要求报价含质保期内升级服务。
4. 主站联调工作量:通道申请、点表核对、证书互信、上送测试,需调度侧配合窗口,跨单位协调时间难以压缩。
5. 配套加固投入:监测只是发现问题,处置要靠 主机安全加固系统 与安全策略整改配合,预算中应一并考虑。
· 监测对象条款:监测范围覆盖生产控制大区全部主机、网络设备、纵向加密认证装置、横向隔离装置、防火墙及站用安全设备,逐台列出接入清单。
· 性能指标条款:安全事件从站端识别到上送调度主站的时延不大于 10 秒;监测装置自身资源占用不影响被监测监控系统正常运行。
· 合规条款:设备符合《电力监控系统安全防护规定》及等保 2.0(GB/T 22239-2019)对应等级要求,提供具备资质机构出具的检测报告。
· 服务条款:质保期内提供特征库免费升级、远程诊断与 48 小时内到场服务;配合完成与调度主站的联调测试。
· 验收条款:以"与调度主站联调成功 + 第三方等保测评通过"作为验收前提,缺一不付尾款。

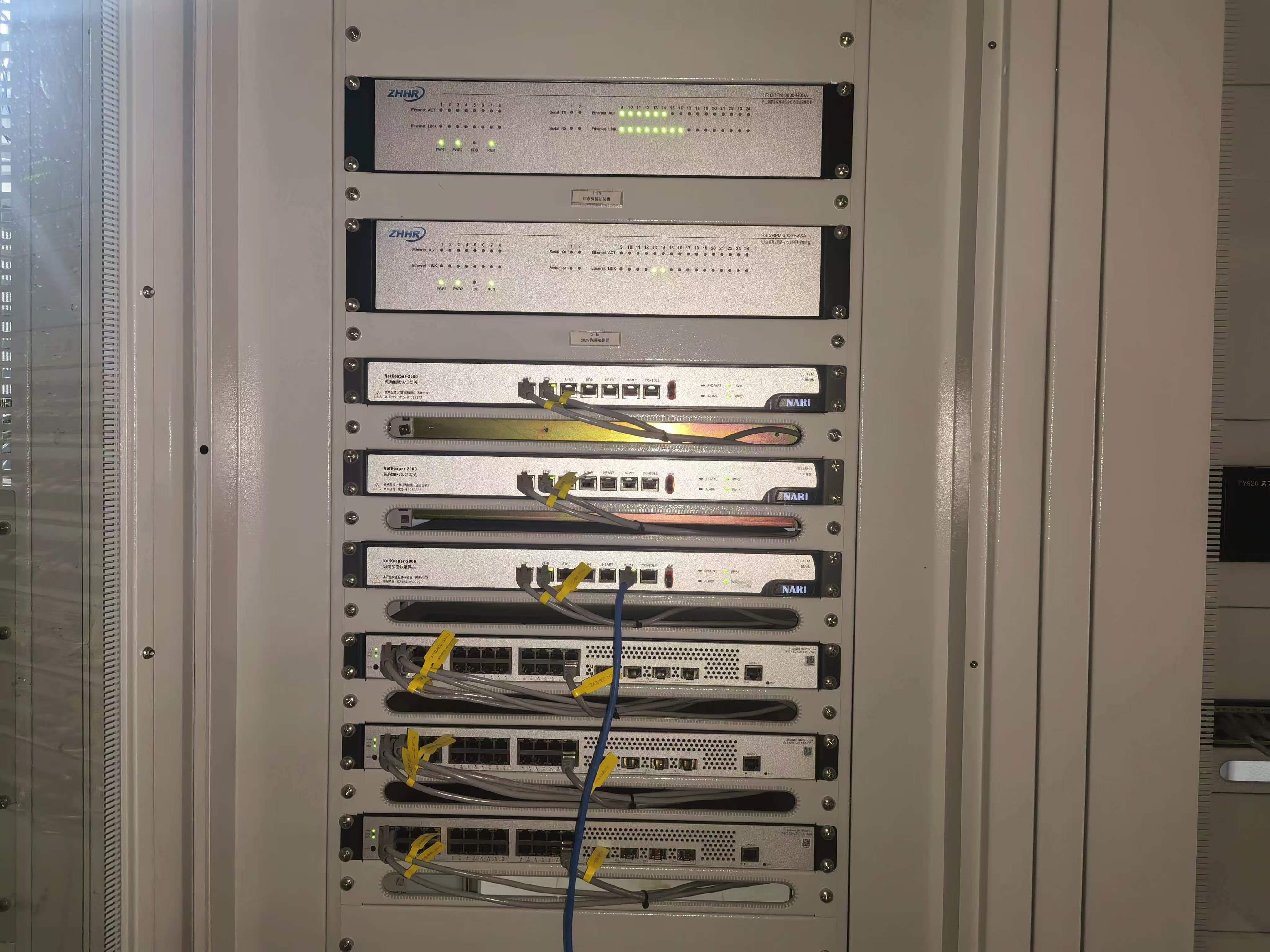

网络安全监测装置屏柜照片
关注公众号
了解更多知识
-
Q:保护屏和测控屏可以合并在一面屏里吗?
110kV及以上间隔保护与测控应分屏配置、保护双重化独立组屏;35kV及以下间隔普遍采用保护测控一体化装置集中组屏,功能合并在装置内但不与高压间隔保护混装。是否合并取决于电压等级与间隔重要性。
2026-10-12
Q:35kV变电站事故预想一般包含哪些内容?
35kV变电站事故预想一般包含全站失压、直流系统接地、保护装置异常与通信中断、主变异常、10kV母线故障、电容器异常六类场景,每类需写明现象、判断、排查处理步骤与恢复要点,供运维班组演练使用。
2026-10-12
Q:老站远动通道从CDT换成104规约要改哪些设备?
主要更换支持IEC 60870-5-104的双远动主机与通道接口设备,新增纵向加密认证装置并接入调度数据网双平面,贯通北斗/B码对时;主站侧同步核对104参数与点表。新旧通道应并行运行72小时以上再退出CDT/101。
2026-10-12
-
算力需求爆发下电力如何协同:电算一体化的六大落地路径
本文深入解析AI算力爆发背景下"算电协同"的国家战略与落地路径,从规划协同、绿电直连、源网荷储一体化、算力调度、市场机制、电网友好化六个维度,剖析电力如何与百万千瓦级智算集群协同,结合乌兰察布、和林格尔、广东数据中心虚拟电厂等实战案例,为电力行业从业者提供系统性认知。
2026-08-14
35kV变电站二次系统及通讯调试流程
本文系统梳理35kV变电站二次系统及通讯调试的全流程,涵盖光传输设备联调(对接供电局通信部)、调度数据网搭建与加密配置(对接供电局网安部)、远动联调与对点(对接供电局自动化部,需电气试验厂家配合)、保护整组传动试验、带负荷测试及验收送电等关键环节。按供电局部门分工梳理对接流程,提供详细的调试步骤、技术参数及工期参考,是工程技术人员高效推进二次系统投运的实战手册。
2026-08-03
新能源电站涉网试验包含哪些
新能源电站涉网试验是评估光伏、风电、储能等场站并网性能、确保其满足电网安全稳定运行要求的一系列强制性检测项目的统称。它依据国家及行业标准,由具备资质的第三方检测机构执行,是电站并网投运前必须通过的“准入考试”,其报告是电网调度部门准许电站并网的核心依据。
2026-05-15
