储能电站 EMS 监控系统选型:关键参数、技术规格书与供应商比选要点
储能电站 EMS 监控系统是电化学储能电站的"大脑",负责电池管理、功率控制、能量调度、安全保护及与电网调度系统的数据交互。选型是否合理,直接决定电站能否满足并网验收要求、通过调度考核并在 25 年生命周期内稳定运行。本文从甲方与设计院视角,系统梳理储能 EMS 监控系统的选型边界条件、核心参数解读、三档方案对比、隐性成本风险、招标技术规格书条款及供应商比选要点,为储能电站二次系统集成提供可直接落地的决策框架。
一、选型前必须明确的五项边界条件
储能 EMS 监控系统不是标准化货架产品,不同项目的技术需求差异极大。在发出技术规格书之前,必须明确以下五项边界条件:
1. 电站容量与电压等级——百兆瓦级独立储能电站与兆瓦级工商业储能的 EMS 架构完全不同。前者需支持多簇并联、分层 BMS 管理、AGC/AVC 调度闭环;后者更关注峰谷套利策略、需量控制与本地能量管理。电压等级(35kV/110kV 升压并网或 400V 低压并网)决定 EMS 与
远动通信屏、调度数据网的接口规格。若电站同时配置
储能电站综合自动化系统,还需提前划分 EMS 与综自系统的功能边界与数据交互方式,避免重复采购或功能真空。
2. 并网调度管理要求——是否纳入省级调度直管?是否需要配置 AGC/AVC/一次调频功能?是否参与电力现货市场或辅助服务市场?这些要求直接决定 EMS 的控制策略复杂度与通信规约深度。纳入调度直管的电站,EMS 必须支持 IEC 61850 MMS、IEC 60870-5-104 双规约上送,并满足《电力监控系统安全防护规定》的等保 2.0 要求。
3. 电池类型与系统集成方式——磷酸铁锂、三元锂、液流电池等不同化学体系的 BMS 协议差异显著。集中式储能(集装箱)与分布式储能(楼宇/园区)的 EMS 拓扑也不同。选型前需确认电池厂商提供的 BMS 通信协议(CAN/RS485/Ethernet)、数据点表及故障码定义。
4. 环境条件与防护等级——高海拔、高寒、沿海盐雾、沙漠高温等场景对 EMS 硬件的温宽、防护等级(IP54/IP65)、三防涂层有明确要求。户外集装箱内的 EMS 主机需满足 -30℃~+55℃ 工业级温宽,并配置空调或热交换系统。
5. 投资预算与交付周期——预算约束决定选用国产自主方案还是进口品牌方案;交付周期影响是否采用成熟标准产品还是定制开发。一般而言,从合同签订到 FAT 出厂验收,EMS 系统需 8~16 周,含 4~6 周软件开发与联调测试。

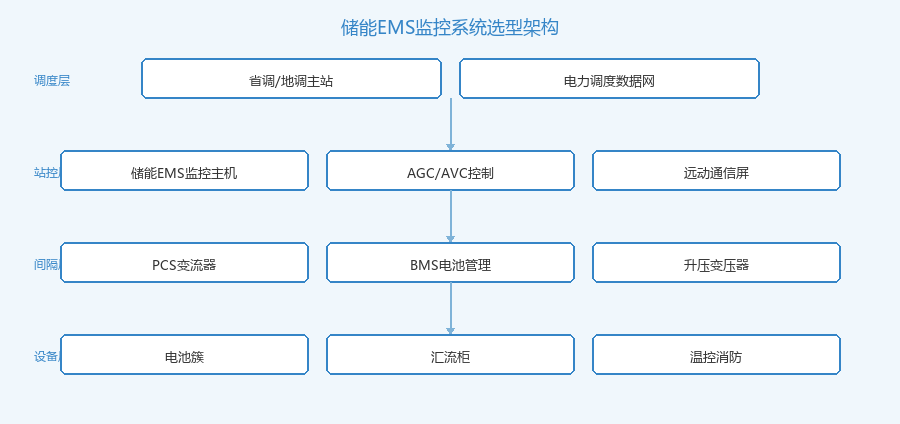

储能电站 EMS 监控系统分层架构示意(调度层/站控层/间隔层/设备层)
二、核心参数怎么看:关键指标与解读
储能 EMS 监控系统的技术参数表通常包含数十项指标,但真正决定系统性能与合规性的关键参数如下表所示:
| 参数类别 |
关键指标 |
推荐值/要求 |
解读 |
| 控制性能 |
AGC 响应时间 |
≤3s(部分电网≤2s) |
从调度指令下发到 PCS 功率达目标值 90% |
| 控制性能 |
AVC 响应时间 |
≤10s |
电压闭环调节,含无功分配算法 |
| 控制性能 |
功率调节精度 |
±1% 额定功率 |
决定调度考核是否达标 |
| 通信接口 |
上行规约 |
IEC 104/61850 MMS |
调度直管必备,双规约冗余 |
| 通信接口 |
下行协议 |
Modbus/CAN/EtherCAT |
需覆盖 PCS、BMS、SVG、电表 |
| 可靠性 |
系统可用率 |
≥99.9% |
双机热备或集群架构 |
| 可靠性 |
数据存储 |
≥1 年历史数据 |
秒级采样,支持趋势分析 |
| 安全 |
等保合规 |
等保 2.0 三级 |
安全分区、纵向加密、日志审计 |
上表中,AGC 响应时间与功率调节精度是调度考核的核心硬指标,选型时必须要求供应商提供第三方检测报告或现场联调记录作为佐证。下行协议覆盖度则决定 EMS 能否与现场已有设备(尤其是不同品牌 PCS 与 BMS)无缝对接,避免后期协议适配产生额外开发费用。
三、三档方案对比:经济型、标准型与高配型
根据项目规模与功能需求,储能 EMS 监控系统通常可分为三档配置方案:
| 对比维度 |
经济型 |
标准型(推荐) |
高配型 |
| 适用场景 |
≤5MWh 工商业储能 |
10~100MWh 独立储能 |
≥100MWh 大型独立储能 |
| 控制功能 |
本地能量管理+基础四遥 |
AGC/AVC+一次调频+现货交易接口 |
多策略优化+虚拟电厂聚合 |
| 硬件架构 |
单机+本地 HMI |
双机热备+操作员站+工程师站 |
服务器集群+冗余网络+异地灾备 |
| 通信深度 |
Modbus/RS485 |
IEC 104/61850+MQTT |
全协议栈+边缘计算节点 |
| 预估单价 |
15~30 万元/套 |
50~120 万元/套 |
150~500 万元/套 |
对于绝大多数 35kV/110kV 并网的独立储能电站,
标准型方案是性价比最优的选择。其控制架构与
新能源 AGC/AVC 控制系统一脉相承,调度联调流程成熟、验收判据明确。经济型方案虽然单价低,但缺少 AGC/AVC 功能意味着无法参与调频调压辅助服务,长期收益损失远超初期节省的投资。高配型方案适合参与电力现货市场或虚拟电厂运营的项目,其多策略优化算法可在峰谷价差较大的地区显著提升套利收益。
四、隐性成本与常见风险
储能 EMS 监控系统的显性报价只是全生命周期成本的一部分,以下隐性成本与风险在选型阶段必须提前识别:
1. 协议适配成本——若 EMS 厂商的协议库不包含现场 PCS 或 BMS 的私有协议,需额外支付协议开发费用(通常 3~10 万元/协议)。选型时应要求供应商提供已验证的协议兼容清单,优先选择协议覆盖度广的厂商。
2. 扩容升级成本——电站分期建设时,EMS 需支持平滑扩容。部分经济型方案采用固定点位授权,后期扩容需重新购买授权或更换硬件,造成投资浪费。标准型及以上方案通常采用服务器架构,扩容只需增加授权或节点。
3. 备件与维保——工业级服务器、交换机、通信模块的备件供应周期直接影响故障恢复时间。建议合同中明确备件库存承诺(关键模块 24h 到货)及质保期后的维保费率(通常为合同额的 8%~15%/年)。
4. 调度联调风险——不同省调的联调流程与验收标准存在差异。部分省份要求 EMS 厂商派驻工程师现场配合联调 2~4 周,相关差旅与人工费用需在招标阶段明确责任归属。
5. 等保测评整改——等保 2.0 三级测评中常见的整改项包括:安全分区不合理、纵向加密配置不规范、日志留存不足 180 天、漏洞补丁未及时更新等。若 EMS 厂商未在出厂前完成等保预评估,现场整改可能延误并网进度 1~2 个月。

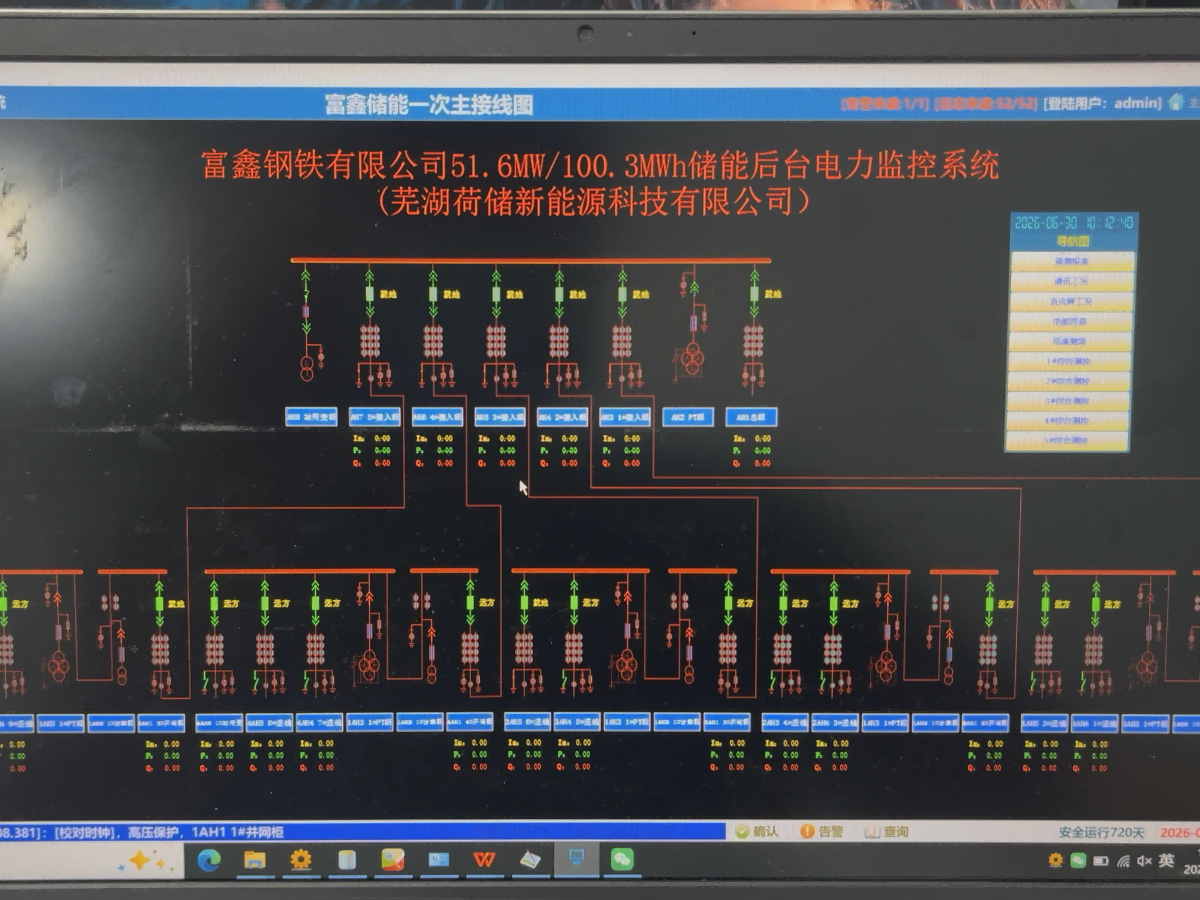

储能电站 EMS 监控操作员站现场照片
五、招标技术规格书核心条款(可直接引用)
以下条款可直接写入储能 EMS 监控系统的招标技术规格书,作为评标与验收的硬性依据:
5.1 系统功能要求——EMS 应具备电池堆/簇级 SOC/SOH 监测、充放电功率控制、并网点有功/无功调节、AGC/AVC 闭环控制、一次调频、防逆流保护、故障录波触发、事件顺序记录(SOE)等功能。所有控制功能应支持远方/就地切换,远方控制优先级按调度主站>站控层>就地层顺序递减。
5.2 通信接口要求——上行接口:双通道 IEC 60870-5-104(双平面调度数据网)+ IEC 61850 MMS;下行接口:Modbus RTU/TCP、CAN 2.0B、EtherCAT、IEC 61850 GOOSE/SV;对时接口:IRIG-B 码或 PTP,建议与站内
卫星时间同步系统屏 统一授时源,对时精度 ≤1ms。所有通信接口应具备光电隔离与防雷保护。
5.3 性能指标要求——AGC 有功响应时间 ≤3s(指令到达至功率达目标值 90%);功率调节精度 ≤±1% 额定功率;AVC 电压调节死区 ≤±0.5% UN;系统可用率 ≥99.9%;数据刷新周期 ≤1s;历史数据存储 ≥1 年,采样周期 ≤1s。
5.4 安全防护要求——符合《电力监控系统安全防护规定》(国家发改委令第 14 号)及等保 2.0 三级要求。生产控制大区与管理信息大区之间部署正向隔离装置;调度数据网边界部署纵向加密认证装置;所有操作日志留存 ≥180 天,支持审计追溯。
5.5 质保与服务要求——质保期不少于 24 个月(自并网验收合格之日起)。质保期内免费提供软件升级、故障响应(4h 远程、24h 现场)。质保期后维保费率不高于合同额的 12%/年。提供不少于 3 人次、每人不少于 5 天的现场技术培训。
六、供应商技术比选要点
评标时不应仅比较总价,建议按以下权重进行技术比选:
| 比选维度 |
建议权重 |
评审要点 |
| 技术方案成熟度 |
30% |
同类项目业绩、第三方检测报告、软件著作权 |
| 协议兼容能力 |
20% |
已验证的 PCS/BMS 品牌清单、协议开发周期 |
| 售后服务网络 |
20% |
本地服务站、备件库存、响应时效承诺 |
| 价格合理性 |
20% |
分项报价清晰度、隐性费用披露程度 |
| 扩展与升级能力 |
10% |
软件架构开放性、扩容授权模式、升级路径 |
特别建议要求供应商提供同规模项目的 FAT(工厂验收测试)报告与调度联调记录作为技术评审的硬性加分项。对于首次进入储能领域的厂商,即使报价较低,也应谨慎评估其现场调试能力与风险承担能力。
七、总结
储能电站 EMS 监控系统选型是一项涉及技术、商务、合规多维度权衡的系统工程。核心决策逻辑可概括为:先明确边界条件(容量/电压/调度要求),再锁定关键参数(响应时间/协议兼容/冗余架构),然后按场景匹配方案档次(经济型/标准型/高配型),最后在招标阶段通过硬性条款锁定性能指标与服务承诺。
选型时切忌"唯价格论"——一套缺少 AGC/AVC 功能或协议覆盖不足的 EMS,后期整改成本可能数倍于初期节省的采购费用。建议优先选择具有同规模项目业绩、协议库完善、售后服务网络健全的供应商,并在合同中明确性能考核条款与违约责任,为储能电站 25 年安全高效运行奠定坚实基础。
📌 选型自查清单:□ 容量电压等级确认 □ 调度功能需求明确 □ 电池 BMS 协议兼容验证 □ 三档方案对比完成 □ 隐性成本评估 □ 招标条款 drafted □ 供应商 FAT 报告审阅
