远动通信屏运维定期检验项目与常见缺陷处理

来源:HZVOLT 时间:2026-09-15 22:00:12

远动通信屏运维巡检要点:定期检验项目与常见缺陷处理

远动通信屏是变电站与调度主站之间的通信枢纽,投运之后的运维质量直接决定遥测遥信上送的完整性、遥控执行的可靠性与"两个细则"考核结果。与继电保护屏不同,远动通信屏的缺陷往往不直接引发跳闸事故,却会造成调度数据中断、遥控失败等隐性风险,容易被运维人员忽视。本文从运维对象与关键指标入手,系统梳理远动通信屏的日常巡视周期、定期检验判据、典型缺陷处理、备品备件配置与运维台账要求,提供一套可直接执行的巡检清单。
一、投运后需要关注什么:运维对象与关键指标
远动通信屏的运维对象可归纳为"四层一链路":远动主机(RTU/总控单元)、通信管理机、通道设备(光猫、交换机、路由器接口)、电源与对时模块,以及贯穿全屏的调度数据链路。运维的核心目标是保证三条关键指标持续达标:
数据上送可用率——遥测遥信数据应连续、完整上送调度主站,通道月可用率一般要求 ≥99.5%,部分省调按"两个细则"考核要求 ≥99.9%。单次数据中断超过规定时限(通常 5~15 分钟)即计入考核。
遥控可用率与正确率——调度遥控命令(断路器分合、遥调)应正确执行,遥控拒动率需控制在考核限值以内。遥控失败多与传动回路、闭锁条件或装置双机切换异常相关。
SOE 时标精度——事件顺序记录依赖统一对时,全站对时偏差应 ≤1ms,否则调度端事件排序错乱,影响故障分析。对时源异常是巡检中最容易被忽略的缺陷点,应结合 卫星时间同步系统屏 的运行状态一并检查。
远动通讯屏运维要点

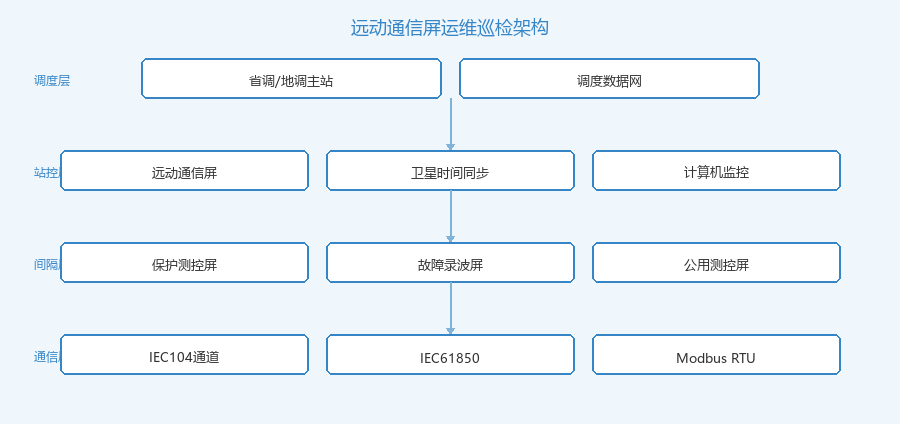

远动通信屏与调度主站间的数据链路分层示意(调度层/站控层/间隔层/通信层)
二、日常巡视项目与周期
日常巡视以"看灯、看画面、看数据"为主,不涉及带电作业,运维人员按下列周期表执行即可覆盖绝大多数早期缺陷:
巡视项目 周期 合格标准 异常处置
远动主机运行状态 每日 运行灯常亮、无告警灯、双机主从状态正常 告警时调取自检报告定位
调度通道状态 每日 双平面通道均在位,104 链路无频繁重连 单平面中断立即报调度数据网运维
遥测数据核对 每周 抽查 10 个遥测值与当地后台一致、无死数 死数检查对应测控装置与转发表
遥信变位抽查 每周 操作或告警后主站与就地变位时序一致 漏报时核查开入点位与消抖设置
对时状态 每周 B 码对时正常,装置面板无失步告警 检查对时扩展与天线状态
屏内电源与空开 每月 直流电压正常、空开位置正确、无异味过热 红外测温排查端子过热
纵向加密装置联动 每月 与 二次安防屏 内纵密设备通信正常、证书在有效期 证书临期前 1 个月启动换证流程
无人值守变电站可将每日巡视改为远程巡视(主站侧观察通道与数据),但每月至少安排一次现场巡视,重点覆盖电源、端子排与风扇等无法远程感知的部位。
三、远动通讯屏定期检验项目与判据
定期检验需结合综合检修停电窗口安排,检验周期一般与全站综自定检同步(通常 2~4 年一次,按当地规程执行)。核心检验项目与合格判据如下:
检验项目 方法 合格判据
遥测精度传动 标准源注入,比对主站显示 误差 ≤±0.5%(电流电压),功率 ≤±1%
遥信传动 模拟变位/实际操作 主站与就地变位一致,SOE 时标正确
遥控遥调传动 主站下发遥控(试验态) 选择-返校-执行全流程正确,拒动率 0
双机切换试验 手动/拔电切换主机 切换时间 ≤30s,数据不丢失、通道不中断
通道冗余切换 断开单平面通道 另一平面自动承载业务,主站无告警或秒级恢复
断点续传功能 短时断通道后恢复 中断期间变化数据补送完整
规约一致性核查 对照调度下发的转发表/定值单 点表逐项一致,无私自变更
检验中如发现点表与调度下发版本不一致,必须先查明变更来源并报调度备案,严禁现场自行修改转发表后直接投运——这是历次调度检查中通报最多的问题之一。涉及与 调度数据网屏 的接口联调项目,应与数据网运维单位联合开展。
四、远动通讯屏典型缺陷与处理方式
现场高频缺陷集中在通道、双机与数据质量三个方面,处理思路如下:
缺陷现象 常见原因 处理方式
104 通道频繁重连 链路闪断、纵密会话超时、路由抖动 抓包定位断点位置,核查纵密隧道心跳参数
部分遥测死数 测控装置通信中断、转发表点位错位 从装置侧逐级排查,核对点表偏移
遥控拒动 闭锁条件开放、传动回路断线、装置检修态 按选择-返校-执行环节分段定位
双机切换后数据短时中断 主从同步异常、数据库未同步 核查同步机制,必要时重做主从同步
SOE 时标漂移 对时源失步、B 码线接触不良 紧固对时接线,核查天线与授时单元
处理通道类缺陷时应注意:远动通信屏与 电能量计量屏、功率预测系统等共用部分通信资源,排查时需明确故障影响面,避免误断其他业务通道。凡涉及调度主站侧的联合排查,应履行检修申请与调度许可手续。
五、备品备件与寿命管理
远动通信屏的核心板卡与通信模块一旦损坏,若无备件,调度通道恢复时间可能超过 24 小时并产生考核扣罚。建议按"一屏一清单"配置备件:
必备备件——远动主机电源模块(各 1 块)、通信管理机 CPU 模块(1 块)、光猫与光电转换模块(按通道数 10% 备用)、串口服务器(1 台)、对时扩展模块(1 块)。
寿命管理——工业级电源模块寿命一般 8~10 年,风扇类部件 3~5 年,光模块按光功率衰减趋势评估。建议建立部件投运年份台账,对运行超过 8 年的电源模块与主板在大修周期内主动更换,避免"坏一块找一块"的被动局面。备件应定期通电激活(每半年一次),并纳入与主设备相同的软件版本管理,防止版本失配无法替换。
六、运维记录与台账要求
完整的运维台账是调度检查与缺陷追溯的基础,至少应包含五类记录:
① 设备台账——屏内全部装置的型号、版本、投运日期、软件点表版本与调度审批文号;② 巡视记录——按第二节周期表逐项签署,异常项闭环处理;③ 缺陷记录——现象、定位过程、处理措施、恢复时间与责任人,通道中断类缺陷须同步记录主站侧影响时段;④ 定检报告——传动数据、切换试验结果与遗留问题;⑤ 变更记录——点表、规约参数、软件版本的每次变更均应留痕并与调度备案文件对应。
记录保存期限建议不少于一个定检周期(2~4 年),通道中断与遥控失败等涉考核事件的相关报文与日志建议长期保存。有条件的站可结合 计算机监控系统屏 的历史库实现台账电子化,按月自动生成通道可用率统计报表。
七、总结
远动通信屏的运维核心可以概括为一句话:通道保可用、对时保精度、传动保正确、台账保追溯。日常巡视抓住运行灯、通道状态与数据一致性三个要点,定期检验做实遥测遥信传动、双机与通道切换试验,备件按清单配齐并做好寿命管理,台账覆盖设备全生命周期变更——按此四条执行,即可将调度数据中断与遥控失败风险压到最低,从容应对"两个细则"考核与各级调度检查。
? 巡检速查:□ 主机运行灯/告警灯 □ 双平面通道 □ 遥测抽查比对 □ 对时失步告警 □ 电源电压与端子测温 □ 纵密证书有效期 □ 双机主从状态
微信公众号

关注公众号

了解更多知识

相关产品
相关问答咨询 更多
老站远动通道从CDT换成104规约要改哪些设备?

Q:老站远动通道从CDT换成104规约要改哪些设备?

主要更换支持IEC 60870-5-104的双远动主机与通道接口设备,新增纵向加密认证装置并接入调度数据网双平面,贯通北斗/B码对时;主站侧同步核对104参数与点表。新旧通道应并行运行72小时以上再退出CDT/101。

2026-10-12
网络安全监测系统一般要监测哪些安全事件?

Q:网络安全监测系统一般要监测哪些安全事件?

厂站端网络安全监测系统主要监测非法外联、异常登录、配置变更、恶意代码、设备离线等安全事件,并上送调度主站进行统一分析。

2026-09-07
电能量计量屏和远动通讯屏有什么区别?

Q:电能量计量屏和远动通讯屏有什么区别?

电能量计量屏与远动通讯屏同在变电站"上行远传"位置,但管的"是什么、给谁用、采集节拍"完全不同。本文从数据对象、采集周期、协议三方面辨析,帮助选型不踩坑。

2026-10-14
同步相量测量装置PMU对时精度一般要求多少?

Q:同步相量测量装置PMU对时精度一般要求多少?

PMU 同步相量测量装置对时精度直接决定相量同步性与电网动态监测可用性,一般要求卫星对时误差 ≤1μs、守时误差 ≤1μs/min,常见问题包括卫星失锁、守时漂移、链路告警等,本文给出应答要点。

2026-10-14
相关技术文章 更多
北斗卫星同步时钟系统怎么选

北斗卫星同步时钟系统怎么选

北斗卫星同步时钟系统是变电站与新能源场站全站统一时标的基准源。本文讲清时间同步系统选型前要明确的四个问题,主时钟、扩展时钟、天线与对时回路的供货范围,对时精度与守时指标怎么判,以及厂家技术交底要落实哪些事项,帮助您在变电站、光伏储能场站项目做好选型。

2026-10-26
变电站二次安防系统如何报价

变电站二次安防系统如何报价

二次安防屏报价清单是变电站二次安防改造预算的核心依据。本文讲清二次安防屏在电力监控系统安全防护中的定位,造价由哪些设备与费用项构成,哪些配置因素影响价格高低,帮助您在光伏、风电、变电站改造等场景看懂报价单并合理控制预算,附选型与验收要点。

2026-10-22
主机安全加固系统造价构成与费用影响因素

主机安全加固系统造价构成与费用影响因素

主机安全加固系统是电力监控系统等保测评的必配环节,其造价受系统规模、加固深度、合规等级等多重因素影响。本文按GB/T 22239与电力行业等保要求,逐项拆解造价构成与费用差异来源。

2026-10-22
老旧变电站二次安防系统改造怎么做

老旧变电站二次安防系统改造怎么做

老旧变电站二次安防系统改造需满足等保2.0与电力监控系统安全防护规定。本文从现状评估、设备升级、分区隔离、纵向加密改造到验收资料,给出可落地的改造步骤与设备清单。

2026-10-19
