技术文章

老旧变电站辅助监控系统改造、AI视频与火灾报警联动升级

来源:HZVOLT 时间:2026-09-18 14:37:31

老旧变电站辅助监控系统改造:AI视频与火灾报警联动升级方案

辅助监控系统改造是老旧变电站迈向无人值守的关键一步。大量运行 10 年以上的 35kV~110kV 变电站,视频、火灾报警、环境监测等辅助子系统彼此孤立、设备老化,一旦实行无人值班,现场信息的"看不见、报不准、联不动"就会成为安全短板。本文按现状评估、技术路线、利旧原则、实施步骤、前后对比、风险控制六个环节,讲清一套可直接落地的改造实施方案。

一、 现状评估:老站辅助系统的问题清单

改造前先做一次"体检",把问题逐条列出来,改造范围才有依据。老站辅助系统的典型问题集中在四个方面:

子系统 典型现状 无人值守下的风险
视频监控 模拟摄像机+同轴电缆,画质低,录像仅存 7~15 天,无智能分析 远程看不清现场,入侵、烟火等异常无法自动告警
火灾报警 探测器老化误报,报警主机独立运行,火警确认完全依赖值班员 火警无人现场确认,处置滞后,不符合消防规范要求
环境监测 水浸、温湿度、SF6/O2 等数据缺失或分散在各自小系统 汛期水浸、设备间高温等隐患无法远程感知
系统集成 辅助系统与综自后台无数据交互,各自为政形成信息孤岛 调度端与运维班看不到全站辅助信息,巡检仍靠人工到站
💡 评估提示:评估阶段除设备本身外,还要摸清三项"家底"——电缆桥架与穿管路由的可用余量、辅助屏位与站用电源备用开关数量、原系统的接地与防雷状况。这三项直接决定改造工作量与停电窗口长短。
二、 改造目标与技术路线选择

改造目标建议围绕"四个能"定义:看得清(全站高清视频覆盖)、报得准(烟火、入侵、水浸自动识别告警)、联得动(火警自动联动视频复核)、接得上(辅助信息汇入综自后台并上送远程主站)。目标一旦量化,后续设备选型与验收判据都有了锚点。

技术路线的选择是改造方案的第一个分叉口,工程上通常有两条路:

路线 做法 优点 局限
局部更换 保留模拟架构,仅更换老化的摄像机与探测器 投资小、工期短 无法实现智能识别与统一平台,两三年后面临二次改造
全数字网络化升级 IP 高清摄像机+网络录像+AI 边缘分析+辅助综合平台,按 GB/T 28181 组网 一步到位支持智能识别与远程调度,扩展性好 一次投资较高,需重新规划网络与电源

对于明确要实施无人值守的站点,建议直接走全数字网络化升级路线:以 AI视频监控系统 为核心部署边缘分析主机,承担烟火识别、区域入侵、表计读数等智能分析;火灾报警按 GB 50116-2013《火灾自动报警系统设计规范》更新主机与探测器,并通过干接点或通信口接入辅助平台,实现"火警触发→自动弹出对应区域视频→远程复核"的联动闭环。

三、 改造范围与利旧原则(保留/更换/新增)

利旧是控制投资的关键,原则是"按剩余寿命与功能匹配度取舍",而不是"全部换新"或"尽量节省":

对象 处置 理由
桥架、穿管、竖井 保留 路由仍满足网线敷设要求,重复建设费钱费力
模拟摄像机、视频线 更换 模拟链路无法承载智能分析,画质不满足远程复核要求
老化感烟/感温探测器 更换 超期服役误报率高,按消防规范应整体更新
辅助屏及屏内端子排 保留+改造 利用原视频监控系统屏屏位,屏内更换为网络交换机、NVR 与 AI 分析主机
水浸、温湿度、SF6/O2 传感、门禁、电子围栏 新增 原站缺失,是环境量集中监视与安防联动的基础
站用电计量与空调、照明控制 按需接入 如需延伸,可同步接入能耗管理系统实现用能统计与远程控制

改造后的总体架构自下而上分为前端层、网络层、站控层与远程层:前端各类摄像机与传感器经站内综合数据网汇聚至站控层的三台核心主机,站控层统一经防火墙隔离后接入综自后台与远程运维主站,拓扑如下图:

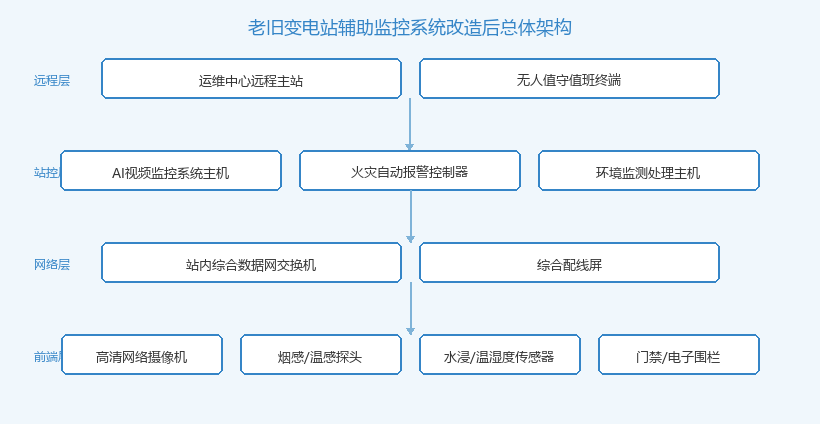

老旧变电站辅助监控系统改造后总体架构拓扑图

图 1:老旧变电站辅助监控系统改造后总体架构(AI 视频与火灾报警联动组网)

四、 实施步骤与停电窗口安排

辅助监控系统改造最大的工程优势在于:它独立于一次设备与继电保护回路,绝大多数工作可以不停电进行。这也是很多运维单位把辅助系统改造安排在综自改造之前或同步进行的原因。典型实施步骤如下:

步骤 内容 是否停电 参考工期 质量控制点
1 现状勘察、点位表与点表梳理 不停电 3~5 天 点位覆盖主控楼、主变区、高压室门口、围栏四角
2 管路桥架敷设、网线布放 不停电 7~10 天 强弱电分离敷设,网线做好标识与测试记录
3 摄像机、传感器、门禁安装 不停电 5~7 天 探测器间距与安装高度符合 GB 50116 要求
4 辅助屏设备更换与站用电源接入 短时切换电源 1~2 天 利用备用开关,必要时申请站用电短时停役
5 平台调试与综自通信接入 不停电 3~5 天 计算机监控系统屏的接口点表双方签字确认
6 火灾—视频联动试验、试运行 不停电 5~7 天 模拟火警触发视频复核,联动作战图逐点验证
⚠ 停电窗口要点:全流程只有步骤 4 涉及站用电源操作,提前与运维班排定窗口即可,正常无需申请主设备停役。若改造涉及在综自数据网中划分独立网段,则按"安全分区、网络专用"原则将辅助系统划入管理信息大区,经正/反向隔离装置与生产控制大区交换数据,这部分工作同样不需要停电。
五、 改造前后对比(指标表)

改造效果建议用可量化的指标表呈现,同时作为竣工验收的依据:

指标 改造前 改造后
视频覆盖率 关键点位 60%~70%,存在盲区 100%,主变、高压室、围墙全覆盖
异常发现方式 人工盯屏或事后查录像 烟火/入侵自动识别,告警推送 ≤10s
火警确认时间 人到现场确认,15~30 分钟起 火警联动视频,1 分钟内远程复核
录像存储时长 7~15 天 ≥30 天(重要点位 90 天)
环境量采集 缺失或孤立 水浸、温湿度、SF6/O2 全量接入平台
到站巡检频次 每站每周 2~3 次 远程巡视为主,到站频次下降 50% 以上
六、 风险控制与常见踩坑

从多个老站改造项目的复盘来看,以下五类问题出现频率最高,建议在方案阶段就写入风险清单:

  • 视频点位漏项:只顾室内忽视室外,围栏四角、大门、主变散热器侧最易漏装,验收时补装成本翻倍;
  • 消防手续缺环:火灾报警系统更换主机与探测器属于改动消防设施,需按当地要求重新办理设计与验收备案,工期要预留;
  • AI 误报率高:算法未按现场光照、树影、小动物活动做场景标定就上线,短期误报刷屏导致运维方弃用——应预留 2~4 周的算法标定期;
  • 通信协议不统一:辅助平台与综自后台、远程主站三方接口协议未在合同阶段锁定,联调阶段反复扯皮,宜在招标文件中明确 GB/T 28181、Modbus/IEC 104 的具体分工;
  • 网络安全欠账:辅助系统接入后未纳入统一的边界防护,应同步完善隔离装置与访问控制策略,必要时将主机纳入二次安防屏的监测范围,避免新系统成为新的安全暴露面。
七、 总结

老旧变电站辅助监控系统改造的技术难度并不高,难点集中在"范围定得准、利旧算得清、窗口排得稳"三件事上。一套组织良好的改造,应以"全数字网络化"为技术路线,以 GB 50116-2013、GB/T 28181-2022、GB 50348-2018 等标准为验收依据,全程只有站用电源接入一个短时窗口,基本不影响变电站正常运行。

📌 总结:辅助监控系统改造的目标不是"装更多摄像头",而是构建"看得清、报得准、联得动、接得上"的全站辅助信息体系,为无人值守提供可远程确认的现场感知能力。评估先行、利旧有度、联动闭环、安全同步,是这类改造成败的四条主线。
微信公众号

关注公众号

了解更多知识

相关产品
相关问答咨询 更多

Q:公用测控屏一般接入哪些公共信号?

公用测控屏主要接入母线电压、站用变电流/功率、公共开关位置、一次设备状态、辅助环境量及直流系统量等公共信号,实现全站公共设备状态统一采集与远方控制。

2026-09-09

Q:网络安全监测系统一般要监测哪些安全事件?

厂站端网络安全监测系统主要监测非法外联、异常登录、配置变更、恶意代码、设备离线等安全事件,并上送调度主站进行统一分析。

2026-09-07

Q:光伏电站反送电为什么主要发生在中午时段?

光伏电站反送电多发生在中午,根本原因是光伏出力峰值与负荷低谷重叠。了解规律后可通过防逆流限发或储能消纳主动控制。

2026-09-07
相关行业动态 更多

算力需求爆发下电力如何协同:电算一体化的六大落地路径

本文深入解析AI算力爆发背景下"算电协同"的国家战略与落地路径,从规划协同、绿电直连、源网荷储一体化、算力调度、市场机制、电网友好化六个维度,剖析电力如何与百万千瓦级智算集群协同,结合乌兰察布、和林格尔、广东数据中心虚拟电厂等实战案例,为电力行业从业者提供系统性认知。

2026-08-14

​ 35kV变电站二次系统及通讯调试流程

本文系统梳理35kV变电站二次系统及通讯调试的全流程,涵盖光传输设备联调(对接供电局通信部)、调度数据网搭建与加密配置(对接供电局网安部)、远动联调与对点(对接供电局自动化部,需电气试验厂家配合)、保护整组传动试验、带负荷测试及验收送电等关键环节。按供电局部门分工梳理对接流程,提供详细的调试步骤、技术参数及工期参考,是工程技术人员高效推进二次系统投运的实战手册。

2026-08-03

新能源电站涉网试验包含哪些

新能源电站涉网试验是评估光伏、风电、储能等场站并网性能、确保其满足电网安全稳定运行要求的一系列强制性检测项目的统称。它依据国家及行业标准,由具备资质的第三方检测机构执行,是电站并网投运前必须通过的“准入考试”,其报告是电网调度部门准许电站并网的核心依据。

2026-05-15
