AI视频监控系统数据链路怎么走_从站端摄像头到运检主站
AI视频监控系统数据链路怎么走:从站端摄像头到运检主站

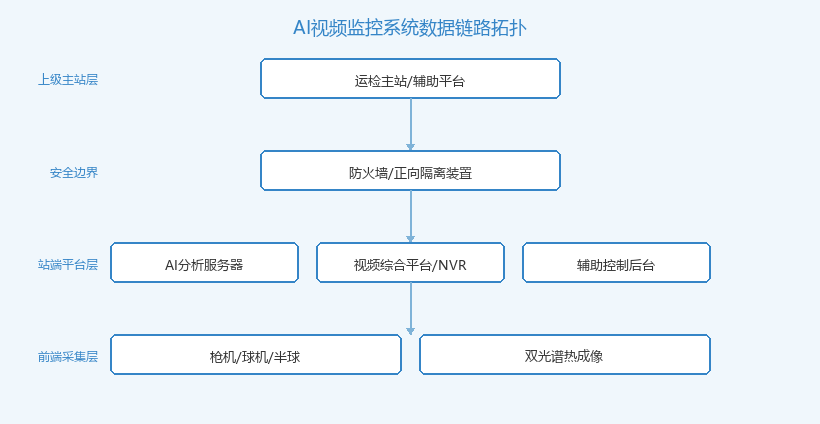

| 点位 | 摄像机类型 | 监测目标 |
|---|---|---|
| 变电站大门 | 车牌识别枪机 | 车辆进出登记 |
| 主控楼出入口/机房 | 半球摄像机 | 人员出入、行为记录 |
| 设备区 | 高速球机 | 预置位轮巡、设备外观 |
| 围墙周界 | 红外枪机 | 翻越、徘徊检测 |
| 主变/电缆夹层 | 双光谱热成像 | 温度异常、烟火预警 |

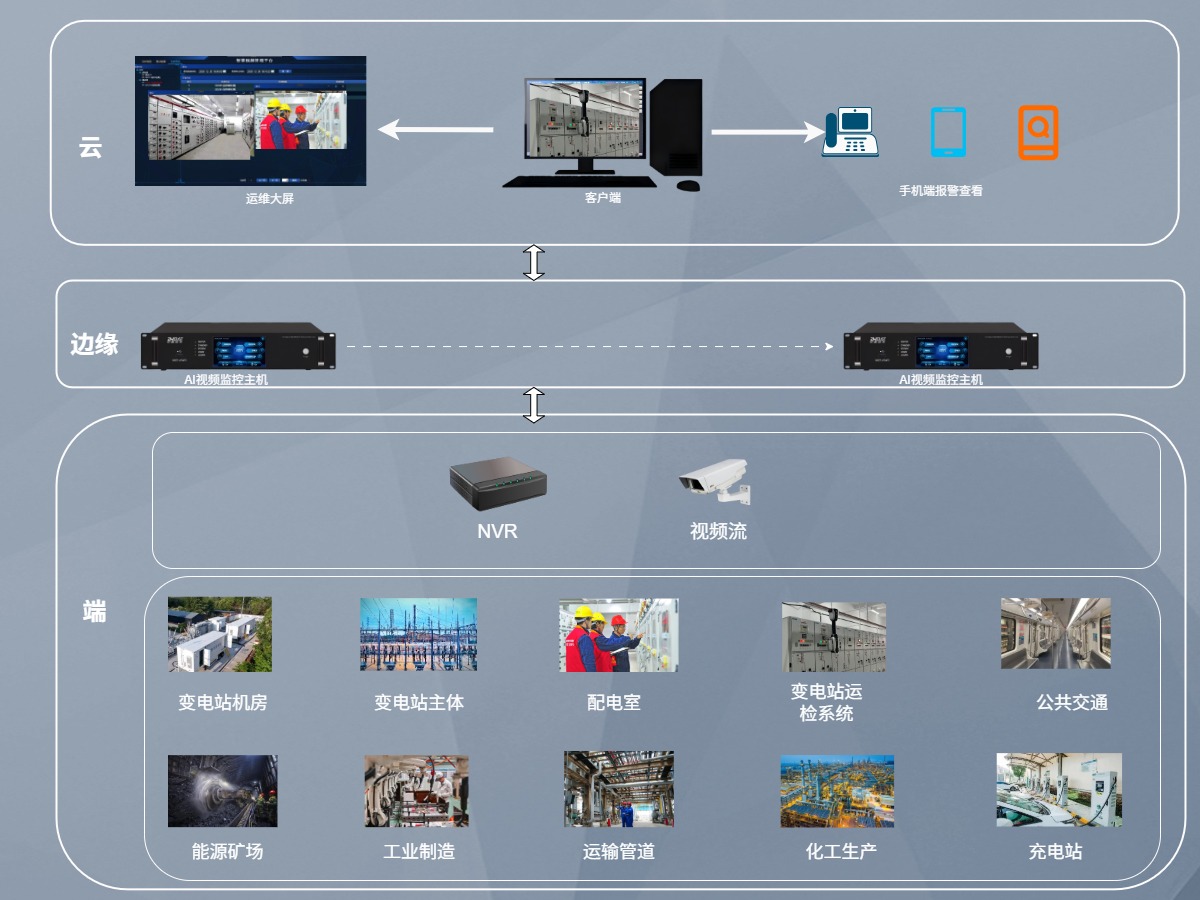

智能分析后台
📌 边界要点:安全Ⅲ区平台对Ⅳ区/互联网的接口要做白名单与端口收敛,禁止视频网与调度数据网混用交换设备,这是安全检查的固定扣分项。
- 远程巡视:球机按预置位轮巡,替代人工抄表与外观检查,巡视结果自动生成报表;
- 操作双确认:遥控操作与一键顺控时,操作对象摄像机的画面在计算机监控系统屏后台上自动弹出,实现"软件逻辑+视频画面"双确认;
- 告警复核:与火灾自动报警系统、门禁联动,火警触发时对应区域画面优先调阅,辅助判真伪;
- 事故追溯:告警录像与 SOE 事件按统一时标对齐——前提是视频平台与全站对时系统同步,时间轴错位的录像在事故分析里几乎等于废片。
| 环节 | 失效后果 | 可靠性设计 |
|---|---|---|
| 前端采集 | 点位失明、漏巡 | 前端图像丢失自检告警、双码流降级 |
| 站端存储 | 录像缺失、事故无据可查 | 硬盘健康监测、RAID/双盘冗余 |
| AI 分析 | 漏报或误报泛滥 | 场景化调参、算法版本管理 |
| 站内网络 | 批量画面中断 | 汇聚层双链路、VLAN 隔离风暴 |
| 上送通道 | 主站调阅失败 | 断网本地续存、通道状态监测 |
关注公众号
了解更多知识
-
Q:保护屏和测控屏可以合并在一面屏里吗?
110kV及以上间隔保护与测控应分屏配置、保护双重化独立组屏;35kV及以下间隔普遍采用保护测控一体化装置集中组屏,功能合并在装置内但不与高压间隔保护混装。是否合并取决于电压等级与间隔重要性。
2026-10-12
Q:35kV变电站事故预想一般包含哪些内容?
35kV变电站事故预想一般包含全站失压、直流系统接地、保护装置异常与通信中断、主变异常、10kV母线故障、电容器异常六类场景,每类需写明现象、判断、排查处理步骤与恢复要点,供运维班组演练使用。
2026-10-12
Q:老站远动通道从CDT换成104规约要改哪些设备?
主要更换支持IEC 60870-5-104的双远动主机与通道接口设备,新增纵向加密认证装置并接入调度数据网双平面,贯通北斗/B码对时;主站侧同步核对104参数与点表。新旧通道应并行运行72小时以上再退出CDT/101。
2026-10-12
-
算力需求爆发下电力如何协同:电算一体化的六大落地路径
本文深入解析AI算力爆发背景下"算电协同"的国家战略与落地路径,从规划协同、绿电直连、源网荷储一体化、算力调度、市场机制、电网友好化六个维度,剖析电力如何与百万千瓦级智算集群协同,结合乌兰察布、和林格尔、广东数据中心虚拟电厂等实战案例,为电力行业从业者提供系统性认知。
2026-08-14
35kV变电站二次系统及通讯调试流程
本文系统梳理35kV变电站二次系统及通讯调试的全流程,涵盖光传输设备联调(对接供电局通信部)、调度数据网搭建与加密配置(对接供电局网安部)、远动联调与对点(对接供电局自动化部,需电气试验厂家配合)、保护整组传动试验、带负荷测试及验收送电等关键环节。按供电局部门分工梳理对接流程,提供详细的调试步骤、技术参数及工期参考,是工程技术人员高效推进二次系统投运的实战手册。
2026-08-03
新能源电站涉网试验包含哪些
新能源电站涉网试验是评估光伏、风电、储能等场站并网性能、确保其满足电网安全稳定运行要求的一系列强制性检测项目的统称。它依据国家及行业标准,由具备资质的第三方检测机构执行,是电站并网投运前必须通过的“准入考试”,其报告是电网调度部门准许电站并网的核心依据。
