风电场综合自动化系统怎么搭建?并网验收与调度通信方案
风电场综合自动化系统是把风电场升压站、风机监控、箱变测控、AGC/AVC、功率预测、视频安防等子系统统一接入并与调度主站对接的"中枢"。GB/T 19963.1-2021《风电场接入电力系统技术规定》明确要求并网风电场具备有功/无功控制、故障穿越、调度通信、状态监测等综合能力4。本文依据这一国家规范与典型调度细则,梳理风电场综合自动化的功能模块构成、与调度通信方案、新建与改造场站的差异化配置,以及并网验收的常见坑点。
一、风电场综合自动化在并网运行中的作用
风电场与电网的连接具有"弱支撑、波动大、单点调度"三个特点:风速变化导致出力波动大、机组类型不一导致稳定性弱、整场经升压站单点并入调度——这三项决定了风电场必须依靠一套完整的综合自动化系统,才能与电网形成稳定交互。该系统的核心作用可以概括为:把波动变成可控、把分散变成集中、把现场变成数据。
这与一般变电站综合自动化的"采集-上传-控制"模式不同。风电场综合自动化不仅要完成常规的 SCADA 功能,还要承担:有功与无功控制(AGC/AVC)、风功率预测上传、一次调频、并网点电能质量监测、整场通信网络冗余等多项并网考核任务。风电箱变监控系统 是场内"看得见、控得住"的关键组成,其与场站综合自动化主机的数据互通,是整场可控的基础。

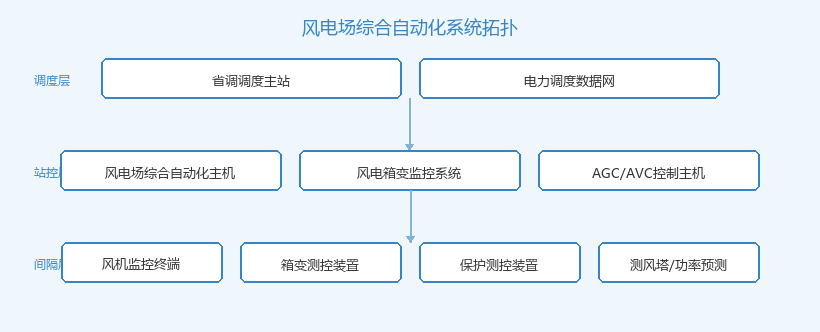

风电场综合自动化系统拓扑(调度-站控-间隔三层结构)
? 总体原则:风电场综合自动化不是各子系统"拼盘",而应按统一数据模型、统一时钟、统一协议栈进行一体化设计,避免出现多个数据孤岛。同时站端核心应纳入电力监控系统等保分级,等保 2.0 三级及以上场站应同步配置 网络安全监测系统。
二、风电场综合自动化的核心功能模块
一套完整的 风电场综合自动化系统 通常由七大模块组成:调度通信、AGC/AVC 主控、风功率预测、并网点电能质量、箱变测控、视频/门禁/火灾联动、维护管理。各模块既可独立运行也可联动触发。
| 模块 | 功能定位 | 典型接口 |
|---|---|---|
| 调度通信 | 与省调/地调主站通信 | IEC104、调度数据网 |
| AGC/AVC 主控 | 有功无功分配与调节 | IEC104、Modbus |
| 风功率预测 | 日前/短期功率预测上报 | FTP/SFTP、WebService |
| 电能质量监测 | 谐波/闪变/三相不平衡 | IEC61850、Modbus |
| 箱变测控 | 箱变运行状态采集与保护 | IEC61850、Modbus、DL/T 645 |
| 视频联动 | 安防事件触发录像 | GB/T 28181、ONVIF |
| 运维管理 | 设备台账、缺陷、巡检 | 内部数据库、API |
七大模块需要统一的时钟源与统一的告警/事件总线。卫星时间同步系统屏 通过 PTP/NTP 协议给各模块授时,使 SOE 时间戳与调度端一致,是并网验收的硬指标之一。
三、风电场 AGC/AVC 与一次调频的集成
风电场 AGC/AVC 是并网考核的"必选项"。AGC 接收调度有功指令,按机组可调容量和风速预测结果动态分配;AVC 维持并网点电压在合格范围,控制对象包括风机的无功输出与场内的 SVG 设备。新能源 AGC/AVC 控制系统 在风电场中通常与一次调频主机并列部署,二者通过优先级抢占机制协同:一次调频具备最高优先级,AGC 基点跟随调频动作回退。
一次调频集成是近几年新增的考核项。风电机组调频能力有限,但可通过预留备用(典型预留 5%~10% 装机)与降出力响应实现。新能源一次调频系统 在风电场中常与风机主控协同,通过桨距角快速调整与变流器有功响应实现调频。一次调频与 AGC 的联合运行策略见上文同类文章,本节不展开。

风电场 AGC/AVC 控制装置/升压站控制室照片
? 集成提示:一次调频测试应避开极端风速时段,避免风速波动对调频响应判据的干扰;AGC 联调需等一次调频闭环验证通过后再切自动。
四、风电箱变测控与间隔层设计
风电场箱变数量多(单机/双机配置),是间隔层最易被忽视的关键节点。风电箱变监控系统 需要覆盖:箱变本体测控(电流、电压、温度、油位/油温)、箱变高低压侧开关状态、保护动作信号、非电量保护(瓦斯/超温)。测控装置应具有 IEC 61850/MMS 接口,便于站端主机统一采集。
间隔层设计有两大要点:一是通信介质选择,光纤环网适用于百兆级以上大容量机组;屏蔽双绞线适用于 35kV/10kV 短距离组网;二是冗余要求,主干通信应双链路热备,否则单一光纤中断会丢一组箱变数据。在大量机组分散布置的风电场,单一通信中断可能影响数十兆瓦的可观可控性,必须从网络层面规避。
| 测控信号 | 来源 | 优先级 |
|---|---|---|
| 电流/电压/功率 | 箱变测控装置 | 实时 |
| 油温/绕组温度 | 温度传感器 | 秒级 |
| 瓦斯/压力释放 | 本体保护 | 越限即动 |
| 高压侧开关位置 | 断路器辅助触点 | 实时 |
| 保护动作事件 SOE | 保护装置 | 毫秒级 |
五、视频/门禁/火灾等辅助系统的联动
风电场远离变电站,辅助系统不是"锦上添花"而是硬性要求。视频监控覆盖升压站、风机机舱、海上升降设备(适用时);门禁覆盖主控楼、升压站高电压区;火灾报警覆盖电缆夹层、SVG/储能舱。辅助系统与主控之间的联动接口应统一设计:当出现开关跳闸、电缆夹层烟感告警时,自动联动摄像机录像并推送告警。
视频系统的 GB/T 28181/ONVIF 接口是行业默认;门禁与火灾常见 RS485 干接点/RS485 通信方式。在东北、华北"两个细则"考核中,辅助系统虽不直接影响 AGC/AVC 考核,但定期点检记录与告警响应时间是场站"运行可靠性"的关键依据。
? 设计建议:视频存储建议配置 30 天循环录像,关键机位用 AI 视频识别联动(如测风塔区识别人员靠近),事件可追溯。
六、新建场站与改造场站的配置差异
新建风电场建议采用"一次规划、同步建设"模式:升压站、风机厂家、综自主机、AGC/AVC、风功率预测同步设计、同步调试、同步并网验收。优点是协议选型统一、数据模型清晰、调试周期短。调度数据网屏 应与综合自动化主机同柜部署并接入调度数据网,避免后期单独布置导致网络分段。
改造风电场常见三类场景:①仅升级 AGC/AVC;②同时增加一次调频功能;③将原单一 SCADA 升级为综合自动化。一类升级仅需替换主机及部分保护配置;二类则需增加独立的一次调频主机、调度通信通道,并补做对时与联调;三类通常需要新增站控层服务器和通信网关,改动最大。
| 改造类型 | 主要工作量 | 典型工期 |
|---|---|---|
| 仅升级 AGC/AVC | 主机替换 + 联调 | 1~2 个月 |
| 新增一次调频 | 调频主机+通信+联合调试 | 2~3 个月 |
| 综合升级 | 站控层网络重建+多模块联动 | 3~6 个月 |
七、风电厂综自系统并网验收流程与典型调试要点
风电场并网验收分四阶段:资料审查、本地空载试验、调度联调、并网试运行。资料包括:调度协议、二次系统设计图纸、所有保护与综自装置的说明书/出厂报告、风机/箱变通信协议及定值单。空载试验检查综自主机对各子系统的采集齐全度;调度联调做 AGC/AVC 闭环测试、有功/无功阶跃响应测试、风功率预测上报校验。
GB/T 19963.1-2021 与 GB/T 19963.2-2021 是关键依据。前者规定并网技术要求(电压/频率适应范围、低电压穿越、动态无功支撑等),后者规定并网测试规程。验收时调试人员需特别注意:低穿曲线验证、连续低穿下无功响应、AGC 调节速率与精度、风功率预测上报数据完整性、对时精度(≤1ms)。故障录波屏 数据是判据可信性的关键证据,事件 SOE 时间戳应统一时基。

风电场升压站控制柜/调度联调现场真实照片
| 验收项 | 考核依据 | 常见问题 |
|---|---|---|
| AGC 响应时间 | DL/T 541(按当地细则) | 通信链路耗时过长 |
| AVC 电压控制精度 | GB/T 19963.1 | SVG 容量留余不足 |
| 风功率预测准确率 | GB/T 33599 | 测风塔数据缺失 |
| 对时精度 | DL/T 1100.1 | 卫星链路阻塞 |
| 故障穿越 | GB/T 19963.2 | 穿越曲线未实测 |
⚠ 验收提示:AGC/AVC 与一次调频联调期间如遇台达风速波动,应先关停调频试验,分阶段核对风电场响应曲线后再恢复;禁止在故障穿越条件下强做联调。
八、选型要点
风电场综合自动化系统是一项"重一体化、重数据、重时基"的建设工程。从 1700+ 项目工程经验来看,整场系统是否长期可靠,取决于三个关键词:统一数据模型、统一时钟、统一协议栈。在设备选型层面,建议关注以下几点:
- 综自主机冗余:双机热备可避免单点故障导致整场失控,建议 AGC/AVC、综自 SCADA 各配置独立双机。
- 通信协议覆盖度:Modbus/TCP、IEC104、IEC61850 MMS/GOOSE 应全栈支持,匹配风机主控、箱变测控、电能质量在线监测装置主流规约。
- 对时接口:同时具备 PTP 主时钟与 NTP,时钟源接 卫星时间同步系统,保证全场 SOE 时间戳统一。
- 网络安全合规:支持等保 2.0 三级部署方案,配合 风功率预测系统 与电力监控系统在调度数据网边界、纵向加密区与管理信息大区形成分层防护。
- 可维护性:支持远端配置工具、远程升级、调试日志回溯,运行期维护成本更低。
综合来看,风电场综合自动化不是单一产品的堆砌,而是把风机监控、箱变测控、AGC/AVC、电能质量、调度通信与辅助系统编织为一张"可控可观测"的数据网络。结合 GB/T 19963.1/.2 与各地并网细则,把握住统一数据模型、统一时钟、统一协议栈这三条原则,长期运行的可靠性就能得到本质保证。
? 总结:风电场综合自动化强调一体化设计,建议从升压站-箱变-风机三层一次性规划,把 AGC/AVC、一次调频、风功率预测、对时、网络安全纳入统一调度数据网与统一故障录波回路,并网验收与长期运维都可受益。
相关常见疑问
相关产品
-

Q:风电场综合自动化系统包含哪些模块?
风电场综合自动化系统通常由调度通信、AGC/AVC 主控、风功率预测、并网点电能质量、箱变测控、视频安防联动、运…
2026-08-27
Q:35kV变电站综合自动化系统改造能不能完全不停电?
老站综自改造通常无法完全不停电,关键间隔保护测控、远动通道切换仍需短时停电窗口;可通过分段实施、旁路过渡、临时R…
2026-09-22
Q:风电场箱变测控装置一般有哪些功能?测点与通信清单
风电场箱变测控装置一般包含遥测(电流/电压/温度/油位)、遥信(高低压侧开关位置)、保护动作事件 SOE、非电量…
2026-08-27
Q:安徽光伏电站遥信遥测对点要注意什么?
安徽光伏电站遥信遥测对点的实操口径:三层映射定版点表、双点遥信1分2合、遥测死区0.5%~1%、104端口240…
2026-11-19
相关问答咨询 更多
-

风电场和光伏电站综合自动化系统配置差异
风电场与光伏电站综合自动化系统同属新能源场站二次系统核心,但监控对象、通信协议与控制要求差异明显。本文按风电场、…
2026-10-09
新能源一次调频怎么配置?一次调频系统参数整定与并网验收要点
一次调频是新能源场站保障电网频率稳定的核心功能。本文依据 GB/T 40595 等标准,介绍一次调频的工作原理、…
2026-08-26
35kV光伏升压站综合自动化系统配置清单与验收要点
35kV 光伏升压站综合自动化系统覆盖保护、测控、通信、调度、电能质量与安防全环节。本文给出项目边界条件、系统配…
2026-09-14
储能电站AGC/AVC调试参数设置、储能AGC/AVC并网验收常见问题
储能电站并网运行前,AGC/AVC 调试是关键环节。本文从有功/无功控制参数设置、调度联调流程、并网验收判据到常…
2026-08-20
