35kV变电站事故常见异常场景与排查处理步骤

来源:HZVOLT 时间:2026-10-20 11:43:48

35kV变电站事故预想怎么做?常见异常场景与排查处理步骤

班组安全活动中经常要做的一项工作就是35kV变电站事故预想——把电网和设备可能出现的异常提前"演一遍",明确谁处理、按什么步骤处理、处理到什么程度算闭环。一次事故预想做得是否到位,关键不在文字多漂亮,而在异常场景选得真、排查步骤走得通。本文按 F3 问题诊断思路,把 35kV 变电站最常见的六类异常场景、原因分析与处理步骤整理出来,供运维班组编写和演练时参考。

一、 事故预想的定位与场景选择原则

事故预想属于运行反事故措施体系的日常演练内容,与现场处置方案、应急预案相衔接。按 DL/T 969《变电站运行导则》与《国家电网公司十八项电网重大反事故措施》的要求,变电站运维班组应结合本站接线方式、设备状况与季节特点定期开展事故预想。场景选择遵循三条原则:一是选本站真实存在的薄弱点,例如站用变单电源、直流系统运行年限长;二是选后果严重且判断窗口短的故障,例如全站失压、主变冷却器全停;三是选综合自动化系统告警密集、容易误判的场景,例如保护装置异常与通信中断并发。

一次完整的预想应包含五个要素:异常现象(含监控后台与保护屏的信号表现)、初步判断、现场检查与排查步骤、处理与操作顺序、恢复送电与复盘要点。下面按六类典型场景展开。

二、 场景一:全站失压

现象:后台报全站交流消失,各线路电流为零,电容器低电压保护动作,站用变失电。排查顺序:先确认是进线失电还是站内母线故障——检查进线保护动作情况与故障录波屏的录波记录,若进线无保护动作且母线无故障录波,多为上级电网失电;若母差动作或母线上设备有明显故障特征,则按母线故障处理。处理要点:立即断开电容器组与次要负荷,保留站内直流与照明,向调度汇报后按指令配合送电,未经查明原因不得强送。

三、 场景二:直流系统接地

现象:直流绝缘监测装置报正接地或负接地,绝缘电阻低于整定值。原因分析:户外机构箱、端子箱密封受潮是 35kV 站最常见的诱因,其次为二次回路绝缘老化、检修遗留临时接线。排查步骤:先看天气与近期操作——雨天优先查户外端子箱;采用"瞬停法"按"先信号后操作、先分路后主干"的顺序逐路查找,拉路前必须确认该回路失电不影响保护运行,涉及运行保护的回路要做好防误措施。处理要点:找到接地点后原则上不允许长期带一点接地运行,两点接地可能引起保护误动或拒动。

35kV变电站屏柜
35kV变电站直流屏与保护屏室照片
四、 场景三:保护装置异常与通信中断并发

现象:保护装置报自检异常、采样异常,同时后台与调度端通信中断。排查顺序:先区分是"单一装置问题"还是"公共回路问题"——若仅一台装置异常而通信正常,按装置故障申请退出处理;若多台装置同时异常叠加通信中断,优先怀疑公共部分:直流电源、GPS/北斗对时回路、站内交换机或远动通道。处理要点:涉及 35kV 变电站综合自动化系统的通信异常,先查远动通信屏至调度数据网的通道与规约转换状态,再查站控层交换机与后台主机;处理期间该间隔应视为"无远方监视"运行,加强就地巡视。

五、 场景四:主变异常(重瓦斯动作、冷却器全停、油温异常)

主变是 35kV 站的核心设备,预想中至少应演练一次重瓦斯动作。重瓦斯动作跳闸后未经查明原因不得强送,需检查油位油色、瓦斯继电器积聚气体并取样分析;轻瓦斯频繁动作则多与呼吸器堵塞、补油带入气体有关。油温异常升高时先核对负荷与冷却系统运行状态,排除表计与测温回路问题后按限负荷或停运处理。双电源切换环节的可靠性也应在预想中覆盖,部分站配置了备用电源快速切换系统,演练时应明确其动作逻辑与人工确认步骤。

六、 场景五与六:10kV母线故障与电容器异常

10kV母线故障:母线失压伴随多条馈线保护未动作时,按母线故障判断,检查母线设备外观、逐条试送馈线隔离故障段。电容器异常:电容器熔丝熔断、不平衡保护动作后,放电充分前严禁接触,检查外观无鼓肚渗漏后方可试送一次,重复熔断的应申请退出并做电容量测试。这两类场景在预想演练中最容易暴露"试送顺序不清"的问题,建议把逐路试送的先后次序写成固定操作卡。

📌 演练要点:事故预想的复盘比演练本身更重要——每次演练后应核对故障录波屏、监控后台告警与实际处理步骤是否一致,把信号漏报、误报的问题反馈到计算机监控系统屏与二次设备在线监测的日常巡视与定值、告警优化中,形成闭环。
七、 让预想"落得了地"的三点建议

结合大量 35kV 变电站运维与改造项目经验,事故预想要避免"纸面化",建议做到三点:其一,场景与设备台账联动,每季度根据设备缺陷记录更换一次预想重点;其二,把信号核对纳入演练,从后台告警到屏面信号灯逐项走一遍,避免真实故障时才发现信号链路断裂;其三,预想结论落到操作卡,全站失压、直流接地、主变重瓦斯动作这三类场景应各有一页可执行的处置卡,值班员拿到就能按步骤走。事故预想做得扎实,远动通信屏与调度端的汇报配合、二次设备在线监测系统的告警研判才能真正在故障时刻发挥作用。

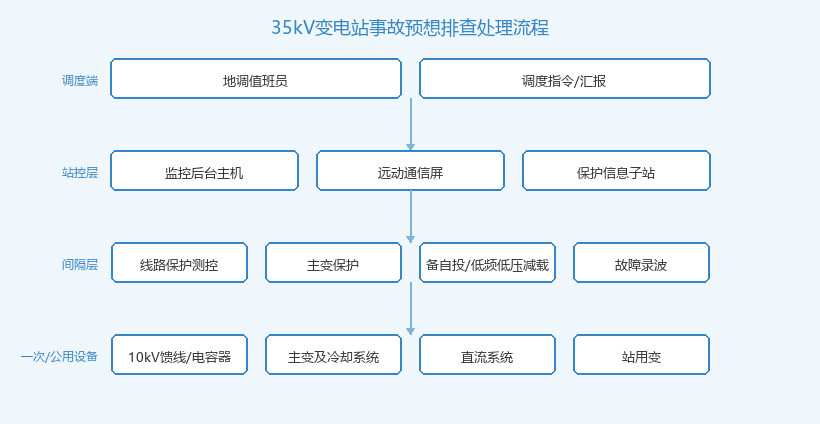

35kV变电站事故预想异常排查处理流程图
微信公众号

关注公众号

了解更多知识

相关产品
相关问答咨询 更多

Q:保护屏和测控屏可以合并在一面屏里吗?

110kV及以上间隔保护与测控应分屏配置、保护双重化独立组屏;35kV及以下间隔普遍采用保护测控一体化装置集中组屏,功能合并在装置内但不与高压间隔保护混装。是否合并取决于电压等级与间隔重要性。

2026-10-12

Q:35kV变电站事故预想一般包含哪些内容?

35kV变电站事故预想一般包含全站失压、直流系统接地、保护装置异常与通信中断、主变异常、10kV母线故障、电容器异常六类场景,每类需写明现象、判断、排查处理步骤与恢复要点,供运维班组演练使用。

2026-10-12

Q:老站远动通道从CDT换成104规约要改哪些设备?

主要更换支持IEC 60870-5-104的双远动主机与通道接口设备,新增纵向加密认证装置并接入调度数据网双平面,贯通北斗/B码对时;主站侧同步核对104参数与点表。新旧通道应并行运行72小时以上再退出CDT/101。

2026-10-12
相关行业动态 更多

算力需求爆发下电力如何协同:电算一体化的六大落地路径

本文深入解析AI算力爆发背景下"算电协同"的国家战略与落地路径,从规划协同、绿电直连、源网荷储一体化、算力调度、市场机制、电网友好化六个维度,剖析电力如何与百万千瓦级智算集群协同,结合乌兰察布、和林格尔、广东数据中心虚拟电厂等实战案例,为电力行业从业者提供系统性认知。

2026-08-14

​ 35kV变电站二次系统及通讯调试流程

本文系统梳理35kV变电站二次系统及通讯调试的全流程,涵盖光传输设备联调(对接供电局通信部)、调度数据网搭建与加密配置(对接供电局网安部)、远动联调与对点(对接供电局自动化部,需电气试验厂家配合)、保护整组传动试验、带负荷测试及验收送电等关键环节。按供电局部门分工梳理对接流程,提供详细的调试步骤、技术参数及工期参考,是工程技术人员高效推进二次系统投运的实战手册。

2026-08-03

新能源电站涉网试验包含哪些

新能源电站涉网试验是评估光伏、风电、储能等场站并网性能、确保其满足电网安全稳定运行要求的一系列强制性检测项目的统称。它依据国家及行业标准,由具备资质的第三方检测机构执行,是电站并网投运前必须通过的“准入考试”,其报告是电网调度部门准许电站并网的核心依据。

2026-05-15
