光功率预测系统供货范围有哪些

来源:HZVOLT 时间:2026-10-12 11:53:45

光功率预测系统供货范围包括哪些?并网标准要求与厂家交底要点

不少业主在采购询价阶段发现,不同光伏功率预测系统厂家的报价差异很大,报价单上的供货范围却写得模糊——有的含气象数据服务,有的不含;有的含上报软件与调度数据网调试,有的只给一台预测服务器。要判断报价是否完整,最可靠的办法是回到并网标准,把标准要求的供货范围逐条列出来对照。本文按 GB/T 40607 等标准的要求,拆解光功率预测系统的供货边界、配置清单与厂家技术交底要点。

一、 适用标准体系与强制性要求

光伏电站功率预测的并网要求主要来自三个层次:一是国家标准 GB/T 40607《调度侧风电或光伏功率预测系统技术规范》,规定了预测系统的功能、性能指标与数据接口;二是 GB/T 19964《光伏发电站接入电力系统技术规定》,明确了装机容量达到一定规模的电站必须配置发电功率预测系统并向调度机构上报;三是各省调下发的实施细则,对短期预测上报时间、超短期滚动周期、预测准确率考核指标作出量化规定,通常要求日前预测准确率不低于 85%~90%、超短期第 4 小时准确率不低于 90% 上下(具体以属地细则为准)。

? 配置原则:供货范围谈判的第一依据是属地省调细则,而不是厂家报价单模板。准确率考核指标、上报通道方式、气象源要求各地并不一致,直接决定系统软硬件配置。
二、 标准条款逐项拆解:系统应包含什么

按标准要求,一套完整的站端光功率预测系统在功能上覆盖"数据接入 → 气象获取 → 预测计算 → 上报考核"四段链路,对应的供货内容逐项如下:

  • 实况数据采集:辐照仪、气象站(温度/湿度/风速/气压)、测风塔等气象监测设备的供货与安装,以及逆变器实发功率、AGC数据的接入——实况数据是预测修正与考核溯源的基础;
  • 气象数据服务:数值天气预报(NWP)数据的订购与接收,通常按年收取服务费——这一项是否包含在报价内,是各厂家报价差异最大的地方;
  • 预测计算:预测服务器与预测算法软件,输出短期(未来 0~72 小时、15 分钟分辨率)与超短期(未来 4 小时、15 分钟滚动)预测结果;
  • 上报与考核:按调度规约(104 规约或文件接口)完成向省调预测主站的上报,含断点续传、越限告警、准确率自评估功能;
  • 通道与安全:经调度数据网纵向通道上报时涉及调度数据网屏接入与纵向加密配置,需与厂内二次安防体系统一实施。
三、 对照标准的供货范围清单

下表可作为业主核对报价单的对照模板:

标准要求 对应供货项 常见争议点
实况气象采集 辐照仪、气象站、测风塔及安装调试 有的项目由 EPC 另行采购,需在合同中划界
数值天气预报 NWP 数据源订购(含首年/多年服务费) 多年服务费续费主体易扯皮,应写明
预测计算与算法 预测服务器、算法软件、模型维护 准确率不达标时的整改责任与考核兜底条款
调度上报 上报软件、规约调试、与远动通信屏的通道联调 联调费是否含在报价内
考核指标 准确率承诺、不达标处理措施 承诺值要与属地细则一致而非厂家自定

此外,预测系统与场站自动化平台的衔接也属于供货边界内的工作:预测结果需要接入光伏电站综合自动化系统供运行人员监视,AGC限值下发时还要与光功率预测系统的可用功率预测值联动,这部分接口开发应在技术交底中逐项确认。

光伏气象站
光伏电站辐照仪与气象站照片
四、 常见不符合项与整改措施

从并网验收与调度考核的反馈看,光功率预测系统的常见不符合项集中在四类:

  • 气象传感器配置不足:辐照仪未按细则要求分面安装或未定期校准,实况数据失真导致准确率考核扣分——整改措施是按细则补齐传感器并纳入定期校准计划;
  • 上报通道不符合安防要求:直连互联网上报或未接入纵向加密——必须改经调度数据网并完成加密认证;
  • 准确率长期不达标:多因气象源质量差或模型未本地化——要求厂家更换气象源并按本场站历史数据重新训练模型;
  • 断点续传与对时缺陷:通道中断后数据未补报、系统未接入全站对时——接入卫星时间同步系统屏的对时信号并验证补传逻辑。
五、 厂家技术交底要点与验收资料清单

供货合同签订后的技术交底会上,建议业主逐项确认:传感器安装位置与数量(对照属地细则附图)、NWP气象源名称与订购年限、预测服务器部署位置(安全区分区归属)、上报规约与通道方案、准确率考核兜底条款、以及与场站综自/AGC系统的接口点表。验收资料一般包括:设备清单与出厂资料、安装调试记录、与调度主站联调记录、准确率试运行报告(通常要求连续 30 天数据)、二次安防接入证明。

⚠ 警示:准确率试运行期是发现气象源与模型问题的关键窗口,试运行不合格就草率验收,后续每个月的考核扣分都会变成业主的真实损失。
六、 不同地区执行差异

各省细则在三个维度上差异明显:上报方式(104 规约直传、文件接口或通过调度云平台)、考核口径(准确率的计算基准时段与权重)、气象源要求(是否指定省内统一气象源)。跨省建设项目不能套用既有项目经验,采购前应先取得属地省调最新版实施细则,作为技术协议附件。选择风功率预测系统与光功率预测一体化的供货方案时,还要确认风电、光伏两套模型是否分别考核、分别计费。

七、 总结

判断光伏功率预测系统报价是否完整,本质上是把标准条款翻译成供货清单的过程:气象采集、NWP 服务、预测计算、调度上报、通道安防五个板块缺一不可,费用归属与考核责任必须在合同中写明。技术交底阶段逐项确认接口点表与验收判据,是避免低价中标后边界扯皮的最有效手段。

? 总结:光功率预测系统的供货范围以属地省调细则为准绳,覆盖实况采集、气象服务、预测计算、上报考核与通道安防五大板块;选购时重点核对气象源归属、准确率兜底条款与综自接口,验收时以 30 天试运行准确率数据闭环。

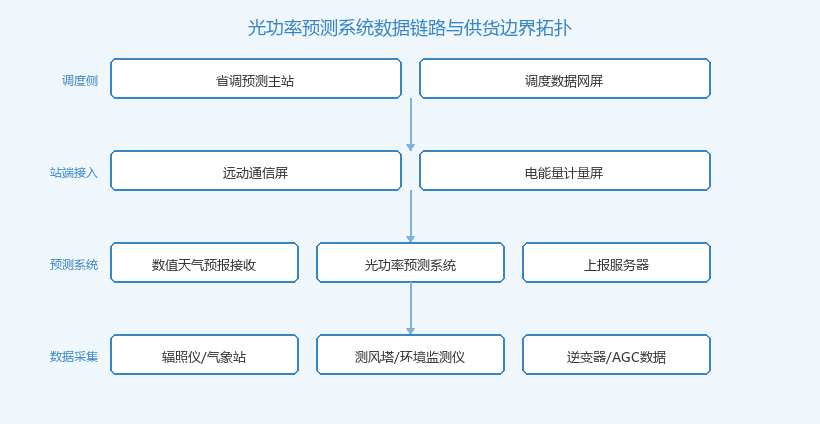

光功率预测系统供货范围与数据链路拓扑图光功率预测系统数据链路与供货边界拓扑

相关产品

相关问答咨询 更多

新能源场站功率预测准确率要求多少

Q:新能源场站功率预测准确率要求多少

新能源场站功率预测准确率一般要求日前24h预测≥80%、短期4-72h预测≥85%,部分区域按月均考核并设罚则;…

2026-08-26
光伏防逆流供货范围与调试分工疑问解答

Q:光伏防逆流供货范围与调试分工疑问解答

光伏防逆流系统厂家怎么选?本文解答供货范围清单、调试验收分工、逆功率采样 CT 安装位置、与防孤岛保护的配合及后…

2026-10-27
分布式光伏多大容量要配置独立防孤岛保护?

Q:分布式光伏多大容量要配置独立防孤岛保护?

10kV及以上并网的分布式光伏应在并网点配置独立防孤岛保护,动作时间不大于2s;380V低压小型光伏以逆变器自带…

2026-09-23
独立储能与新能源配储的自动化配置区别

Q:独立储能与新能源配储的自动化配置区别

独立储能作为独立主体直受调度,需独立综自、双路调度通道与独立关口计量;配建储能与场站共用综自和通道,由AGC/A…

2026-09-23

相关技术文章 更多

新能源场站功率预测系统怎么上传调度

新能源场站功率预测系统怎么上传调度

新能源场站功率预测系统是并网风电场、光伏电站响应调度预测上报要求的核心系统。本文从光(风)功率预测系统构成、数据…

2026-08-26
风电场和光伏电站综合自动化系统配置差异

风电场和光伏电站综合自动化系统配置差异

风电场与光伏电站综合自动化系统同属新能源场站二次系统核心,但监控对象、通信协议与控制要求差异明显。本文按风电场、…

2026-10-09
什么是光功率预测系统

什么是光功率预测系统

光功率预测系统把气象观测、数值天气预报与算法模型结合起来,对光伏电站未来出力做定量预估。文中说明超短期、短期、中…

2026-07-27
电站通讯频繁中断怎么排查_EMS闪断现场复盘

电站通讯频繁中断怎么排查_EMS闪断现场复盘

复盘储能电站二次设备通讯中断现场:通讯闪退、解列通道断链、重启后端口连不上三类现象的分层排查思路,覆盖串口参数核…

2026-11-03
