储能电站投资成本大概多少

来源:HZVOLT 时间:2026-10-19 14:37:52

询价阶段被问得最多的一个问题就是:储能电站投资成本到底怎么估算?答案并不是一个固定单价——同样容量规模的两个项目,因场景定位、并网要求、监控系统配置不同,造价可能相差 30% 以上。本文按电源侧、电网侧、用户侧三类应用场景,把储能电站的造价构成拆开来看,并说明自动化监控系统部分各场景的差异与配置要点。

一、 三类应用场景与投资构成总览

储能电站按并网位置与商业模式的差异,可分为三类场景,各自的投资敏感点并不相同:

场景 典型对象 投资敏感点 自动化配置侧重
电源侧(新能源配储) 光伏/风电场站配套储能 满足配储比例前提下控制总造价 AGC/AVC联动、一次调频、防逆流
电网侧(独立储能) 独立共享储能电站 充放电循环收益对造价回收的要求 调度直控、计量结算、涉网保护
用户侧(工商业储能) 园区/工厂峰谷套利储能 初始投资额与回本周期 EMS削峰填谷策略、防逆流、能耗管理

从造价构成看,三类场景的共同框架大致为:电池系统(占比约 50%~60%)、PCS变流与升压系统(约 12%~18%)、土建与电气接入(约 8%~15%)、监控与保护自动化系统(约 3%~6%)、设计与调试等其他费用。自动化部分占比虽小,却直接决定电站能否通过并网验收与调度考核,属于"不能省也不能配错"的部分。

📌 配置原则:储能电站投资估算不能只算电池和PCS,二次自动化与并网检测费用漏项是询价与中标价差异最大的环节,建议在可研阶段即按并网标准逐项核对配置清单。
二、 电源侧配储场景:受并网标准约束的造价结构

电源侧配储的核心诉求是在满足新能源场站并网技术要求的前提下压缩投资,因此监控系统通常与场站原有自动化体系统一规划。按 GB/T 36558 等电化学储能电站并网标准的要求,配置储能后场站仍需保留完整的涉网控制能力,典型配置包括新能源AGCAVC控制系统、一次调频功能以及储能与逆变器协调的防逆流逻辑。

这一场景的造价特点是"借力":远动通道、对时系统、故障录波等可复用场站既有二次设施,新增投资主要集中在储能单元本体、储能EMS监控系统与储能单元测控保护。工程经验上,电源侧配储若按"容量达标、调度可用"的底线配置,自动化部分可控制在总投资的 3% 左右;若业主要求储能参与一次调频考核、AGC响应速度达标,则PCS选型与EMS策略软件需升级,相应增加 1~2 个百分点。

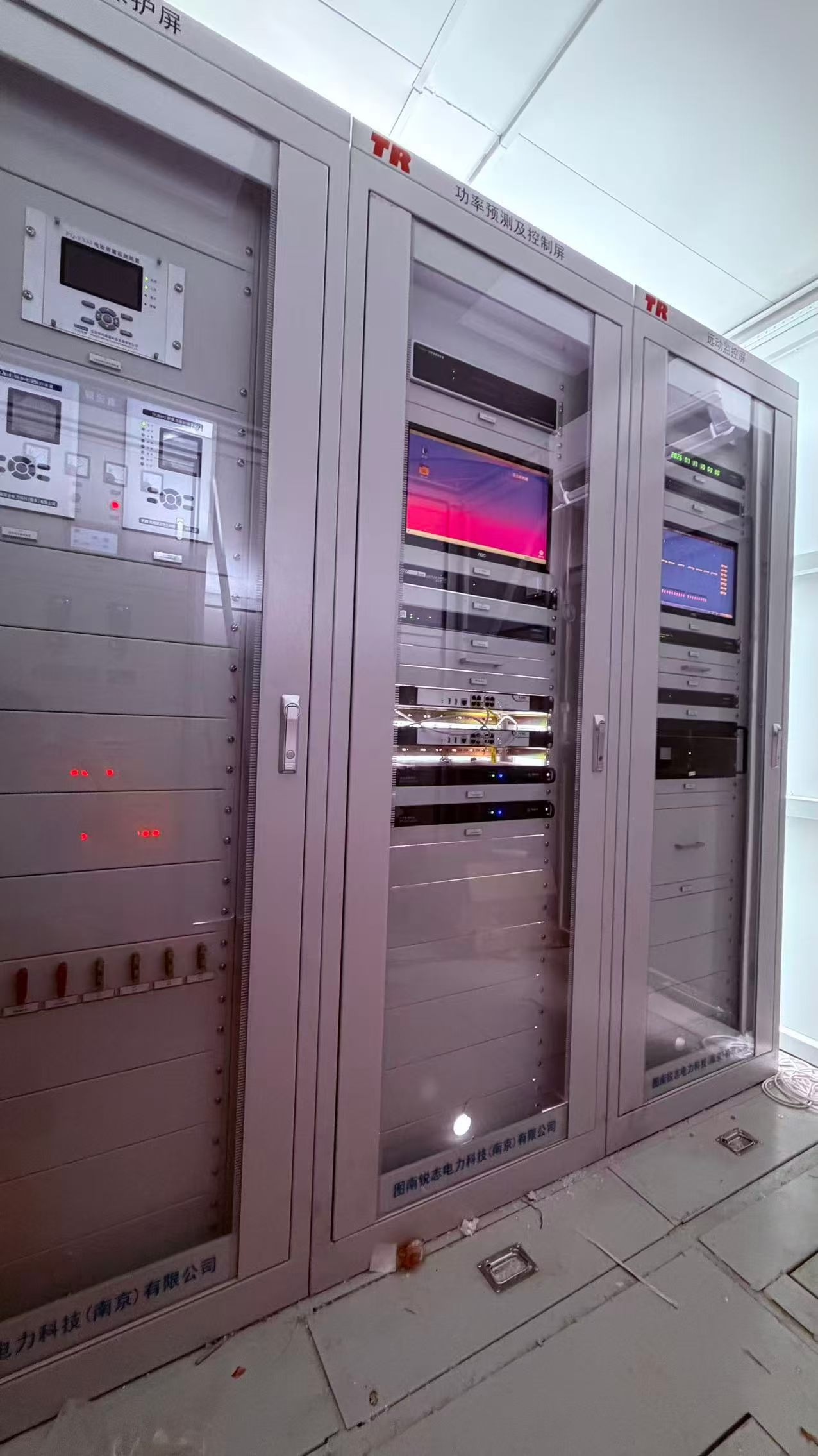

储能电站二次设备
储能电站集装箱与EMS监控后台现场照片
三、 电网侧独立储能场景:调度直控与结算计量的投入

电网侧独立储能作为独立市场主体参与调度与电力现货交易,二次系统需按"类电厂"标准建设:调度数据网双通道接入、独立电能量计量、涉网保护与安稳控制一应俱全。储能电站综合自动化系统在此场景下通常需要完整覆盖站控层、间隔层,并配置独立的远动通信屏与调度数据网接入设备。

造价上,这一场景的自动化投入比例明显高于电源侧:双路调度通道、电能量计量屏(关口表及主副表配置)、纵向加密认证装置、二次安防设备等均为必备项,自动化部分占比可达 5%~6%。换来的是电站具备参与调峰辅助服务与现货市场的资格——对以循环次数为主要收益来源的独立储能而言,这笔投入直接对应结算通道是否打通。

💡 原理提示:独立储能的收益与调度指令执行精度挂钩,AGC调节速率、响应时间、调节精度三项考核指标不达标会被扣减补偿费用,因此EMS与PCS的联动性能属于"投资而非成本"。
四、 用户侧工商业储能场景:回本周期决定配置深度

工商业储能的商业模式以峰谷价差套利为主,投资决策围绕回本周期展开,通常要求系统整体造价压到 较低水平,自动化配置以"够用、可靠"为原则。核心设备是具备削峰填谷策略引擎的EMS监控单元,配合防逆流保护防止余电上网违规,部分项目还需接入企业能耗管理平台实现变压器需量控制。

这一场景常见的造价误区有两类:一是为了省投资不做防逆流保护,在电网公司检查时被要求整改甚至暂停运行;二是EMS策略功能被过度配置,买回了用不上的现货交易模块。合理的做法是按"峰谷套利 + 防逆流 + 需量管理"三项确定功能清单,其余按需扩展。

五、 跨场景共性问题:哪些配置不能省、哪些容易配错

对比三类场景,有几条共性的投资判断经验:

  • 不能省的:防逆流/防孤岛保护、电池与EMS之间的通信冗余、并网检测要求的涉网功能,任何场景缺失都无法通过并网验收;
  • 容易配错的:把电网侧标准全套搬到用户侧项目造成浪费,或反之把工商业简化配置用于独立储能导致验收不过;
  • 容易被漏项的:电能量计量与结算接口、调度数据网接入及加密装置、并网检测费与调度联调费用;
  • 弹性最大的:EMS软件功能模块,从基础削峰填谷到现货交易策略价格差异可达数倍,按商业模式确定。

此外,自动化系统的交付质量影响隐性成本:监测点位规划不合理、通信协议不统一的项目,投运后常需二次整改。团队依据 1700+ 项目案例的经验,建议在合同技术附件中明确监控系统点表、协议清单与联动逻辑,把验收判据前置到采购阶段。

六、 场景误配的典型后果

实际项目中最常见的三类误配后果:电源侧项目按底线配置却未预留一次调频升级接口,后续政策要求提高时被迫整体更换EMS;独立储能项目计量系统未按主副表配置,结算数据与电网关口数据对不上,收益核对长期扯皮;工商业项目防逆流采样点位置选错,逆功率告警频繁误动作,用户直接停用系统,投资闲置。三类问题的共同根源,都是投资估算阶段没有把自动化配置与商业模式对应起来。

七、 总结

储能电站投资成本的估算,关键不在记一个单价,而在对准场景:电源侧看并网标准的底线要求,电网侧看调度直控与结算计量是否配齐,用户侧看回本周期允许的功能深度。把自动化监控系统的配置清单逐项与商业模式、并网验收要求核对,造价差异中的"水分"与"漏项"就能提前暴露。选型时建议优先考察 储能EMS监控系统与PCS的联动性能、协议兼容性与后续扩展能力,避免低价中标后的隐性整改成本。

📌 总结:储能电站投资成本的合理性取决于场景定位是否清晰——配储看达标、独立储能看结算、工商业看回本。二次自动化占比虽小,却是决定并网验收与收益兑现的关键环节,建议按"功能清单先行、验收判据前置"的方式完成投资估算与设备选型。

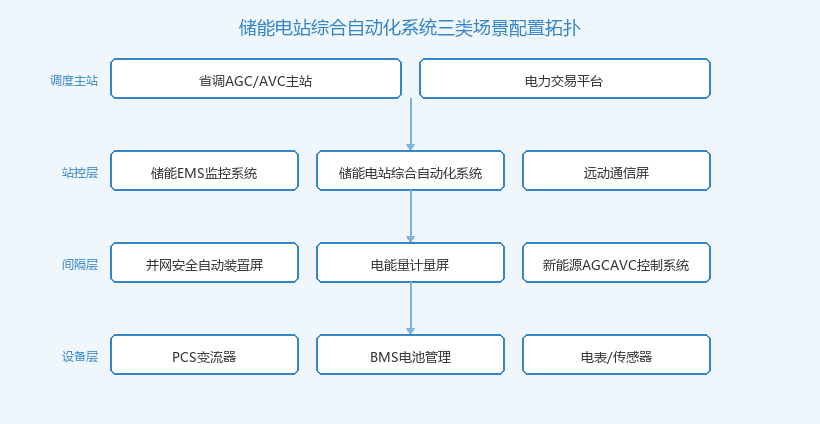

储能电站投资成本三类场景自动化配置拓扑图储能电站三类应用场景自动化监控系统配置拓扑

微信公众号

关注公众号

了解更多知识

相关产品
相关问答咨询 更多

Q:保护屏和测控屏可以合并在一面屏里吗?

110kV及以上间隔保护与测控应分屏配置、保护双重化独立组屏;35kV及以下间隔普遍采用保护测控一体化装置集中组屏,功能合并在装置内但不与高压间隔保护混装。是否合并取决于电压等级与间隔重要性。

2026-10-12

Q:35kV变电站事故预想一般包含哪些内容?

35kV变电站事故预想一般包含全站失压、直流系统接地、保护装置异常与通信中断、主变异常、10kV母线故障、电容器异常六类场景,每类需写明现象、判断、排查处理步骤与恢复要点,供运维班组演练使用。

2026-10-12

Q:老站远动通道从CDT换成104规约要改哪些设备?

主要更换支持IEC 60870-5-104的双远动主机与通道接口设备,新增纵向加密认证装置并接入调度数据网双平面,贯通北斗/B码对时;主站侧同步核对104参数与点表。新旧通道应并行运行72小时以上再退出CDT/101。

2026-10-12
相关行业动态 更多

算力需求爆发下电力如何协同:电算一体化的六大落地路径

本文深入解析AI算力爆发背景下"算电协同"的国家战略与落地路径,从规划协同、绿电直连、源网荷储一体化、算力调度、市场机制、电网友好化六个维度,剖析电力如何与百万千瓦级智算集群协同,结合乌兰察布、和林格尔、广东数据中心虚拟电厂等实战案例,为电力行业从业者提供系统性认知。

2026-08-14

​ 35kV变电站二次系统及通讯调试流程

本文系统梳理35kV变电站二次系统及通讯调试的全流程,涵盖光传输设备联调(对接供电局通信部)、调度数据网搭建与加密配置(对接供电局网安部)、远动联调与对点(对接供电局自动化部,需电气试验厂家配合)、保护整组传动试验、带负荷测试及验收送电等关键环节。按供电局部门分工梳理对接流程,提供详细的调试步骤、技术参数及工期参考,是工程技术人员高效推进二次系统投运的实战手册。

2026-08-03

新能源电站涉网试验包含哪些

新能源电站涉网试验是评估光伏、风电、储能等场站并网性能、确保其满足电网安全稳定运行要求的一系列强制性检测项目的统称。它依据国家及行业标准,由具备资质的第三方检测机构执行,是电站并网投运前必须通过的“准入考试”,其报告是电网调度部门准许电站并网的核心依据。

2026-05-15
