储能电站综合自动化系统配置方案

来源:HZVOLT 时间:2026-09-23 14:45:15

储能电站综合自动化系统怎么配?电源侧、电网侧、用户侧配置差异与验收要点

储能电站综合自动化系统是储能电站并网运行的"二次大脑":向下采集 PCS、BMS、升压设备与并网开关的运行状态,向上通过远动通道向调度主站上送数据、执F行 AGC/AVC 指令。同样一座储能电站,电源侧配建、电网侧独立建设、用户侧工商业自用三种场景下,综自系统的监控范围、调度关系和通信通道配置差异极大。本文按三类场景逐一对照,讲清各自的关键配置与常见误配后果,供项目设计与并网验收参考。
一、三类场景需求差异总览
对比项 电源侧配建储能 电网侧独立储能 用户侧工商业储能
电站定位 光伏/风电场站配套 独立并网主体 用户内部配电设施
调度关系 随场站受调度 直接受省调/地调直调 一般不直调,群调群控
综自架构 与场站综自共用 独立全站综自 本地 EMS/群控为主
通信通道 与场站共用通道 双路调度数据网通道 4G/专线或云平台接入
考核重点 场站 AGC/一次调频联动 调峰调频辅助服务 峰谷套利、需量与防逆流
典型容量 10MW/20MWh 级 100MW/200MWh 级 100kW~5MWh 级
二、场景一:电源侧新能源配建储能的配置方案
电源侧配建储能最典型的形态是光伏/风电升压站内按容量比例配置的储能系统,储能与场站共用一个并网点、一套升压设施。此类场景下,储能不宜另建一套独立综自,而是把储能监控作为场站储能电站综合自动化系统的一个子系统接入:储能 PCS、BMS 数据经站内通信管理机汇聚至监控后台,与光伏逆变器、风机共用一套站控层网络。
配置要点有三:其一,AGC/AVC 主机须把储能纳入有功/无功统一分配策略,并设置 SOC 运行边界(一般按 10%~90% 控制),避免调频过程中越限退出;其二,一次调频功能由场站统一实现,储能凭借秒级响应能力承担快速支撑,需在协调控制器中预设储能优先出力顺序;其三,通信通道与场站共用,但储能分区数据应完整上送,满足调度对"配储可调可用"的核查要求。
三、场景二:电网侧独立储能电站的配置方案
电网侧独立储能是市场主体地位最完整的场景,直接受省调或地调直调,参与调峰调频辅助服务与现货市场。此类电站必须配置完整独立的综自体系,核心包括:站控层的监控后台与储能 EMS 监控系统(负责全站功率协调、SOC 均衡与电费/收益管理),间隔层的并网安全自动装置屏(安稳策略执行)、电能量计量屏(关口计量,接入调度结算系统)以及一次调频控制器。

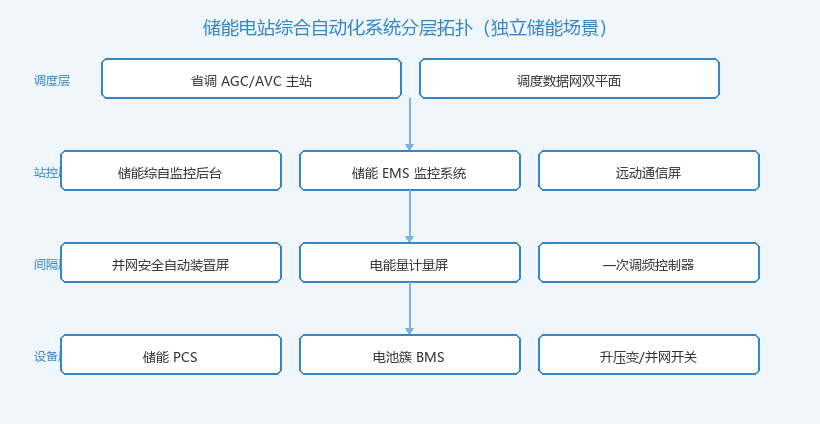

储能电站综合自动化系统分层拓扑
储能电站综合自动化系统分层拓扑(独立储能场景)
通信通道是独立储能与配建储能最大的区别:调度要求独立储能配置双路调度数据网通道(主用 IEC 104、备用专线),经纵向加密装置接入调度数据网;AGC/AVC 响应速度与可用率按独立主体单独考核,指令中断、响应超时都会直接计入"两个细则"考核。此外,独立储能一般还需接入省级储能管理平台,上送充放电计划执行、可用容量等信息。
四、场景三:用户侧工商业储能的配置方案
用户侧工商业储能并网电压等级以 10kV 或 400V 为主,一般不受调度直接控制,自动化配置以"本地自治 + 云端管理"为主:本地由 EMS 群控主机按峰谷电价策略控制充放电,并联动企业配电监测实现需量控制;云端通过储能云平台或运营商平台汇总多站点数据。此场景配置重点是三条边界:一是防逆流控制,余电上网受限的项目必须在并网点设置防逆流判据并接入光伏防逆流系统逻辑,防止倒送变压器;二是与用户侧配电自动化/能耗管理系统的数据打通,避免重复建设采集回路;三是消防安全联动,BMS 告警与消防系统硬接点联动必须保留,不得只走软报文。
储能预制舱照片
储能电站电池预制舱照片
五、跨场景共性问题与统一做法
无论哪类场景,储能综自都有四项共性要求必须统一落实:全站对时(站控层采用卫星对时+B 码,事件时标误差应满足调度考核要求);协议规范(PCS 与 EMS 之间常用 Modbus-TCP,与调度之间用 IEC 104/61850,协议转换须在通信管理机内完成,禁止调度直连 PCS);安全分区(控制区业务经纵向加密接入,管理区业务隔离后上云);SOC 与功率指令联动(AGC/AVC 指令执行前校核 SOC 与温度边界)。
六、场景误配的典型后果
第一类误配是配建储能另建独立综自。表面看"高配",实际造成两套后台权限混乱、同一 PCS 数据双路上送口径不一致,调度核查时反而难以判定可用状态。第二类误配是独立储能漏配双路通道或稳控屏。并网验收阶段会被要求整改,直接影响并网时点与电费结算。第三类误配是用户侧储能未做防逆流或防逆流判据取点错误。轻则触发变压器倒送告警,重则考核罚款甚至解列。第四类是计量点错位——独立储能关口计量应设在产权分界点并按双向计量配置,装错位置将导致充放电电量无法正确结算。
📌 配置原则:先定主体地位,再定综自架构——独立主体配全独立综自与双通道,配建储能并入场站综自统一协调,用户侧储能以本地 EMS 为核、云平台为翼,防逆流与安全联动一个都不能少。
七、总结
储能电站综合自动化系统的配置没有"一张图纸套所有项目"的答案:电源侧配建储能强调与场站 AGC/一次调频的统一协调,电网侧独立储能强调独立主体地位下的双通道直调与关口计量,用户侧工商业储能强调峰谷策略执行与防逆流安全边界。设计阶段先明确调度关系与结算模式,再倒推监控范围、通道与计量配置,是避免返工与验收受阻最有效的路径。
在 1700+ 项目案例的落地经验中,储能综自选型还需重点关注 EMS 与监控后台的数据贯通深度、PCS 多品牌协议兼容能力以及后续参与电力市场交易的数据扩展接口,这三点决定了系统在全生命周期内的可用性。
微信公众号

关注公众号

了解更多知识

相关产品
相关问答咨询 更多

Q:分布式光伏多大容量要配置独立防孤岛保护?

10kV及以上并网的分布式光伏应在并网点配置独立防孤岛保护,动作时间不大于2s;380V低压小型光伏以逆变器自带防孤岛为主,部分省份要求台区加装反孤岛开关。

2026-09-23

Q:独立储能电站和新能源配建储能的自动化配置有什么区别?

独立储能作为独立主体直受调度,需独立综自、双路调度通道与独立关口计量;配建储能与场站共用综自和通道,由AGC/AVC统一协调,配置更简化。

2026-09-23

Q:新能源场站为什么同时需要一次调频和AGC?

一次调频负责秒级本地频率应急,AGC负责分钟级调度指令精调;两者响应速度、控制目标不同,互为补充。

2026-09-23
相关行业动态 更多

算力需求爆发下电力如何协同:电算一体化的六大落地路径

本文深入解析AI算力爆发背景下"算电协同"的国家战略与落地路径,从规划协同、绿电直连、源网荷储一体化、算力调度、市场机制、电网友好化六个维度,剖析电力如何与百万千瓦级智算集群协同,结合乌兰察布、和林格尔、广东数据中心虚拟电厂等实战案例,为电力行业从业者提供系统性认知。

2026-08-14

​ 35kV变电站二次系统及通讯调试流程

本文系统梳理35kV变电站二次系统及通讯调试的全流程,涵盖光传输设备联调(对接供电局通信部)、调度数据网搭建与加密配置(对接供电局网安部)、远动联调与对点(对接供电局自动化部,需电气试验厂家配合)、保护整组传动试验、带负荷测试及验收送电等关键环节。按供电局部门分工梳理对接流程,提供详细的调试步骤、技术参数及工期参考,是工程技术人员高效推进二次系统投运的实战手册。

2026-08-03

新能源电站涉网试验包含哪些

新能源电站涉网试验是评估光伏、风电、储能等场站并网性能、确保其满足电网安全稳定运行要求的一系列强制性检测项目的统称。它依据国家及行业标准,由具备资质的第三方检测机构执行,是电站并网投运前必须通过的“准入考试”,其报告是电网调度部门准许电站并网的核心依据。

2026-05-15
