35kV变电站二次系统及通讯调试流程
在二次厂家正式进场开展调试工作前,一次设备的安装质量和接线正确性是整个调试周期的基石。所有二次设备必须到达现场并完成安装接线,包括:保护屏柜(线路保护、主变保护屏、母线保护等)、远动通讯屏(远动装置、GPS对时)、调度数据网屏(路由器、交换机、纵向加密装置)、SDH光传输设备、一体化电源系统(直流屏、蓄电池)等。二次电缆已按图纸敷设完毕,端子接线完成,线号标识清晰。直流系统已带电且绝缘合格,CT/PT一次侧具备通流升压条件。
在调试初期,需由电气试验厂家配合完成一次设备的“通流加压”工作:CT通流试验(在一次侧施加电流,验证CT极性和二次回路阻抗)、PT通压试验(在一次侧施加电压,验证PT二次回路相位和幅值)。这是后续保护调试的基础。
光传输网络是调度通信的物理基础,通常需业主或总包方提前向当地供电局申请光路资源。
1. 光路申请与资源协调。业主需联系供电局通信部,提交《光路资源申请单》,明确本站的调度数据网接入点和光传输设备型号。35kV变电站通常采用155M/622M SDH光传输设备,需申请点对点透传或环形接入。业主方派去供电局的人员必须充分了解项目情况(站址、电压等级、业务需求、对端站信息等),否则通信部无法快速匹配资源。
2. 光纤熔接与光路测试。通信线路施工人员进场,在通信机房ODF架与本站光传输设备光口之间进行光纤熔接。使用OTDR测试仪测量光纤全程衰耗,确认衰耗值在设计预算范围内(一般要求每公里衰耗≤0.25dB@1550nm)。使用光功率计测试收光功率,通常要求在-5dBm至-15dBm之间,具体视传输距离而定。
3. 网管联调与通道保护测试。供电局通信部在其网管中心授权,将本站光传输设备加入管理系统,验证光口状态(UP)、无R_LOS(光信号丢失)告警。若采用环形拓扑,需测试SNCP或MSP保护倒换时间,要求倒换时间小于50ms。使用误码仪测试通道误码率(BER),要求无误码或误码率极低(如10⁻¹²级别)。配置业务时隙,将远动业务、保护业务、调度电话业务映射到不同的通道中。
调度数据网负责承载IEC 104远动数据和MMS保护报文,对网络安全要求极高,需供电局网安部门介入配合。
1. 网络拓扑与设备配置。35kV变电站通常接入调度数据网A/B双平面,配置独立的路由器、交换机和纵向加密装置。完成设备命名、管理IP、VLAN划分、OSPF动态路由协议等基础配置。
2. 纵向加密与等保整改(核心难点)。在纵向加密装置上配置对端调度主站的IP和公钥,建立IPSec加密隧道。网安部门会下发安全基线要求,需精细配置ACL策略,仅开放IEC 104(2404端口)和MMS(102端口)等必要服务。通道打通后,需配合供电局网安部门进行漏洞扫描和渗透测试,常见整改项包括:关闭Telnet/HTTP明文协议(改用SSH/HTTPS)、修改默认密码、配置防火墙策略等。
3. 端到端连通性验证。从站内远动工作站ping调度主站IP地址,验证路由可达;使用telnet/ssh测试加密隧道的建立状态;抓包验证业务报文正确封装和解封装。
通道打通且网络加固完成后,进入最核心的联调阶段,需与供电局自动化部紧密配合,同时需要电气试验厂家配合在一次侧加压注流。
1. 点表核对与前置机配置。双方核对遥测(YC)、遥信(YX)、遥控(YK)、遥脉(YM)的绝对数量和功能描述。自动化部在调度主站前置机上导入点表,配置通讯规约(通常为IEC 60870-5-104)。
2. 全站数据对点。遥测精度校验:由电气试验人员在CT/PT一次侧施加标准电流电压,核对调度主站接收的遥测数值是否准确(电压、电流、功率等),误差要求通常在0.5%以内。遥信状态对点:逐点改变断路器、隔离开关、接地刀闸的状态,核对调度主站显示的遥信状态是否正确,确保无丢点、无抖动。遥控对点:由调度主站下发遥控指令,验证断路器分合闸动作正确,遥控返校和执行正常。
3. 主备通道切换测试。验证远动主备通道切换时数据不丢失,通讯中断告警功能正常。
在远动联调的同时,二次厂家同步推进保护装置的传动试验。此阶段需电气试验厂家配合一次设备动作。
1. 保护功能校验。使用继电保护测试仪模拟故障量,对35kV变压器差动保护、10kV线路保护、电容器保护、备自投装置等,分别校验速断、过流、零序、重合闸、过负荷等功能的动作值与动作时间,动作误差≤5%。
2. 整组传动试验。模拟故障使保护动作,验证出口跳闸回路能否正确驱动断路器跳闸。包括:电气量保护传动(模拟相间短路、单相接地故障)、非电量保护传动(手动模拟重瓦斯跳闸、轻瓦斯告警、油温超高跳闸等)。检查中央信号、故障录波启动、后台报文等联动功能。
3. SOE事件记录核对。核对保护动作报文的时间顺序(精确到毫秒),确保故障录波器记录的波形完整。
所有联调工作完成后,进入验收送电阶段。业主组织供电局相关部门(通信部、网安部、自动化部、调度中心等)进行联合验收。验收合格后,调度中心下达送电指令。
配合运行人员进行空载合闸试验:变压器空载带电运行24小时,实时监测空载电流、三相电压平衡度(差值≤2%)、本体油温等。
送电后第一时间安排带负荷测试:
• 二次负荷电流校验:检查CT二次回路在实际负荷下的采样准确性
• 差动保护六角图测试:确认主变差动保护在带负荷状态下的相位关系正确
• 计量回路校验:核对电能表计量准确性
• 远动数据复核:再次确认调度主站接收的遥测、遥信数据与实际一致
• 调度数据网业务验证:确认远动104报文、保护MMS报文在调度数据网上正常传输,无丢包和延迟抖动

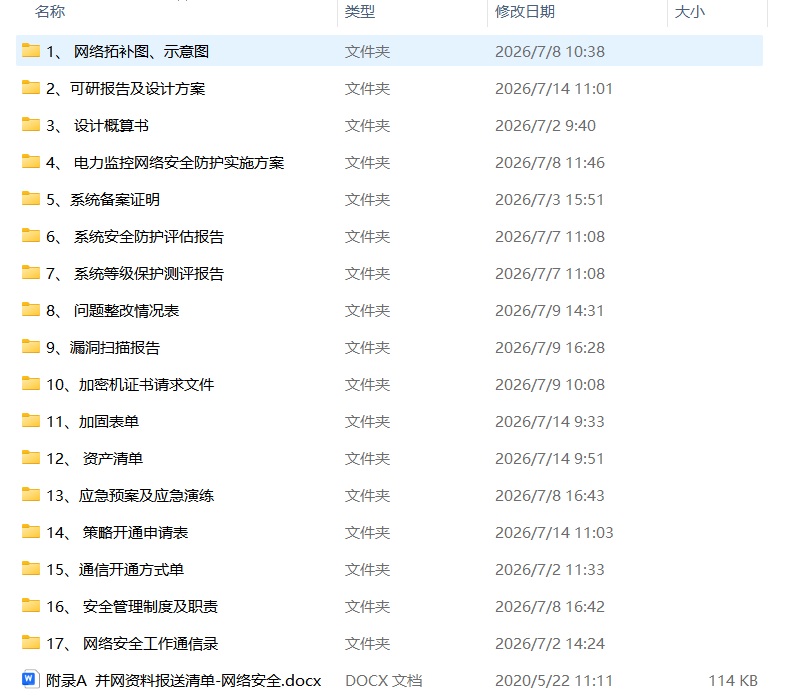

送电完成后,二次厂家需交付以下资料:调试记录表(经审核签字确认)、定值清单打印存档、CT/PT变比与极性试验报告、保护传动试验报告、二次回路绝缘测试报告、远动对点记录、带负荷测试报告、光传输设备调试报告(含光功率测试、通道倒换测试、误码测试)、调度数据网设备调试报告(含路由器配置、加密策略、VLAN划分、等保整改报告)。所有试验须使用经检定合格的专用仪器,严格执行“一人操作、一人监护”制度。
| 调试环节 | 对应供电局部门 | 核心工作与交付物 |
|---|---|---|
| 光路通道申请 | 通信部 | 提交申请、协调光纤资源、确认光传输设备型号 |
| 光传输联调 | 通信部 | 熔纤施工、光功率测试、网管识别、通道倒换与误码测试 |
| 调度数据网搭建 | 网安部 | 路由配置、加密隧道建立、安全加固、等保测评整改 |
| 远动联调对点 | 自动化部 | 遥测/遥信/遥控对点、前置机配置、验收签字(需电气试验厂家配合) |
| 验收与送电 | 多部门联合 | 联合现场检查、签发送电令、带负荷测试复核 |
典型工期参考:二次电缆检查约5-7天,保护测控装置单体调试约10-15天,二次加压注流约3-5天,整组传动试验约7-10天,光传输联调约5-7天,调度数据网调试约3-5天,远动联调与对点约3-5天(视点表规模和调度配合情况而定)。全站联调与送电配合约2-3天。
优化建议:调度数据网设备调试可与保护单体调试并行推进,建议在进场后第3天即启动调度数据网设备的安装和初步配置。光传输设备应优先调通,为后续远动联调和通道联调创造条件。远动与调度主站的对点测试需提前一周与调度中心预约对点窗口,避免因等待调度而延误工期。带负荷测试必须在送电后第一时间安排,建议送电当晚即安排二次厂家值守,次日完成测试。
