风电场和光伏电站综合自动化系统配置差异

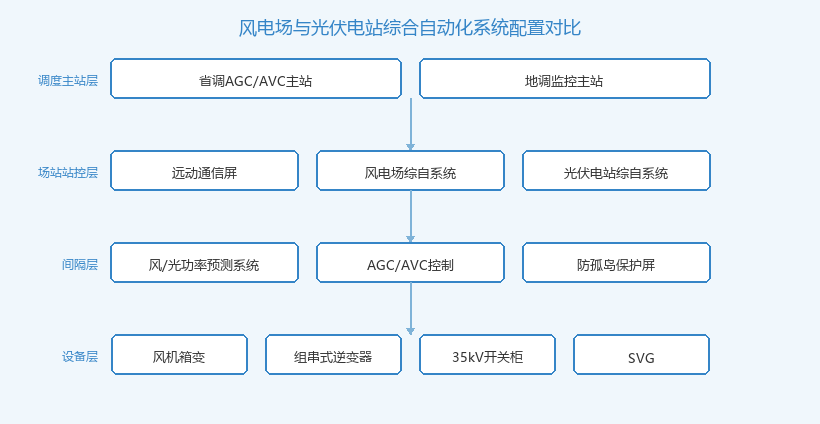

风电场和光伏电站综合自动化系统配置差异:两类场站方案横向对比
| 对比维度 | 风电场 | 光伏电站 | 风光储一体化 |
|---|---|---|---|
| 核心监控对象 | 风机经箱变汇集 | 逆变器经汇流升压 | 风机+逆变器+PCS |
| 特有子系统 | 箱变监控、风功率预测 | 光功率预测、防逆流 | 储能EMS、防逆流 |
| AGC/AVC执行单元 | 风机变桨/转矩 | 逆变器、SVG | 三者协同分配 |
| 测点数量级 | 数千点(箱变占大头) | 数千点(逆变器占大头) | 万点以上 |
| 通信规约重心 | Modbus RTU/104 汇聚 | Modbus-TCP/61850 | 多规约并存 |
? 场景要点:风电场方案容易漏的是箱变测控点表和风机功率闭环调试。箱变油温、非电量保护信号缺失会在运行期变成"盲区故障";风机功率响应速率不达标,AGC 联调会反复返工。

1. 调度接入统一:均经远动通信屏以 IEC 60870-5-104 规约接入省调/地调,主备通道、纵向加密认证、调度数据网接入要求完全一致。
2. 对时统一:站内 SOE 分辨率要求 ≤1ms,风机/逆变器/箱变侧的对时链路要在联调前逐点核对。
3. 安全防护统一:按发改委 14 号令分区分域,生产控制大区与信息管理大区隔离,正反向隔离装置缺一不可。
4. 并网验收流程统一:均需完成 AGC/AVC 联调、一次调频(风电多数区域已要求)、功率预测考核接入后才能转商业运行。
| 误配情形 | 典型后果 | 整改代价 |
|---|---|---|
| 光伏照抄风电模板,漏配防逆流 | 并网点功率倒送,调度通报考核 | 后期加装需停电割接 |
| 风电漏配箱变监控 | 箱变油温异常无法预警,故障扩大 | 补线补点,涉及全部集电线路 |
| 功率预测系统临时补建 | 数据完整率不足,预测考核扣分 | 影响结算,恢复周期以月计 |
| AGC 分配逻辑未考虑风机响应特性 | 联调超时、功率振荡 | 反复联调占用调度资源 |
? 一条经验:方案评审时先问三个问题——箱变/逆变器点表全不全、预测系统通道通不通、AGC 执行对象控不控得住,三类场景的大部分后期问题都出在这三处。
相关常见疑问
-

Q:风电场综合自动化系统包含哪些模块?
风电场综合自动化系统通常由调度通信、AGC/AVC 主控、风功率预测、并网点电能质量、箱变测控、视频安防联动、运…
2026-08-27
Q:35kV变电站综合自动化系统改造能不能完全不停电?
老站综自改造通常无法完全不停电,关键间隔保护测控、远动通道切换仍需短时停电窗口;可通过分段实施、旁路过渡、临时R…
2026-09-22
Q:35kV 变电站综自系统由哪些子系统组成
35kV变电站二次综合自动化系统通常由继电保护、测控监视、调度通信、安全自动装置、故障信息、对时安防六个子系统组…
2026-09-11
Q:新能源场站功率预测准确率要求多少
新能源场站功率预测准确率一般要求日前24h预测≥80%、短期4-72h预测≥85%,部分区域按月均考核并设罚则;…
2026-08-26
相关问答咨询 更多
-

风电场综合自动化系统怎么搭建、风电场综自系统的并网验收与调度通信方案
风电场综合自动化系统是风电场并网运行与调度考核的关键。本文依据 GB/T 19963.1/.2 风电并网标准,介…
2026-08-27
储能电站综合自动化系统配置方案
储能电站综合自动化系统是储能并网运行的二次核心:下行采集PCS、BMS与升压设备状态,上行经远动通信屏向调度上送…
2026-09-23
35kV光伏升压站综合自动化系统配置清单与验收要点
35kV 光伏升压站综合自动化系统覆盖保护、测控、通信、调度、电能质量与安防全环节。本文给出项目边界条件、系统配…
2026-09-14
35kV变电站二次综自系统配置方案
35kV变电站二次综自系统是站端保护与监控的集成方案,下行接主变保护屏、线路保护测控屏、电能质量在线监测屏等间隔…
2026-09-28
