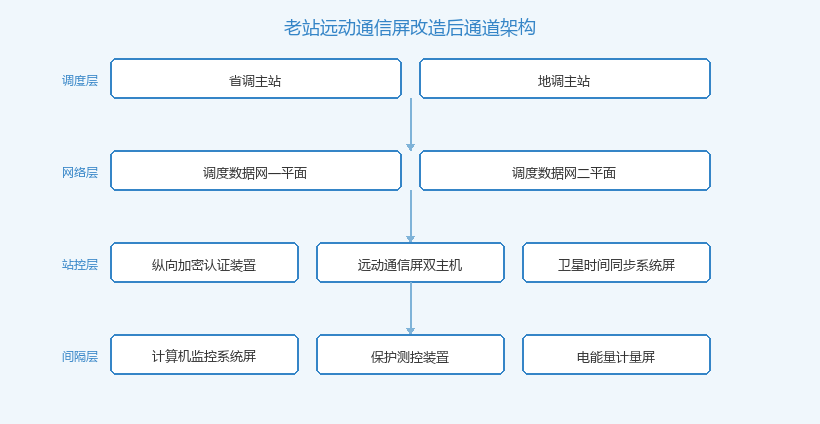

远动通信屏改造怎么做
远动通信屏改造怎么做:老站通道升级与调度数据网接入方案
- 通道层:模拟专线或音频电缆,单通道无冗余;规约还是 CDT 或 IEC 60870-5-101 串口,上送容量与实时性都不满足现有考核要求。
- 安全层:无纵向加密认证装置,纵向边界"裸奔",不满足《电力监控系统安全防护规定》对生产控制大区纵向通信的加密要求。
- 装置层:RTU/远动主机老化、备件停产,遥信板卡误报频繁,点表与板位已满,新增间隔无空点可扩。
- 对时层:无统一对时源,远动主机靠自守时,SOE 时标漂移到秒级,事件先后顺序在主站侧是乱的。
| 路线 | 做法 | 适用条件 |
|---|---|---|
| A 整屏更换 | 屏体、主机、端子全部换新 | 屏龄 15 年以上、板卡停产、端子排老化 |
| B 换主机保端子 | 保留屏体/端子排/电缆,只换远动主机与通道设备 | 端子排状态良好、电缆标识核对清楚 |
| C 增屏并行 | 新屏独立新建,新旧通道并行运行后割接退出旧屏 | 调度不允许上送中断、或投资需分期 |
| 类别 | 内容 | 判断标准 |
|---|---|---|
| 保留 | 屏体柜体、端子排、二次电缆、站内 61850/103 通信线 | 绝缘与压接状态合格、标识清晰 |
| 更换 | 双远动主机、通道接口设备、老化天线馈线 | 不支持 104/双平面、故障率高、备件停产 |
| 新增 | 电力纵向加密认证系统、调度数据网屏接入设备、对时引接电缆 | 安全防护与双平面接入的强制配套 |
📌 利旧红线:端子排烧蚀、电缆绝缘不合格、标识缺失三项之一存在,一律不利旧。利旧省下的是设备钱,赔进去的可能是整次割接。

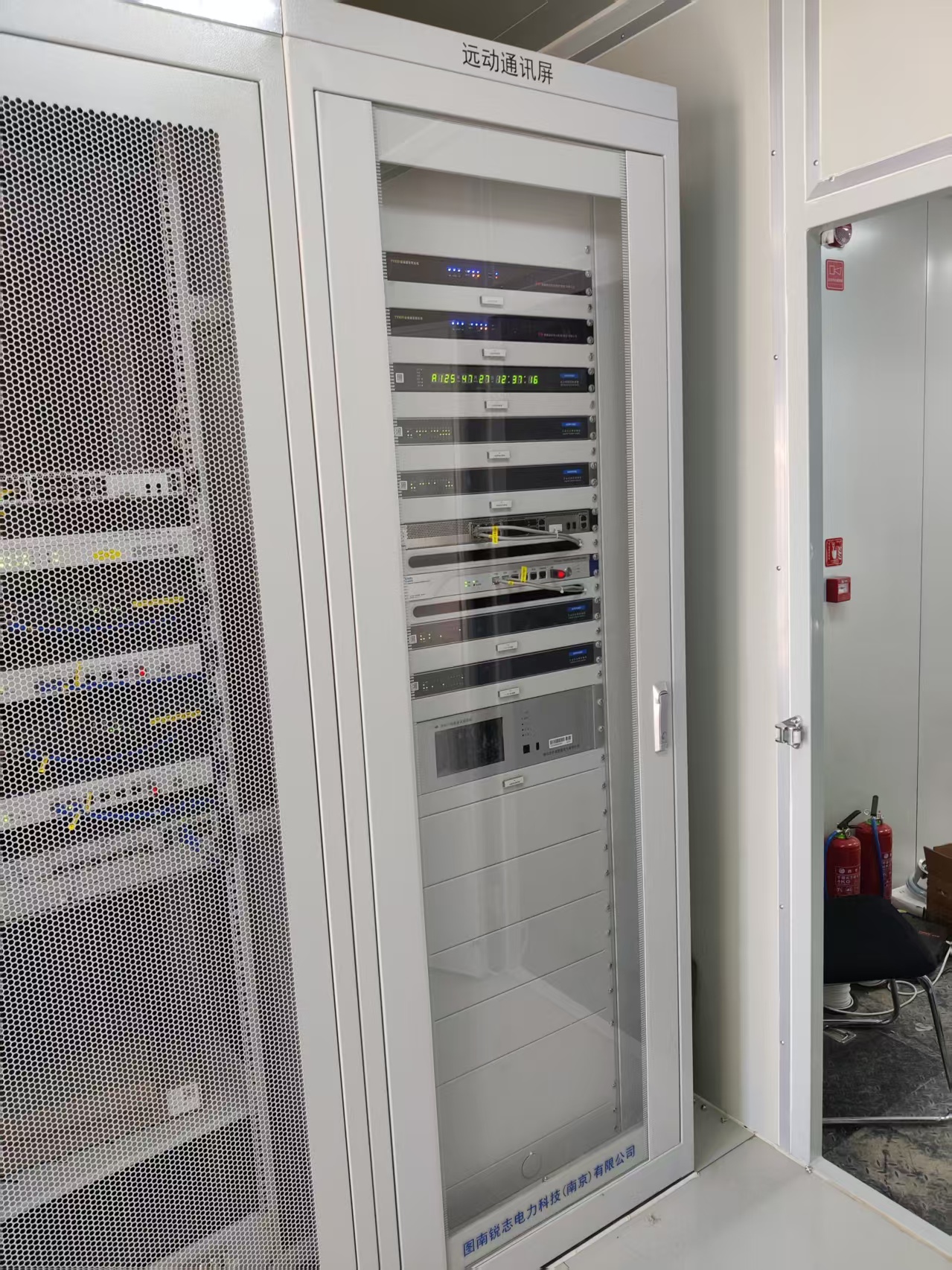

远动通信屏改造现场照片
| 指标 | 改造前 | 改造后 |
|---|---|---|
| 通道 | 1×模拟专线(CDT/101) | 2×网络通道(一/二平面,104) |
| 通道冗余 | 无 | 双平面互备 |
| 安全防护 | 无加密 | 纵向加密认证 |
| 对时方式 | 装置自守时,误差秒级 | 北斗/GPS+B 码,精度 ≤1ms |
| SOE 时标 | 秒级漂移、事件乱序 | 毫秒级、全站一致 |
| 遥信正确率 | 误报频发 | 点表核对后 ≥99.9% |
| 运行方式 | 有人值守 | 具备无人值守条件 |
| 扩容能力 | 板位/点数已满 | 预留 20% 以上 |
- 点表不冻结:施工中途改点表,割接当天遥信"张冠李戴"。对策:点表报审后立即冻结,变更走正式流程并重新核对。
- 104 参数与主站不一致:公共地址、超时参数 t0~t3、ASDU 类型没对齐,联调反复。对策:FAT 阶段即按主站参数模板配置并实测。
- 加密策略未提前报批:纵向加密装置的证书与策略审批周期长,现场等证书是常见工期杀手。对策:接入申请阶段同步启动。
- 对时未全站贯通:远动主机对了时、测控与保护没对,SOE 依旧乱序。对策:以卫星时间同步系统屏为唯一源,逐屏核查对时引入方式。
- 割接期间主站数据跳变:未报备导致调度侧产生虚假告警。对策:提前向调度报备割接计划,采用"先并后切"。
- 无回退方案:新旧切换异常时进退两难。对策:旧通道保留 72 小时以上,回退步骤写入割接方案并演练。
📌 合规提示:依据《电力监控系统安全防护规定》(国家发展改革委 2014 年第 14 号令)与 GB/T 22239 网络安全等级保护要求,生产控制大区纵向通信必须经纵向加密认证装置接入调度数据网;通信规约执行 DL/T 634.5104 系列。
📌 总结:先用"四维体检"定改造范围,再按三要素选技术路线,实施中冻结点表、先并后切、旧通道留足 72 小时——这三条纪律守住了,改造就没有大风险。
关注公众号
了解更多知识
-
Q:分布式光伏多大容量要配置独立防孤岛保护?
10kV及以上并网的分布式光伏应在并网点配置独立防孤岛保护,动作时间不大于2s;380V低压小型光伏以逆变器自带防孤岛为主,部分省份要求台区加装反孤岛开关。
2026-09-23
Q:独立储能电站和新能源配建储能的自动化配置有什么区别?
独立储能作为独立主体直受调度,需独立综自、双路调度通道与独立关口计量;配建储能与场站共用综自和通道,由AGC/AVC统一协调,配置更简化。
2026-09-23
Q:新能源场站为什么同时需要一次调频和AGC?
一次调频负责秒级本地频率应急,AGC负责分钟级调度指令精调;两者响应速度、控制目标不同,互为补充。
2026-09-23
-
算力需求爆发下电力如何协同:电算一体化的六大落地路径
本文深入解析AI算力爆发背景下"算电协同"的国家战略与落地路径,从规划协同、绿电直连、源网荷储一体化、算力调度、市场机制、电网友好化六个维度,剖析电力如何与百万千瓦级智算集群协同,结合乌兰察布、和林格尔、广东数据中心虚拟电厂等实战案例,为电力行业从业者提供系统性认知。
2026-08-14
35kV变电站二次系统及通讯调试流程
本文系统梳理35kV变电站二次系统及通讯调试的全流程,涵盖光传输设备联调(对接供电局通信部)、调度数据网搭建与加密配置(对接供电局网安部)、远动联调与对点(对接供电局自动化部,需电气试验厂家配合)、保护整组传动试验、带负荷测试及验收送电等关键环节。按供电局部门分工梳理对接流程,提供详细的调试步骤、技术参数及工期参考,是工程技术人员高效推进二次系统投运的实战手册。
2026-08-03
新能源电站涉网试验包含哪些
新能源电站涉网试验是评估光伏、风电、储能等场站并网性能、确保其满足电网安全稳定运行要求的一系列强制性检测项目的统称。它依据国家及行业标准,由具备资质的第三方检测机构执行,是电站并网投运前必须通过的“准入考试”,其报告是电网调度部门准许电站并网的核心依据。
2026-05-15
