一次调频系统与 AGC 系统有什么区别?新能源场站调频配置与选型

一次调频系统AGC 系统是新能源场站并网运行中两类最核心的有功/频率调节手段。两者虽然都参与电网频率稳定,但响应速度、控制目标、指令来源和动作对象完全不同。本文依据 GB/T 40595、GB/T 19963 及各省新能源并网细则,从原理、参数、配置到选型,系统讲清一次调频系统与 AGC 系统的区别与配合方式。
一、为什么容易混淆:都参与调频,但定位不同
很多现场人员把一次调频和 AGC 统称为“调频系统”,原因在于两者最终都通过改变机组/逆变器/储能出力来稳定电网频率。但它们的控制逻辑差异极大:一次调频属于本地自治的紧急频率响应,AGC 属于调度主导的常规有功调节。混淆两者最直接的后果是整定参数互相矛盾——一次调频要求快速、无差、按频率偏差动作;AGC 要求按调度指令平稳跟踪,二者若共用同一死区和速率,往往导致反复调节或响应超时。
二、定义与定位差异
一次调频系统是新能源场站在并网点频率偏离额定值时,新能源一次调频系统 按预设下垂特性自动、就地改变有功出力,属于电力系统一次调频资源的组成部分。其核心定位是“秒级应急、本地闭环、抑制频率快速跌落”。
AGC 系统(自动发电控制)则是调度主站根据电网 ACE(区域控制偏差)或计划曲线,向场站下发有功目标值,新能源 AGC/AVC 控制系统 接收并分配指令至各发电单元,属于“分钟级跟踪、远方闭环、经济优化调节”。
三、功能与技术参数对比
对比项 一次调频系统 AGC 系统
控制目标 抑制频率偏差 跟踪调度有功指令
指令来源 本地频率测量 调度主站远方下发
响应时间 ≤3s(部分区域 ≤2s) ≤10s(储能 ≤3s)
调节速率 按下垂特性即时响应 按调度要求平稳调节
动作对象 全站有功统一调整 按机组/逆变器容量分配
典型载体 一次调频控制装置/协调控制器 AGC 控制主机/远动通信屏
退出条件 频率回到死区且延时返回 收到调度暂停或本地异常闭锁

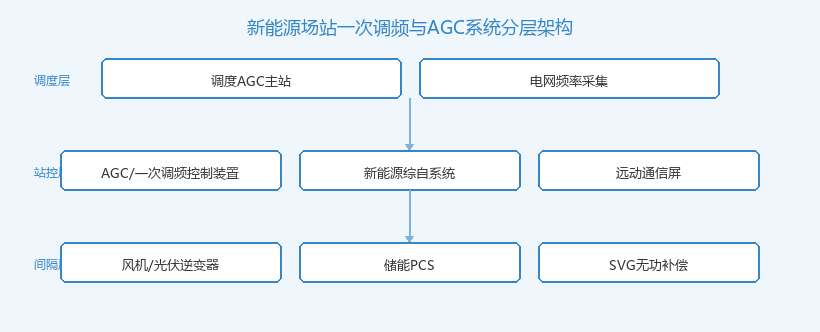

新能源场站一次调频与AGC系统分层架构
新能源场站一次调频与 AGC 系统分层架构示意
四、典型配置与接线差异
在光伏/风电/储能场站中,一次调频系统通常采集并网点频率与全场有功,通过协调控制器直接计算功率调整量,并经站内以太网或 RS-485 下发至逆变器/风机主控/PCS。其核心接线是“频率采样 + 高速通信 + 统一功率分配”。
AGC 系统则强调“调度—站端—执行单元”的三级贯通。调度主站经 远动通信屏 或专用调度数据网通道下发有功目标,站端 AGC 主机按各发电单元额定容量、运行状态、SOC(储能)进行指令分解,再通过 Modbus/IEC 104/IEC 61850 下发执行。AGC 对通信可靠性和对时精度的要求高于一次调频。

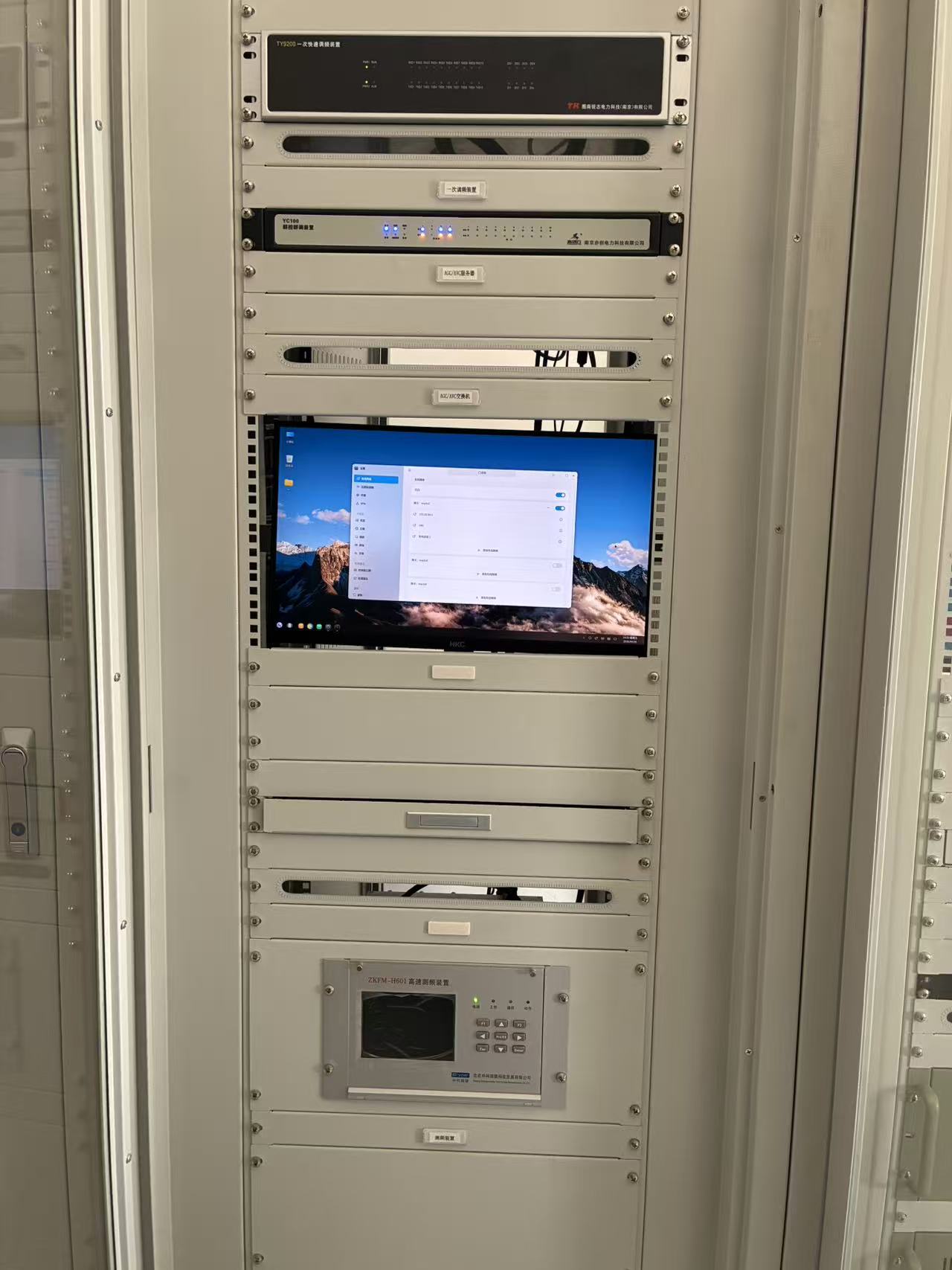

新能源功率控制系统
新能源场站一次调频/AGC 控制装置现场真实照片
五、选型判断:什么场景以谁为主
场景 推荐方案 关键原因
35kV 光伏/风电升压站 一次调频 + AGC 双配 并网细则强制要求,且考核严格
10kV 分布式光伏 以 AGC/群调群控为主 容量小,调度以“四可”可控优先
储能电站 一次调频 + AGC + 储能 EMS 监控系统 响应快、可双向调节,兼具调频调峰
存量老场站改造 优先补 AGC,再评估一次调频 逆变器通信能力决定改造边界
六、常见选型错误与后果
第一类错误是把 AGC 主机直接当作一次调频装置使用。AGC 主机的通信链路和处理周期通常按分钟级设计,难以满足一次调频 ≤3s 的响应要求,频率跌落时往往动作过慢。
第二类错误是一次调频与 AGC 共用同一有功死区。一次调频死区通常设为 ±0.033Hz~±0.05Hz,AGC 死区则按有功功率偏差 ±1%~±2% 设置;若混用,容易出现一次调频动作后 AGC 立即反向拉回,导致功率振荡。
第三类错误是忽略储能 SOC 约束。储能电站若未将一次调频和 AGC 的功率需求与 SOC 边界联动,可能在调频过程中因 SOC 越限而被迫退出,造成考核失分。
📌 选型原则:一次调频解决“频率突变时的快速支撑”,AGC 解决“调度计划下的平稳跟踪”;两者必须独立配置、分层整定,再通过优先级仲裁实现无缝切换。
七、总结
一次调频系统与 AGC 系统的本质区别在于:前者是“本地感知、秒级应急、抑制频率跌落”的快速频率控制,后者是“调度指令、分钟级跟踪、优化有功计划”的远方功率控制。新能源场站应根据并网容量、调度考核细则和设备通信能力,将两者有机配合,而非互相替代。
在实际工程中,35kV 及以上光伏/风电/储能场站通常同时配置一次调频和 AGC;10kV 分布式光伏则以 AGC/群调群控为主。选型时重点关注响应时间、通信协议、SOC/功率边界约束以及与 储能 EMS 监控系统 的协同能力,才能在并网考核中长期稳定达标。
微信公众号

关注公众号

了解更多知识

相关产品
相关问答咨询 更多

Q:分布式光伏多大容量要配置独立防孤岛保护?

10kV及以上并网的分布式光伏应在并网点配置独立防孤岛保护,动作时间不大于2s;380V低压小型光伏以逆变器自带防孤岛为主,部分省份要求台区加装反孤岛开关。

2026-09-23

Q:独立储能电站和新能源配建储能的自动化配置有什么区别?

独立储能作为独立主体直受调度,需独立综自、双路调度通道与独立关口计量;配建储能与场站共用综自和通道,由AGC/AVC统一协调,配置更简化。

2026-09-23

Q:新能源场站为什么同时需要一次调频和AGC?

一次调频负责秒级本地频率应急,AGC负责分钟级调度指令精调;两者响应速度、控制目标不同,互为补充。

2026-09-23
相关行业动态 更多

算力需求爆发下电力如何协同:电算一体化的六大落地路径

本文深入解析AI算力爆发背景下"算电协同"的国家战略与落地路径,从规划协同、绿电直连、源网荷储一体化、算力调度、市场机制、电网友好化六个维度,剖析电力如何与百万千瓦级智算集群协同,结合乌兰察布、和林格尔、广东数据中心虚拟电厂等实战案例,为电力行业从业者提供系统性认知。

2026-08-14

​ 35kV变电站二次系统及通讯调试流程

本文系统梳理35kV变电站二次系统及通讯调试的全流程,涵盖光传输设备联调(对接供电局通信部)、调度数据网搭建与加密配置(对接供电局网安部)、远动联调与对点(对接供电局自动化部,需电气试验厂家配合)、保护整组传动试验、带负荷测试及验收送电等关键环节。按供电局部门分工梳理对接流程,提供详细的调试步骤、技术参数及工期参考,是工程技术人员高效推进二次系统投运的实战手册。

2026-08-03

新能源电站涉网试验包含哪些

新能源电站涉网试验是评估光伏、风电、储能等场站并网性能、确保其满足电网安全稳定运行要求的一系列强制性检测项目的统称。它依据国家及行业标准,由具备资质的第三方检测机构执行,是电站并网投运前必须通过的“准入考试”,其报告是电网调度部门准许电站并网的核心依据。

2026-05-15
