新能源一次调频怎么配置?一次调频系统参数整定与并网验收要点
来源:HZVOLT 时间:2026-08-26 15:52:54
新能源场站一次调频怎么配置?参数整定与并网验收要点
新能源一次调频是新能源场站并网后参与电网频率调节的核心功能,依据 GB/T 40595《电力系统频率调节技术规范》与 GB/T 19963.1/.2 等并网标准,在电网频率偏离 50Hz 时由场站快速调整有功出力,抑制频率恶化。区别于 AGC 的连续调度指令,一次调频属于"按频率动作"的本地快速响应,要求频率扰动发生后数秒内进入有功调节。本文结合工程实践,梳理一次调频的工作原理、参数整定、不同电源类型配置差异及并网验收判据。
一、一次调频在新能源场站中的作用与系统构成
一次调频的根本意义在于"频率偏离即动作"。当电网频率低于 50Hz 死区下限时,新能源场站应在规定时间内抬升有功出力;当频率高于上限时,应迅速降低出力或切机。这一过程由场站内独立于 AGC 的调频装置完成,不依赖调度指令往返,因而响应速度远快于 AGC。
典型一次调频系统由三层构成:调度主站(省调/地调)、站端一次调频主机、执行单元(风机/光伏逆变器/储能 PCS)。站端主机实时采集并网点频率,按调频曲线计算有功增量,并通过 Modbus/GOOSE 等协议下发到执行层。整个回路要求从频率采集到指令执行的端到端时延控制在一定范围,且频率采样需与调度主站一致。

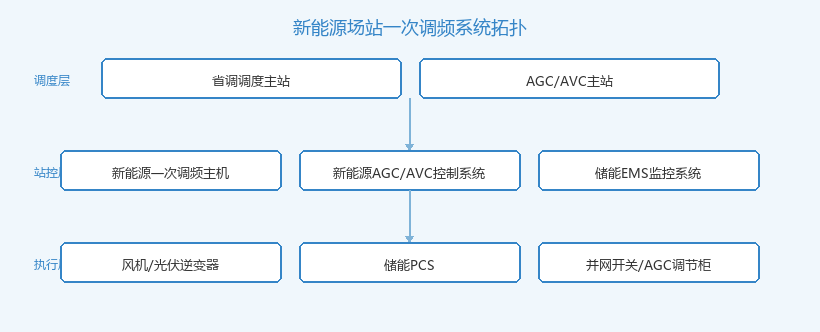

新能源场站一次调频系统拓扑示意(调度-站控-执行三层)
? 配置原则:装机容量 10MW 及以上、或省级电网要求并入 AGC 调度管理的新能源场站,原则上均需配置一次调频功能,并通过实测验证响应时间、调频精度与频率死区符合当地并网细则要求。
二、一次调频与 AGC 的核心区别
实际工程中,常有人将一次调频与 AGC 混为一谈。两者在控制目标、触发条件与响应速度上完全不同,必须独立配置、独立验证。下表是两者的关键差异:
| 对比维度 | 一次调频 | AGC |
|---|---|---|
| 控制目标 | 本地频率稳定 | 全网 ACE/有功平衡 |
| 触发条件 | 频率偏离 50±死区 | 调度下发功率指令 |
| 响应时间 | ≤3s(部分 ≤2s) | 分钟级 |
| 执行通道 | 本地频率+下垂曲线 | 调度通道 IEC104 |
| 优先级 | 高于 AGC | 低于一次调频 |
简单总结:一次调频是"动频率不动指令",AGC 是"动指令不动频率"。当两种指令冲突时,应优先执行一次调频,AGC 叠加在一次调频之上进行基点调整。这一优先级在主机逻辑设计中需明确写入。
三、一次调频核心参数与频率响应曲线
一次调频的参数整定直接决定调节效果与设备安全。核心参数包括:调差系数(也称下垂系数)、调频死区、响应时间、调节精度、限幅值。其中调差系数以百分比表示,单位功率变化对应的频率变化量。常用整定范围为 2%~5%,数值越小,调频越灵敏但易引发功率振荡。
| 参数 | 典型整定值 | 说明 |
|---|---|---|
| 频率死区 | ±0.033~±0.05Hz | 死区内不动作,避免频繁调节 |
| 调差系数 | 2%~5% | 频率变化 Δf 触发有功变化 ΔP |
| 响应时间 | ≤3s 启动;≤15s 达 90% 目标 | 按 GB/T 40595 与各地细则 |
| 调节限幅 | 10%~20% 装机 | 防止超调与设备过载 |
| 回差 | ±0.02Hz | 避免频率波动时反复穿越 |
频率响应曲线决定了"频率偏离多少,调多少功率"。常见曲线形态包括:固定斜率、折线分段、阶梯式分区。光伏电站因出力受光照限制,常用"功率备用+下垂"组合曲线,留出 5%~10% 装机容量作为频率备用。储能电站则可基于 SOC 自动调整调频深度,避免过充过放。
? 整定提示:调差系数 2% 对应 1Hz 频率变化触发 50% 装机调节,5% 对应 1Hz 频率变化触发 20% 装机调节。故障录波屏 可记录实际响应曲线,便于现场比对与参数优化。

新能源一次调频响应曲线实测图/调频主机现场照片
四、光伏/风电/储能的一次调频配置差异
不同新能源电源类型由于出力特性差异,一次调频配置思路区别明显。光伏电站受光照限制,调频能力主要取决于是否长期预留备用容量(通常要求 ≥5% 装机备用);风电场可通过风轮变速与桨距角调整实现快速降出力,但向上调频能力受限。储能电站综合自动化系统 在多类型混合场站中常用于统一调度各类型资源的调频出力。
储能电站是一次调频的"主力调频资源",其双向调节能力使上下调均易实现。配置策略上需重点考虑 SOC 安全约束:SOC 接近 100% 时不再支持上调,接近 0% 时不再支持下调;部分调度要求 SOC 维持在 40%~60% 区间作为调频备用。SOC 越限时自动闭锁一次调频功能,是主机程序必须实现的逻辑。
| 电源类型 | 上调能力 | 下调能力 | 典型约束 |
|---|---|---|---|
| 光伏 | 依赖备用容量 | 可快速降出力 | 光照波动、组件满发 |
| 风电 | 受风速限制 | 桨距角控制 | 风速过低无法上调 |
| 储能 | 支持(视 SOC) | 支持(视 SOC) | SOC 边界、运行温度 |
| 混合场站 | 协同调度 | 协同调度 | 分配策略、通信速率 |
五、一次调频与 AGC 的联合运行策略
实际运行中,一次调频与 AGC 并不互斥,而是叠加工作。基础思路是:一次调频承担"毫秒-秒级"快速调节,AGC 承担"秒-分钟级"二次微调,二者通过优先权重管理,避免功率叠加造成超调。新能源 AGC/AVC 控制系统 通常内置两套算法的接口逻辑,能在毫秒级切换调频基点。
联合运行的关键参数包括:调频基点回退时间(频率恢复至死区后多久返回 AGC 控制)、叠加功率上限(两套指令同时作用时的最大功率边界)、优先级抢占逻辑(频率极端偏离时是否完全让位于一次调频)。这些参数需要在 光伏电站综合自动化系统 的控制层进行集中配置,并通过仿真与现场试验确认。
? 设计原则:一次调频指令应能"抢占"AGC 输出基点,AGC 负责把基点校正回经济曲线;不建议把一次调频当作 AGC 的子模块实现,否则响应延迟会被拖慢。
六、调度联调与并网验收判据
一次调频的并网验收通常分三阶段:资料提交、本地空载试验、调度联调。资料包括:频率响应曲线整定说明、频率采样方案、对时方案、保护配置与优先级说明。空载试验确认在不带电网情况下,主机能正确模拟频率偏离并发出调节指令。调度联调则在真实电网条件下进行阶跃扰动试验。
验收判据按 GB/T 40595 及各省并网细则执行,核心指标包括:频率采样精度、对时精度、启动响应时间、调节精度、连续扰动下稳定性。卫星时间同步系统 是判定数据可信性的关键设备,频率扰动事件时间戳必须 与调度主站一致,误差 ≤1ms,否则试验数据可能不被认可。
| 指标 | 常规要求 | 来源 |
|---|---|---|
| 启动响应时间 | ≤3s(部分 ≤2s) | GB/T 40595 |
| 达 90% 调节时间 | ≤15s | GB/T 40595 |
| 频率采样误差 | ≤0.005Hz | 各并网细则 |
| 对时精度 | ≤1ms | DL/T 1100.1 |
| 调节精度 | ±2% 额定 | 地方实施细则 |
七、一次调频系统常见问题与运维要点
现场调试中,一次调频常见问题包括:响应延时、调节反向、SOC 边界处失效、对时不达标、调度联调数据不认可。以下是几个排查建议:


一次调频主机柜/调度联调测试现场照片
| 现象 | 可能原因 | 处理思路 |
|---|---|---|
| 响应延时大 | 频率采样慢、通信链路长 | 提高采样率、优化主机通信周期 |
| 调节反向 | 调差系数符号错误 | 核对有功变化方向与频率符号 |
| SOC 越限后失效 | SOC 闭锁生效 | 属正常保护,提前规划 SOC 区间 |
| 对时不达标 | 卫星同步失效、链路异常 | 查卫星天线与对时 NTP/PTP |
| 联调数据不被认可 | 事件时间戳漂移 | 重新对时,统一调度与场站时基 |
运维侧建议每月核对一次定值与调度下发一致;每次调度下发定值变更后,及时更新主机配置;保护动作或越限事件后,结合 故障录波屏 数据回溯,区分一次调频失效与 AGC 闭环问题。
⚠ 安全提示:储能场站一次调频与电池保护逻辑冲突时,应绝对优先保护动作;现场调试应先在电压/频率扰动源完全旁路的状态下单机验证主逻辑,再接入电网联调,避免意外并网冲击。
八、一次调频系统选型要点
一次调频与 AGC、AVC、防逆流等并网功能共同构成新能源场站的并网考核体系。一次调频的设计要点可总结为五个关键词:频率优先、本地闭环、独立主机、快速响应、留有备用。在实际项目中,主机选型建议关注以下几点:
- 频率采样精度:0.001Hz 级优于 0.01Hz,前者对 1Hz 阶跃扰动响应更稳。
- 对时接口:支持 PTP/NTP,可与 卫星时间同步系统 直接对接。
- 协议库:Modbus TCP/RTU、IEC61850 MMS、GOOSE,覆盖主流逆变器/PCS/箱变。
- 双电源与光电隔离:满足电站现场电气环境,避免单点故障引起调频失效。
- 冗余与备自投:主机双机热备可降低单一故障影响,运维更省心。
综合来看,一次调频的工程难点不在算法本身,而在"测得准、传得快、断得对"。结合 1700+ 项目案例沉淀的工程经验,频率优先、独立闭环、留有备用,是这一功能在多电源混合场站中长期稳定运行的核心思路。
? 总结:一次调频是新能源场站"靠频率自救"的关键能力。把握频率优先、本地闭环、独立主机的设计原则,再辅以合理的参数整定与现场联调,才能确保并网验收与长期运行都达标。
相关常见疑问
相关产品
-

Q:新能源一次调频与AGC有什么区别?
一次调频与 AGC 是两类完全独立的并网频率/有功调节功能。前者按频率动作、本地闭环、秒级响应;后者按指令动作、…
2026-08-27
Q:新能源一次调频响应时间一般要求多少?
新能源场站一次调频响应时间通常要求 ≤3s,部分高要求区域 ≤2s;按 GB/T 40595 与各省并网细则执行…
2026-08-27
Q:新能源场站为什么同时需要一次调频和AGC?
一次调频负责秒级的本地频率响应,AGC 负责分钟级的调度指令跟踪,两者时间尺度与控制目标不同。文中说明各自的死区…
2026-09-23
Q:光伏防逆流供货范围与调试分工疑问解答
光伏防逆流系统厂家怎么选?本文解答供货范围清单、调试验收分工、逆功率采样 CT 安装位置、与防孤岛保护的配合及后…
2026-10-27
相关问答咨询 更多
-

储能电站AGC/AVC调试参数设置、储能AGC/AVC并网验收常见问题
储能电站并网运行前,AGC/AVC 调试是关键环节。本文从有功/无功控制参数设置、调度联调流程、并网验收判据到常…
2026-08-20
一次调频系统与AGC系统有什么区别
一次调频系统与AGC系统是新能源场站两类核心调频手段。一次调频按频率偏差本地闭环、秒级响应,AGC按调度指令远方…
2026-09-23
风电场综合自动化系统怎么搭建、风电场综自系统的并网验收与调度通信方案
风电场综合自动化系统是风电场并网运行与调度考核的关键。本文依据 GB/T 19963.1/.2 风电并网标准,介…
2026-08-27
新能源AGC/AVC控制系统怎么配置
新能源AGC/AVC控制系统是场站响应电网调度的核心装置,承担AGC有功调节与AVC电压控制双重功能。本文讲清新…
2026-08-25
