新能源场站功率预测系统怎么上传调度?数据采集与准确率考核要点

新能源场站功率预测系统是并网风电场、光伏电站响应省级/地级调度预测上报要求的核心系统,按预测对象又分为 风功率预测系统光功率预测系统,承担日前 24 小时与短期 4-72 小时功率预测上报任务。随着 GB/T 19963.2、GB/T 33599 及各省调《新能源功率预测管理办法》落地,预测准确率已纳入电站并网考核,与 AGC/AVC 考核共同构成调度的「两项硬指标」。F
一、功率预测系统构成与三层数据链路
功率预测系统在工程里通常被简称为「功率预测服务器」「预测工作站」「预测前置机」,实际由 1 台或多台工业级服务器构成;它下行接测风塔、辐照仪、逆变器/箱变测控、NWP(数值气象预报)数据接口,上行经 调度数据网屏 走 IEC 104/101 与省调预测主站通信。

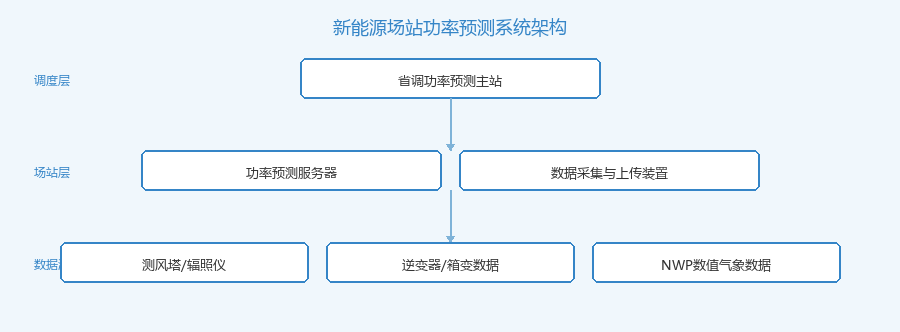

新能源场站功率预测系统拓扑图
新能源场站功率预测系统数据链路示意(调度-场站-数据源)
典型数据链路有三层:调度层(省调预测主站)、场站层(功率预测系统 + 数据采集与上传装置)、数据源(测风塔/辐照仪、NWP 数据、逆变器/箱变运行数据)。数据流向是:原始采集 → 模型计算 → 预报结果 → 上传调度 → 主站对比实测 → 准确率考核。
📌 配置原则:纳入并网考核的集中式风电与集中式光伏电站(一般 ≥10MW)必须配置功率预测系统并通过准确率考核;分布式光伏项目按当地细则「集中汇流-统一上报」执行。

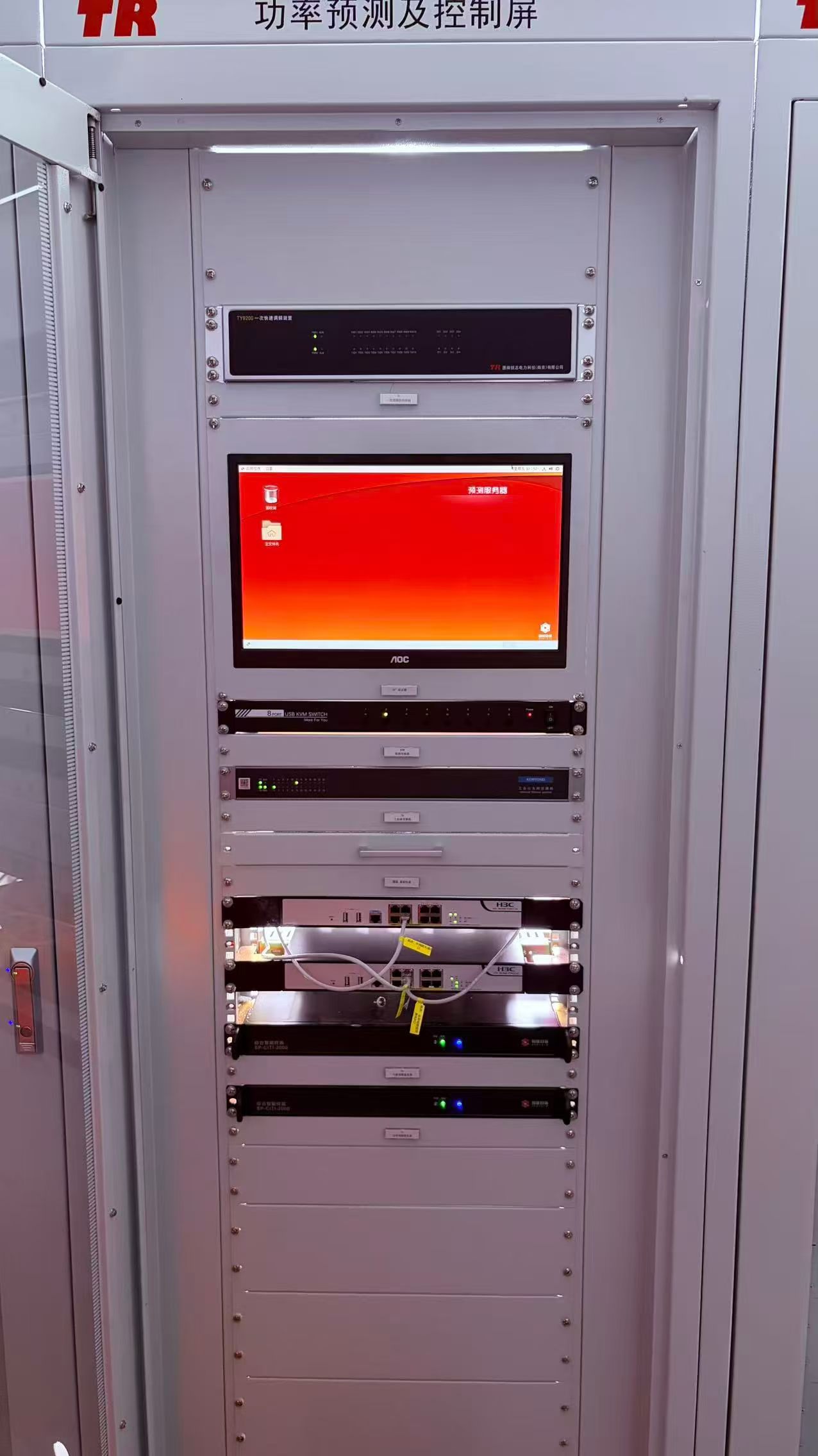

光功率预测系统屏
功率预测服务器/机柜真实照片
二、功率预测系统核心作用:让发电「可预报、可考核、可调度」
作用一(破盲报):给调度一张未来 4-72 小时的功率曲线。把气象与运行数据翻译成可上送的日前-短期预测值,破除「电站只会发电、调度看不见未来」的盲报问题,让调度有数据可做开机方式与系统平衡决策。
作用二(降考核罚款):把准确率控制在考核门槛内。通过 NWP 数据接入、模型自适应学习、异常数据清洗等手段,把日均/月均预测准确率稳定在当地细则要求之上(如 ≥80% 短期预测准确率),避免被考核扣分。
作用三(提调度协商筹码):为限电时段、检修计划提供数据依据。预测曲线可作为「申请少限电」「申请检修时段」的客观依据,避免出现「凭经验说话」的争议,特别在弃风弃光严重的省份尤为关键。
三、功率预测系统主要功能与关键技术点
一套合格的功率预测系统通常具备四块能力:数据采集、模型计算、上传调度、考核可视化。每块都对应明确的工程判据,不能「能跑就行」。
功能块 关键能力 工程判据
数据采集 测风塔/辐照仪实时采集 + NWP 数据接入 采样 ≤1min、具备断点续传
模型计算 物理模型 + 统计模型 + 深度学习组合 支持区域/季节自适应
上传调度 日前 24h(15min 步长)+ 短期 4-72h 滚动上报 IEC 104/101、与 卫星时间同步系统屏 同源对时
考核可视化 日/月准确率报表、误差溯源 按调度细则报表模板导出
💡 原理提示:风功率预测的核心是「风速-功率」曲线 + NWP 风速预报,对山地/沿海/平原需分区建模;光功率预测的核心是「辐照度-功率」曲线 + 云图识别,对雪天/扬沙/雨季需异常样本学习。两者模型差异大,硬件可共用、模型不可混用。
四、功率预测系统工作原理:从测风塔/辐照仪到调度曲线
功率预测系统的运行链路可拆成 5 个步骤:原始数据采集 → 数据清洗与异常剔除 → 模型滚动预测 → 时间对齐与封装 → 上传调度。各步关键任务如下:
  1. 原始数据采集:测风塔/辐照仪按秒级采样,经场站 RTU/测控装置按分钟聚合后送入功率预测服务器。
  2. 数据清洗:剔除凝冻/沙尘/雷击等异常样本,平滑 NWP 数据中的气旋跳变。
  3. 模型滚动预测:日前 24h 按 15min 步长给出 96 点曲线;短期 4-72h 按 1h 步长滚动更新,每 15 分钟一次。
  4. 时间对齐:以 卫星时间同步系统屏 为时间基准,时间戳统一到秒级,避免调度端做曲线对齐。
  5. 上传调度:通过调度数据网走 IEC 104 上送;如出现通道中断应本地缓存,断点续传至调度主站。
五、对比辨析:风功率预测 vs 光功率预测 vs 风光一体
工程里常见三种部署形态:纯风、纯光、风光共用(又称「风光一体」)。硬件上三者都可以共用 1 台预测服务器 + 同一种调度上传通道,但模型与气象数据源差异较大,开关站/汇集站建在不同区域时尤其需要分区建模。
项目 核心气象变量 关键采集设备 模型特点
风功率预测 风速、风向、气温、气压 测风塔(机械/超声波) 山区/沿海风切变差异大
光功率预测 辐照度、云量、温湿度、PM10 总辐射表、太阳直射表 雪天/扬沙逆变器限发需清洗
风光一体 上述变量 + 风/光叠加曲线 上述设备 + 场站级关口计量 需进行风/光时空对齐
六、典型场景:四种主流应用
场景一:集中式风电场(百万千瓦级基地)。NWP 数据接入要求高,常配「中央气象局 CMA-3km + 欧洲中期 ECMWF」双源模型;测风塔按 1/4 装机容量密度布点;预测数据同时上送省调与区域电网。
场景二:集中式光伏电站(地面电站)。辐照仪按 1/10 装机容量布点;云图识别通常接入中国气象局卫星云图 API;与逆变器限发信号联动,可以显著提升阴天拐点时刻的预测准确率。
场景三:分散式风电 + 分布式光伏(县域/园区级聚合上报)。光伏云平台 或区域聚合商统一部署 1 套功率预测系统,对下接几十/几百个分布式电站的关口数据,对上代表整体上行集中上报调度,模型粒度要求下沉到「电站级」。
场景四:储能 + 新能源一体场站。储能接入后会显著改变场站净功率曲线,需在预测模型中加入 SOC 控制策略信号;通常与 储能电站综合自动化系统 联动,提供「净负荷曲线」而非「发电曲线」。
光功率预测系统运行界面
风光功率预测系统运行截图
七、功率预测系统选型与并网验收要点
选型与验收阶段,建议按以下 5 条逐项核对,都是考核环节必查项目:
  1. 采集与上传通道:测风塔/辐照仪采样周期 ≤1min;NWP 数据接入支持双源;上传走 IEC 104 时延 ≤2s。
  2. 模型与样本库:物理+统计+学习模型组合;样本库保留 ≥3 年;季节/天气自适应能力。
  3. 对时与时间戳:与卫星时间同步系统同源,上送曲线时间戳偏差 ≤1s。
  4. 冗余与可恢复:双机热备或主备切换 ≤5min;通道中断时本地缓存、断点续传。
  5. 考核适配:报表模板与当地调度细则一致;异常事件可对接 故障录波屏 进行二次溯源。
⚠ 验收注意:调试期间务必让通道与对时同时拉通,否则上报时刻偏差会被误判为「预测不准」;预测准确率不达标时先排查通道与对时,再谈模型优化。
八、总结与运维要点
新能源场站功率预测系统的工程价值,不只是「装一台服务器」那么简单,而是从气象数据接入、模型训练、调度上传到考核报表的系统工程。前期做好测风塔/辐照仪布点与通道冗余,调试阶段跑通双源 NWP 与断点续传,运维阶段按月比对考核报表与实测,是长期稳定通过功率预测准确率考核的关键。
日常运维中建议建立三件事:① 每周核对 NWP 数据通道与样本更新;② 每月比对预测曲线与 AGC 实测曲线的偏差来源;③ 季度巡检测风塔/辐照仪校验证书、把异常逆变器限发事件同步到预测模型。这些动作可不停机、不影响考核的情况下,把功率预测准确率稳定在调度细则要求之上。
📌 总结:功率预测重在「数据源+模型+通道+对时」四位一体;风/光预测模型差异大、硬件可共用;风光一体场站需做时空对齐与 SOC 联动,结合卫星时间同步系统与故障录波屏的事件记录,才能长期通过调度考核。
微信公众号

关注公众号

了解更多知识

相关产品
相关问答咨询 更多

Q:弧光保护为什么必须采用双判据?

弧光保护必须采用"光信号+电流信号"双判据逻辑,避免单光模式被电焊、自然光、检修照明误触发。双判据 ≤7~10ms 跳闸,单光模式仅作 CT 故障时的应急备份,主保护必须双判据同时满足。

2026-08-25

Q:备用电源快速切换装置的切换时间一般要求多少?

备用电源快速切换装置的快速切换时间一般要求≤20ms,首次同相切换100~300ms,残压切换300ms~3s。具体指标与工作电源消失时的母线残压相位、备用电源特性相关。

2026-08-24

Q:低频低压减载屏一般配置几轮?整定频率怎么设置?

低频低压减载屏一般配置5~8轮低频轮、3~4轮低压轮。第1轮动作频率49.0Hz,最末轮47.0Hz;动作延时0.15~0.3s。低压减载动作电压从0.85UN降至0.75UN。

2026-08-24
相关行业动态 更多

算力需求爆发下电力如何协同:电算一体化的六大落地路径

本文深入解析AI算力爆发背景下"算电协同"的国家战略与落地路径,从规划协同、绿电直连、源网荷储一体化、算力调度、市场机制、电网友好化六个维度,剖析电力如何与百万千瓦级智算集群协同,结合乌兰察布、和林格尔、广东数据中心虚拟电厂等实战案例,为电力行业从业者提供系统性认知。

2026-08-14

​ 35kV变电站二次系统及通讯调试流程

本文系统梳理35kV变电站二次系统及通讯调试的全流程,涵盖光传输设备联调(对接供电局通信部)、调度数据网搭建与加密配置(对接供电局网安部)、远动联调与对点(对接供电局自动化部,需电气试验厂家配合)、保护整组传动试验、带负荷测试及验收送电等关键环节。按供电局部门分工梳理对接流程,提供详细的调试步骤、技术参数及工期参考,是工程技术人员高效推进二次系统投运的实战手册。

2026-08-03

新能源电站涉网试验包含哪些

新能源电站涉网试验是评估光伏、风电、储能等场站并网性能、确保其满足电网安全稳定运行要求的一系列强制性检测项目的统称。它依据国家及行业标准,由具备资质的第三方检测机构执行,是电站并网投运前必须通过的“准入考试”,其报告是电网调度部门准许电站并网的核心依据。

2026-05-15
