新能源 AGC/AVC 控制系统怎么配置?参数整定与并网验收要点

新能源 AGC/AVC 控制系统是并网型新能源场站(光伏、风电、储能)响应省级/地级调度指令的核心控制装置,承担 AGC(自动发电控制)的有功功率调节与 AVC(自动电压控制)的电压无功调节双重任务。随着 GB/T 36547、GB/T 19964 及各地并网考核细则陆续收严,AGC/AVC 的调试质量直接决定了电站能否按时并网、能否拿到调频调压补偿。本文结合实际工程经验,从系统构成、参数整定、调度联调、并网验收四个维度讲清新系统的配置要点与典型场景。
一、系统构成与三层架构
AGC 与 AVC 在工程里通常集成在同一台站控装置中,称为 新能源 AGC/AVC 控制系统(也写作「AGC/AVC 一体化控制装置」「电站功率控制系统 PCS-Power」),下行接 PCS、BMS、SVG、关口计量、PMU 等设备,上行通过调度数据网按 IEC 104/101 与调度主站通信。
典型架构由三层组成:调度层(省调/地调 AGC/AVC 主站)、站控层(AGC/AVC 控制装置 + 储能 EMS 监控系统 等后台)、执行层(PCS、BMS、SVG、并网开关等)。三层间的指令走向是:调度下发 → 站控装置解析校验 → 执行单元动作 → 测量反馈回调度。

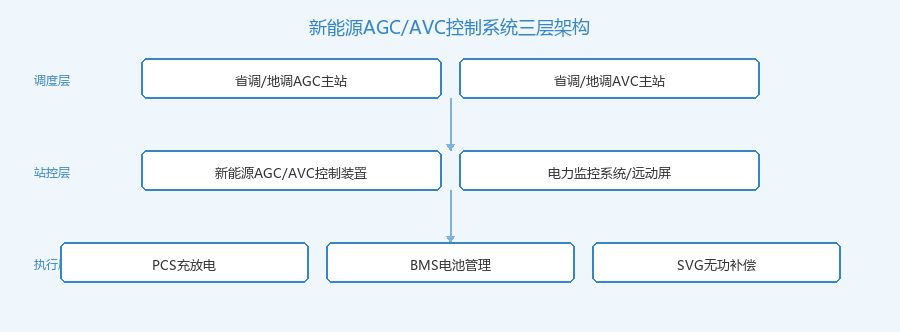

新能源AGC/AVC控制系统三层架构拓扑图
新能源 AGC/AVC 控制系统三层架构示意(调度层-站控层-执行层)
📌 配置原则:纳入电网调度管理的新能源场站(一般 ≥10MW 或按当地并网细则)必须配置 AGC/AVC 功能,并通过调度联调测试才能并网运行;储能电站则按 GB/T 36558 及当地细则执行。
图片占位:请上传【新能源场站 AGC/AVC 控制屏/装置柜真实照片】并替换本块(发布前删除本行提示)
二、核心作用:让电站「会听话、跑得稳、考得过」
作用一(破孤岛):响应调度有功/无功指令。把调度下发的秒级-分钟级指令翻译成 PCS 充放电功率、SVG 无功出力等具体动作,破除「电站不会响应调度」孤岛问题,让调度看得见、调得动。
作用二(减主站负担):执行本地策略与安全约束。在站控侧完成 SOC 均衡、温度保护、过载闭锁、电压死区等校核,避免每一台 PCS 都直接与调度通信,把高频数据处理留在本地,主站只关心结果。
作用三(通过考核):把响应时间与精度控制在调度细则内。通过整定响应时间、调节速率、调节精度、AVC 电压死区等参数,让有功/无功响应时间、调节精度、K 值等指标稳定满足 GB/T 36547 与当地并网考核要求。
三、主要功能与关键技术点
一套合格的 AGC/AVC 控制系统通常具备以下四块能力:协议接口、参数整定、安全约束、对时与事件记录。每块都不只是「有就行」,而是要满足特定的工程判据。
功能块 关键能力 工程判据
协议接口 下行 Modbus/IEC61850/私有协议接 PCS/BMS/SVG,上行 IEC 104/101/MMS 支持与调度主站联调,通道冗余
参数整定 响应时间、调节速率、调节死区、SOC 边界 匹配调度细则并保留运行裕度
安全约束 SOC 边界、PCS 过载闭锁、通讯故障自检 异常时自动退出 AGC/AVC
对时与 SOE NTP/IRIG-B/PPS 对时,事件顺序记录上传 卫星时间同步系统 时间戳误差 ≤1ms
💡 原理提示:AGC 控制的是有功功率(火电厂→P、新能源→P+SOC 约束),AVC 控制的是电压与无功(PCC 点电压合格、不发生无功倒送);两者通过同一通道下发指令但参数体系相互独立,应在装置内分表分库维护。
四、工作原理:从调度指令到设备动作的五步链路
AGC/AVC 的运行链路可以拆成 5 个步骤:调度指令接收 → 指令解析与校验 → 功率/无功分配 → 安全约束校核 → 执行单元动作 + 结果回送。各步的关键任务如下:
  1. 指令接收:通过调度数据网(调度数据网屏 等)按 IEC 104 接收遥调指令(Setpoint)。
  2. 指令解析与校验:校验量程、SOC 边界、PCS 可调容量,过滤非法指令。
  3. 分配策略:AGC 按 SOC 均衡原则分配到各 PCS/电池簇;AVC 按电压闭环或无功闭环分配到 PCS/SVG。
  4. 约束校核:设备故障、过载、过温、保护动作时闭锁对应通道。
  5. 执行与回送:通过 Modbus/CAN 写入 PCS,同时把执行结果以遥测形式回送主站。
五、对比辨析:AGC/AVC 与 SCADA、远动屏的区别
很多工程在招标时容易把 AGC/AVC 控制系统与「SCADA」「远动通讯屏」「功率控制柜」混为一谈。它们的关系是:AGC/AVC 是「功能」载体,远动/SCADA 是「通信」载体,功率控制柜是「物理屏柜」载体。一个新能源场站可能要同时配 远动屏(做四遥上调度)+ 计算机监控屏(做后台) + AGC/AVC 控制装置(做有功无功控制) + 并网安全自动装置屏(做并网逻辑)。
项目 核心作用 通信对象 典型场景
AGC/AVC 控制系统 有功/无功控制策略 调度主站(控制回路) 光伏/风电/储能并网考核
远动通讯屏 四遥上送、规约转换 调度主站(信息回路) 35kV 变电站、新能源升压站
计算机监控屏/SCADA 站内人机界面、历史数据 运维人员、调度主站 场站运维后台
并网安全自动装置屏 同期合闸、解列判据 开关、并网开关 并网点检同期/解列
六、典型场景:四种主流应用
场景一:集中式光伏电站(地面电站/复合电站)。常见 10MW-100MW 级,单站一般配 1 台 AGC/AVC 控制装置 + N 台逆变器组串,下行按 Modbus 接逆变器汇流箱与箱变测控,上行经调度数据网接省调。AGC 控制重点是逆变器有功限发(弃光可控),AVC 控制重点是 SVG 与逆变器无功能力协调。
场景二:储能电站(独立/共享储能)。10MW/20MWh 以上按当地细则必须配置 AGC/AVC。与光伏不同,AGC 同时控制充放电方向与功率值,AVC 更关注 SOC 边界与并网电压质量,通常与 储能 EMS 监控系统 联动,由 EMS 做 SOC 均衡与告警管理。
场景三:分散式风电场与分散式风电。受地形与风资源影响,AGC 调节速率要求按 GB/T 19963 与调度细则执行。风电场还需要一次调频能力,与 新能源一次调频系统 配合使用;AVC 控制对象则包括风机的无功能力与汇集站 SVG。
场景四:老站改造(已并网电站的 AGC/AVC 加装)。早期并网电站未配 AGC/AVC 或参数不达标,需新增 1 台控制装置并接入已建 SCADA。难点在于不破坏现运行:通常采用「新装置并联运行→核对一致→老回路退出」的三步切换,调试期间发电计划应避开夜间与大风时段。
图片占位:请上传【新能源场站 AGC/AVC 控制屏+现场PCS柜真实照片(含现场接线与告警屏)】并替换本块(发布前删除本行提示)
七、选型与并网验收要点
选型与验收阶段,建议按以下 5 条逐项核对,都是验收环节必查的项目:
  1. 接口与协议余量:下行接口数 ≥ PCS/BMS 总数 ×1.2,每台 PCS 至少预留 1 路备用;上行按当地调度要求支持 IEC 104/101/MMS。
  2. 参数体系:内置响应时间、调节速率、调节死区、SOC 边界、电压死区、无功上限、闭锁条件 7 类参数,支持在线整定不掉线。
  3. 双机冗余:调度管理严苛的电站宜采用「双机热备」配置,主备切换时间 ≤200ms,保证单台故障不影响并网运行。
  4. 对时与 SOE:与 卫星时间同步系统屏 对时,事件顺序记录分辨率 ≤1ms;调试期间用 故障录波屏 抓取联调波形做对比。
  5. 合规与等保:调度侧要求纵向加密、横向隔离、防火墙白名单、过等保 2.0;站端配置应预留 网络安全监测系统 接口。
⚠ 验收注意:联调前务必确认对时正常,否则试验数据可能不被调度认可;调试期间若出现 PCS 保护动作或电池系统告警,应立即退出 AGC/AVC 远方控制,切至就地模式排查,严禁带故障强行联调。
八、总结与运维要点
新能源 AGC/AVC 控制系统的工程价值,不只是「把参数填进去」,而是把控制策略、协议接口、安全约束、对时与事件记录整合成一套能稳定响应调度的装置。前期合理选型、调试规范、联调闭环,是顺利通过并网验收的关键。
日常运维中建议建立三件事:① 每月核对调度最新定值单与现场一致;② 季度核对 PCS/BMS 通信状态与调节精度;③ 结合区域电网考核报告,针对超标的场次倒查异常事件记录。这些动作可以在不停机、不影响考核的前提下,提前发现潜在问题。
📌 总结:AGC 重在有功响应速度与 SOC 安全约束,AVC 重在电压稳定与无功裕度;两者都需以调度细则为准绳、以实测数据为依据,结合卫星时间同步系统与故障录波屏的事件记录,才能在并网后长期稳定运行。
微信公众号

关注公众号

了解更多知识

相关产品
相关问答咨询 更多

Q:弧光保护为什么必须采用双判据?

弧光保护必须采用"光信号+电流信号"双判据逻辑,避免单光模式被电焊、自然光、检修照明误触发。双判据 ≤7~10ms 跳闸,单光模式仅作 CT 故障时的应急备份,主保护必须双判据同时满足。

2026-08-25

Q:备用电源快速切换装置的切换时间一般要求多少?

备用电源快速切换装置的快速切换时间一般要求≤20ms,首次同相切换100~300ms,残压切换300ms~3s。具体指标与工作电源消失时的母线残压相位、备用电源特性相关。

2026-08-24

Q:低频低压减载屏一般配置几轮?整定频率怎么设置?

低频低压减载屏一般配置5~8轮低频轮、3~4轮低压轮。第1轮动作频率49.0Hz,最末轮47.0Hz;动作延时0.15~0.3s。低压减载动作电压从0.85UN降至0.75UN。

2026-08-24
相关行业动态 更多

算力需求爆发下电力如何协同:电算一体化的六大落地路径

本文深入解析AI算力爆发背景下"算电协同"的国家战略与落地路径,从规划协同、绿电直连、源网荷储一体化、算力调度、市场机制、电网友好化六个维度,剖析电力如何与百万千瓦级智算集群协同,结合乌兰察布、和林格尔、广东数据中心虚拟电厂等实战案例,为电力行业从业者提供系统性认知。

2026-08-14

​ 35kV变电站二次系统及通讯调试流程

本文系统梳理35kV变电站二次系统及通讯调试的全流程,涵盖光传输设备联调(对接供电局通信部)、调度数据网搭建与加密配置(对接供电局网安部)、远动联调与对点(对接供电局自动化部,需电气试验厂家配合)、保护整组传动试验、带负荷测试及验收送电等关键环节。按供电局部门分工梳理对接流程,提供详细的调试步骤、技术参数及工期参考,是工程技术人员高效推进二次系统投运的实战手册。

2026-08-03

新能源电站涉网试验包含哪些

新能源电站涉网试验是评估光伏、风电、储能等场站并网性能、确保其满足电网安全稳定运行要求的一系列强制性检测项目的统称。它依据国家及行业标准,由具备资质的第三方检测机构执行,是电站并网投运前必须通过的“准入考试”,其报告是电网调度部门准许电站并网的核心依据。

2026-05-15
