技术文章

光伏防逆流系统厂家怎么选

来源:HZVOLT 时间:2026-10-26 16:59:55

分布式光伏项目到了设备采购阶段,业主拿到的防逆流方案往往差别很大:有按独立装置报的,有打包进综自系统报的,还有以平台软件为主报的。报价单上设备名不一样,供货范围更是各家写各家的,等进场安装时才发现 CT 没人提供、逆变器通信协议没人适配,工期全耗在扯皮上。追下去,九成以上的争议出在「供货边界不清、调试分工不明、与逆变器配合没写进技术条件」三类原因。本文站在业主与设计院角度,把选型前的边界条件、参数核对、方案档次对比、规格书条款和交底清单一次讲清。

一、选型前必须明确的五个边界条件

选型不是从比参数开始,而是先把边界条件钉死,否则后面每一步都可能在返工。五个条件分别是:

  • 并网电压等级与接入方式:380V 低压并网、10kV 专线并网、35kV 汇集后升压并网,防逆流的控制对象和采样点完全不同;
  • 装机容量与当地限电要求:决定逆功率定值的整定量级和限发控制的响应速度;
  • 接地方式与 CT 安装点:采样 CT 必须落在并网点,这个点由谁出设备、谁施工要提前定;
  • 通信方式:逆变器群走 RS485 采集还是以太网、上不上远动通信屏、要不要预留与调度数据网的接口;
  • 调度与当地供电公司要求:有些地区明确要求防逆流与功率控制系统联动,技术条件里必须体现。

这五条里最容易漏的是第三条与第五条——它们不出现在设备参数表上,却直接决定调试期能不能收尾。

二、核心配置怎么看:采样、控制与通信

拿到厂家方案后,按三层核对核心配置,每层的关键项如下表:

层次 关键核对项 为什么重要
采样层 CT/PT 安装位置、精度等级、采样刷新周期 采样点错了,定值再准也测不到真实逆功率
控制层 逆功率定值级差、限发控制策略(逐台/批量)、动作延时 决定误动与拒动的平衡
通信层 逆变器协议库覆盖范围、与综自系统规约、预留接口 协议不适配是调试期最大返工源

其中采样层建议写入硬性要求:防逆流采样 CT 必须安装在并网点(变压器高压侧或送出线路关口),不得取箱变侧或集电线路侧,否则量测范围覆盖不到真实反送功率。控制层可参考的工程取值是逆功率定值按装机容量的 2%~5% 起整,并留不小于 −1% 装机容量的死区、动作延时 10~30 秒,防止夜间空载损耗被误判成逆流。

三、三类方案架构对比

市面上的方案按架构大致分三档,这里只比架构能力,不涉及具体品牌:

方案档位 构成 优势 适用场景
独立装置型 防逆流装置+采样回路+通信接口 链路短、逻辑清晰、调试快 低压小容量户用与工商业项目
综自一体化型 在光伏电站综合自动化系统内扩展防逆流功能模块 与监控共用通道与后台,界面统一 已按综自标准建设的中型电站
平台扩展型 依托云平台或群调群控实现跨站防逆流 支持多站点协同与远程策略调整 分布式整村整区汇集、多站点管理

选择逻辑不复杂:站点少、链路简单选独立装置型;本来就上综自的不要另起炉灶;多站点、有集团管理需求再考虑平台扩展型。凡是让小项目上大平台的报价,都值得多问一句运维成本。

四、隐性成本与常见风险:合同里容易漏的四件事

第一是逆变器协议适配费。协议库不可能覆盖所有逆变器型号,适配工作按谁开发、谁测试、费用含在设备价还是另计,要写进合同。第二是采样 CT 与安装施工归属。CT 本体便宜,但停电装 CT 的窗口和人工经常没人认领。第三是与防孤岛保护屏的配合验证。防逆流切负荷、防孤岛保护切并网的时序配合需要联合试验,试验费和牵头方要明确。第四是后期策略调整服务。限电政策变了定值要跟着调,这类远程或到场服务是否收费,交付时说清楚比事后谈容易得多。

五、技术规格书怎么写:可直接引用的条款要点

技术规格书是比选的唯一硬依据,防逆流部分至少应包含以下条款:

① 防逆流采样 CT 安装于并网点关口,精度等级不低于 0.5 级,容量与二次回路负载匹配;
② 逆功率判据及定值范围应满足装机容量 2%~10% 整定需求,支持死区与延时独立整定;
③ 具备限发控制接口,可对逆变器逐台下发功率指令,响应时间满足当地调度要求;
④ 通信规约:站内支持 Modbus-RTU/TCP 等通用规约,对上支持 IEC 60870-5-104;
⑤ 与站内防孤岛保护、功率预测、电能质量在线监测屏等系统的接口界面在技术条件中逐项列明;
⑥ 供货范围清单化列明,含软件许可、调试服务与培训,凡未列入清单的项目视为不含。

引用这些条款时,同步参照 GB/T 33593-2017《分布式电源并网技术规定》与 GB/T 19964 对光伏电站并网运行的通用要求,避免条款之间互相矛盾。

六、供货范围与调试分工清单

技术交底会上最有效的做法,就是把下面的分工表逐行过一遍并签字确认:

工作项 供货方 业主/EPC 备注
防逆流装置及屏柜 √   含出厂检验报告
并网点 CT/PT 及二次电缆 按合同 通常由 EPC 施工 交底时点名确认
逆变器协议适配 √ 提供逆变器型号与点表 注明适配费用归属
定值整定与死区设置 √ 确认并签字 含与限电政策的核对
联合调试与传动试验 √ 牵头 配合停电与操作 含与防孤岛保护配合验证
运维培训与售后响应 √ 组织人员参加 响应时限写入合同

一个真实工程里常见的教训可以说明这张表的价值:某项目夜间并网点反复出现几千瓦量级的「逆流」告警,排查发现是采样点选在了箱变低压侧,把箱变空载损耗(约为变压器容量的 0.1%~0.2%)当成了光伏反送——并网点采样这条交底要点,正是为了避免这类返工。

七、总结

防逆流系统选型比的不是谁家参数表更漂亮,而是边界条件、供货范围、调试分工三张清单谁更清楚:规格书条款写死了边界,分工表确认了界面,联合试验验证了配合。追到底无非采样、控制、通信、配合四个环节。

供货界面与调试分工对应的系统层级见下图:

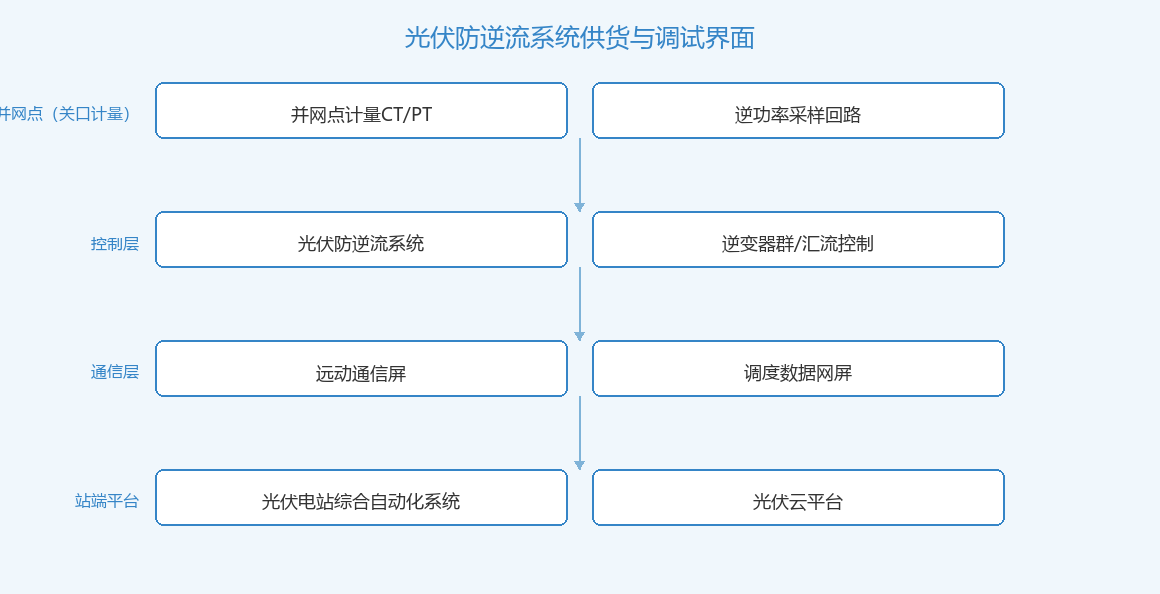

光伏防逆流系统供货与调试界面拓扑图

图:光伏防逆流系统供货与调试界面层级示意

微信公众号

关注公众号

了解更多知识

相关产品
相关问答咨询 更多

Q:光伏防逆流供货范围与调试分工疑问解答

光伏防逆流系统厂家怎么选?本文解答供货范围清单、调试验收分工、逆功率采样 CT 安装位置、与防孤岛保护的配合及后期运维支持五个高频疑问,附供货分工表,帮助业主在采购与技术交底阶段少踩坑。

2026-10-27

Q:二次设备在线监测系统供货范围一般包含哪些设备?

二次设备在线监测系统供货范围一般包含监测主机、状态评价软件、数据采集接入单元、网络安全接入设备与屏柜附件,监测对象(保护测控装置本体)不属于供货范围,采购文件中应写明边界避免报价口径不一。-->

2026-10-20

Q:公用测控屏造价一般包含哪些费用项?

一面公用测控屏造价由测控装置及I/O板、屏柜组屏附件、通信对时附件、出厂联调与现场服务五个费用项构成,其中测控装置占50%-60%,装置台数与通信冗余配置是价格差异主因。

2026-10-20
相关行业动态 更多

算力需求爆发下电力如何协同:电算一体化的六大落地路径

本文深入解析AI算力爆发背景下"算电协同"的国家战略与落地路径,从规划协同、绿电直连、源网荷储一体化、算力调度、市场机制、电网友好化六个维度,剖析电力如何与百万千瓦级智算集群协同,结合乌兰察布、和林格尔、广东数据中心虚拟电厂等实战案例,为电力行业从业者提供系统性认知。

2026-08-14

​ 35kV变电站二次系统及通讯调试流程

本文系统梳理35kV变电站二次系统及通讯调试的全流程,涵盖光传输设备联调(对接供电局通信部)、调度数据网搭建与加密配置(对接供电局网安部)、远动联调与对点(对接供电局自动化部,需电气试验厂家配合)、保护整组传动试验、带负荷测试及验收送电等关键环节。按供电局部门分工梳理对接流程,提供详细的调试步骤、技术参数及工期参考,是工程技术人员高效推进二次系统投运的实战手册。

2026-08-03

新能源电站涉网试验包含哪些

新能源电站涉网试验是评估光伏、风电、储能等场站并网性能、确保其满足电网安全稳定运行要求的一系列强制性检测项目的统称。它依据国家及行业标准,由具备资质的第三方检测机构执行,是电站并网投运前必须通过的“准入考试”,其报告是电网调度部门准许电站并网的核心依据。

2026-05-15
