光伏一次调频系统改造需要多少钱

来源:HZVOLT 时间:2026-05-13 17:06:13

一、光伏电站一次调频改造的介绍

随着新能源渗透率不断提高,电网对频率稳定的要求日益严苛,传统光伏电站“刚性”并网模式已无法满足要求。新能源一次调频系统改造,即是赋予光伏电站像传统火电机组一样,能够自动、快速响应电网频率微小波动,并通过调节自身有功出力来帮助电网稳定频率的关键技术升级。改造的核心是在电站监控层部署一套“一次调频在线监测控制系统”,该系统实时监测电网频率,当频率偏离额定值时,在毫秒级内计算出所需的功率调节量,并通过改造后的站内自动化系统(如AGCAVC控制系统、远动)将指令快速下发至每一台逆变器,从而实现对电站总出力的快速、精确调节。这不仅是硬件与软件的叠加,更是对电站原有控制系统、通讯网络、设备性能的一次全面协同升级与验证。

二、光伏电站一次调频改造的作用

  • 满足强制性并网合规要求:国家与各省电网公司已陆续出台强制标准,要求新能源电站具备一次调频能力。完成改造并通过验收是电站持续合法并网运行的前提,可避免因不具备此功能而产生的巨额考核费用甚至被强制解列的风险。

    一次调频政策文件

  • 提升电网安全性与电站友好性:改造后的电站从“电网扰动承受者”转变为“电网稳定支持者”,能在电网发生功率缺额或过剩时提供快速功率支撑,显著提升高比例新能源接入下电网的抗扰动能力和恢复速度,增强电站的电网“友好”属性。
  • 开拓电站新增收益渠道:具备一次调频能力是参与电力辅助服务市场(调频市场)的“入场券”。电站可通过提供快速调频服务,从电网获得额外的经济补偿,将技术能力转化为实际收益。
  • 倒逼电站内部系统优化:改造过程需要对站内监控、通讯、控制等系统进行全面的梳理和协同调试,客观上提升了电站自动化系统的完整性、可靠性和响应性能,为后续的智能运维、高级应用打下更好基础。

三、改造工程核心特点与费用逻辑

一次调频改造费用不能简单理解为购买一套设备,其成本构成体现了“强定制化系统集成工程”的特点:

  • “软成本”占比高:总费用中,硬件与标准化软件采购费用约占三分之一,而现场协调、系统对接、联调试验等“软性”服务费用约占三分之二。后者是费用波动的关键。
  • 高度依赖既有系统:改造不是在空白场地新建,而是在电站原有“神经系统”(自动化、通讯)上进行“手术”。费用和难度直接取决于原有系统的品牌、型号、兼容性及文档完整度。
  • 涉及接口方众多:需要与电站原有的远动装置厂家、逆变器厂家、AGCAVC控制系统供应商、箱变测控装置厂家甚至前期设计单位进行技术协调,协调工作量与成本巨大。
  • 强制的第三方认证:改造完成后,必须由具备资质的第三方检测机构进行现场测试并出具合格报告,此项为固定且必需的成本项。

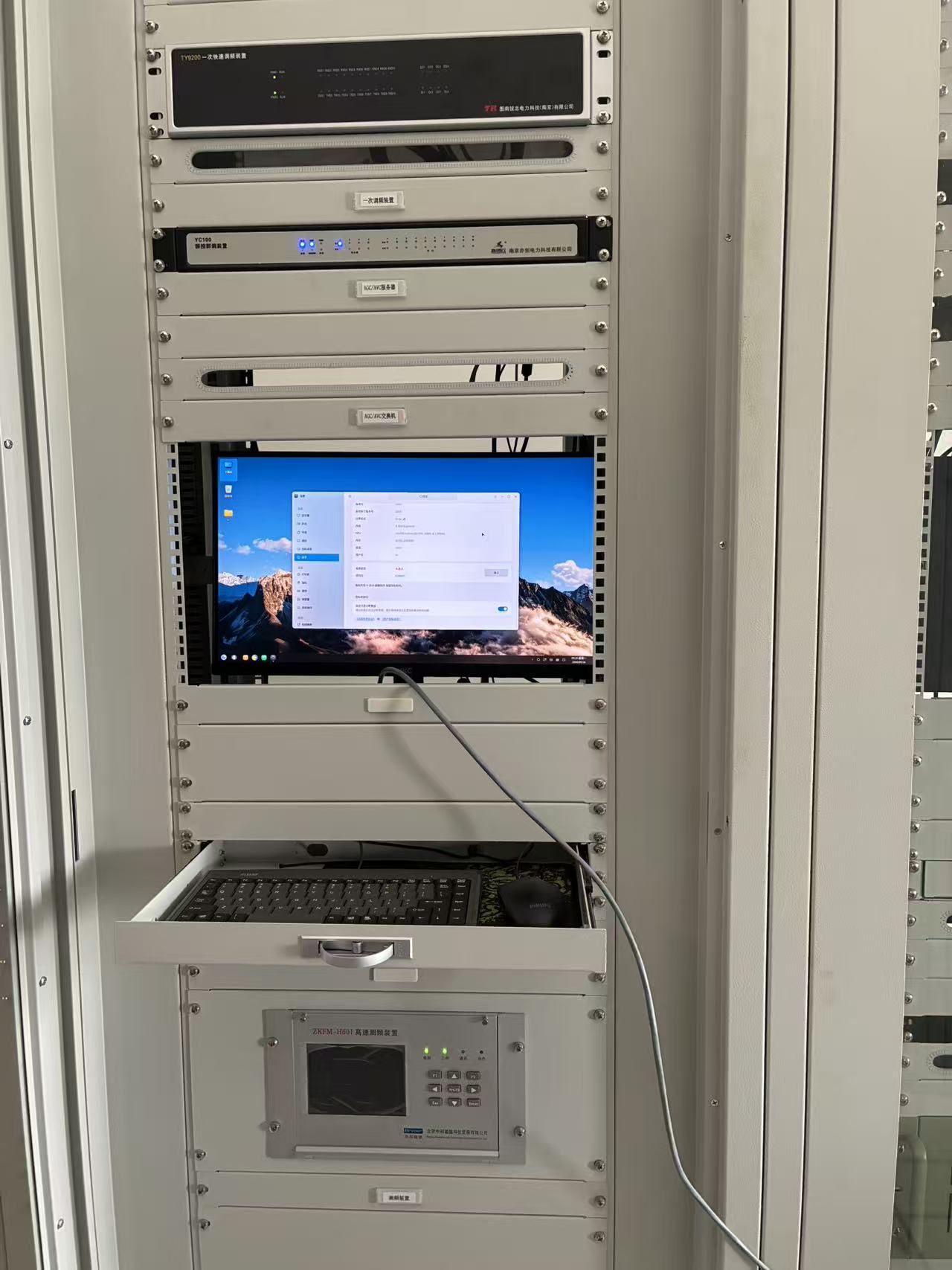

    一次调频系统现场改造

四、费用构成详细分析(以10-25MW电站为例)

总费用约35-40万元,可清晰划分为以下两大部分:

1. 硬件与软件系统费用(约 10-11万元)

此为构建核心功能的标准化物料成本,相对固定。

项目 大致费用范围(万元) 说明
一次调频在线监测控制软件 5.5 - 6.5 核心大脑,含控制算法、人机界面、与外部系统接口。
新能源快速频率响应装置 1.4 - 1.6 专用硬件,用于高精度频率测量与快速指令生成。
工业控制计算机(工作站) 0.55 - 0.65 安装运行上述软件的工业级服务器/计算机。
国产安全操作系统(如凝思、麒麟) 0.9 - 1.1 满足电力监控系统安全防护的强制性要求。
机柜、交换机及线缆附件 1.0 - 1.5 包含安装柜、网络设备、通讯及电源线材等。
小计 约 10 - 11 -

2. 现场服务与协调费用(约 25-30万元)

此为工程实施中的定制化服务成本,是费用差异的主要来源。

项目 大致费用范围(万元) 说明
一次调频试验与报告 7.5 - 11 由CMA/CNAS资质单位进行现场测试并出具合规验收报告,为必需项。且不同地区价格有差异。
远动系统协调改造 3.0 - 5.0 与图南锐志、南瑞、四方、深瑞等品牌远动装置进行规约对接、点表修改、下装调试。
AGC/AVC系统协调 2.0 - 3.5 确保一次调频指令能正确、快速接入现有AGCAVC控制系统链路。
逆变器改造与协调 1.8 - 2.2 包括逆变器软件升级、功率调节模式启用、批量调试。
光伏区通讯协调 1.8 - 2.2 解决汇聚层交换机、通讯管理机至逆变器的数据传输通道优化。
箱变/数采/PMU协调 2.5 - 5.0 与现有监控子设备进行数据对接,确保频率、功率信号来源可靠。
网络安全接入协调 0.9 - 1.1 满足等保要求,进行安全策略配置、防火墙规则调整等。
小计(基础) 约 20 - 28 不含下述最大变量项。
通讯管理机(最大变量) 0 - 30+ 若原电站通讯架构无法满足要求,需新增大量通讯管理机作为数据采集器进行协议转换,每台根据接口需求约0.5-1.5万元,此项可能导致总费用大幅增加。

五、影响改造总费用的关键因素

  • 电站原有自动化系统水平:这是决定性因素。采用主流品牌、标准化设计、接口开放、文档齐全的电站,协调成本低。反之,对于系统老旧、品牌杂乱、私有协议多、无图纸的电站,协调、改造、甚至更换部分设备的成本会迅速上升。
  • 电站规模与设备数量:电站容量越大,逆变器、箱变等设备数量越多,相应的软件授权费用、调试工作量、协调对象也呈正比增加。
  • 是否需要新增通讯管理机或数据采集器:如前述,这是最大的成本变量。取决于现有通讯网络能否可靠、快速地将频率指令下发至所有逆变器。
  • 本地化服务资源与工期:项目所在地是否有成熟的技术服务团队,业主对工期的要求是否紧迫,都会影响人工、差旅等实施成本。

    书记采集箱

六、总结与预算建议

对于一座10MW至25MW、自动化系统基础中等的光伏电站,进行一次调频技术改造,35万元至40万元的总费用是一个具有普遍参考价值的范围。其中,约10万元用于采购核心硬件与软件,其余25-30万元则用于覆盖复杂的现场协调、系统对接、第三方试验等“软性”工程服务。

给电站业主的建议:在立项预算时,切勿只关注硬件清单价格。应首先对自身电站的自动化系统、通讯架构进行专业评估,特别是重点核查现有通讯管理机的数量、容量和协议兼容性,以准确预判是否会产生高昂的新增通讯设备费用。选择有丰富系统集成经验和众多成功案例的服务商,虽然单价可能不是最低,但其高效的协调能力和问题解决能力,往往能有效控制不可预见的成本超支,确保项目一次性通过验收,从长远看更为经济可靠。

微信公众号

关注公众号

了解更多知识

相关产品
相关问答咨询 更多

Q:二次设备在线监测系统供货范围一般包含哪些设备?

二次设备在线监测系统供货范围一般包含监测主机、状态评价软件、数据采集接入单元、网络安全接入设备与屏柜附件,监测对象(保护测控装置本体)不属于供货范围,采购文件中应写明边界避免报价口径不一。-->

2026-10-20

Q:公用测控屏造价一般包含哪些费用项?

一面公用测控屏造价由测控装置及I/O板、屏柜组屏附件、通信对时附件、出厂联调与现场服务五个费用项构成,其中测控装置占50%-60%,装置台数与通信冗余配置是价格差异主因。

2026-10-20

Q:无线测温系统数据不上传怎么排查

无线测温系统数据不上传分三类:单点失联多为传感器电池耗尽或脱落,成片失联多为接收主机供电、天线或通讯管理机问题,全部失联先查后台与通道。按后台—主机—传感器—点表顺序排查即可快速定位。

2026-10-20
相关技术文章 更多

工商业储能系统集成方案怎么定

工商业储能系统集成方案是储能项目落地前必须确定的核心文件。本文讲清工商业储能系统由哪些一次与二次设备构成,电池、变流、监控、计量各部分怎么配置,哪些设备不能省、哪些可优化,帮助您在工厂、园区、商业综合体等场景看懂方案并做好选型,附验收要点。

2026-10-23

AGC控制系统安装在什么地方

AGC控制系统安装在什么地方?本文讲清AGC系统在光伏、风电、储能电站中的典型安装位置与屏柜归属,从逆变器/风机到调度主站的接线方式与组网拓扑,涵盖通信规约选择、现场施工要点与验收注意事项,帮助工程人员快速掌握电站自动发电控制的部署方法。

2026-10-23

变电站二次安防系统如何报价

二次安防屏报价清单是变电站二次安防改造预算的核心依据。本文讲清二次安防屏在电力监控系统安全防护中的定位,造价由哪些设备与费用项构成,哪些配置因素影响价格高低,帮助您在光伏、风电、变电站改造等场景看懂报价单并合理控制预算,附选型与验收要点。

2026-10-22
