2026年度湖北省分布式光伏并网流程
一、核心政策摘要
本细则是国网湖北电力为贯彻落实国家及湖北省最新分布式光伏管理政策,推动产业高质量发展而制定的纲领性操作文件。其核心转变在于:从"被动响应接入"转向"主动规划引导",从"保障并网"升级为"安全可控并网"。
四大核心优化方向
| 优化维度 | 2024年(试行)痛点 | 2026年(新规)解决方案 |
|---|---|---|
| 流程机制 | 环节多、串联审批、用户"多头跑" | "一件事"集成办理,推行自然人备案电网代办,企业备案信息自动推送,流程并行化 |
| 信息公开 | 可接入性不透明,易"盲报"被拒 | 承载力"红黄绿"分级公示,按季度公开县级及设备级可开放容量,引导理性投资 |
| 技术标准 | 技术要求不一,存量项目调控能力弱 | "四可"能力强制化与标准化,新建必须满足,存量推动改造,统一调控接口与验收标准 |
| 服务时限 | 时限弹性大,协同效率低 | 全环节时限硬约束,营销2.0系统固化流程,内协同时限默认"同意",超期可督办 |
二、项目分类定义与关键差异
分类是决定后续所有流程、技术及管理要求的起点,必须首先明确。
| 项目类型 | 核心定义要点 | 电压等级与容量 | 上网模式选择 | 关键约束 |
|---|---|---|---|---|
| 自然人户用 | 自然人投资,自有住宅及庭院 | ≤380V | 三种模式均可选 | 投资主体、用电户、产权人须一致 |
| 非自然人户用 | 企业/组织投资,利用居民住宅及庭院 | ≤10kV, ≤6MW | 三种模式均可选 | - |
| 一般工商业 | 利用公共机构、工商业厂房等建筑物 | ≤10kV, ≤6MW | 仅"自发自用"或"余电上网" | 余电上网需满足最低自发自用比例要求(按省细则) |
| 大型工商业 | 接入用户侧电网,与用户为同一法人 | 35kV(≤20MW) 或 110kV(≤50MW) | 全部自用,或余电上网参与现货市场 | 必须位于同一用地红线内。可申请调整为集中式电站 |
三、并网服务全流程深度解析

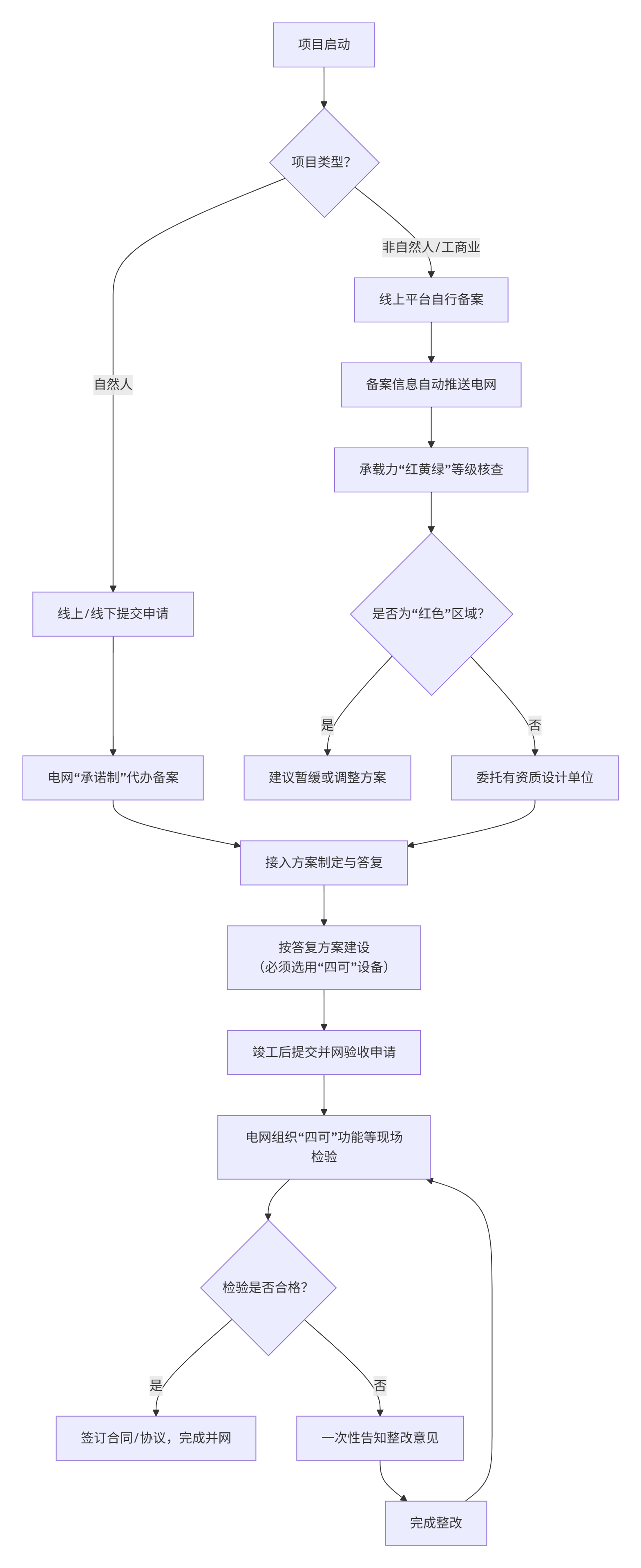

以下流程导图清晰地展示了2026年新规下,分布式光伏项目从启动到并网的全过程、决策点与协同关系:

1. 并网意向受理与答复(≤2个工作日)
- 关键动作:通过"网上国网"APP、营业厅等渠道提交申请。电网在2个工作日内完成资料审核,出具《受理通知书》或《不予受理告知书》。
- 核心材料:身份/营业执照、权属证明、备案文件、收款账户、自投承诺书(自然人)。
2. 现场勘查与承载力匹配
- 关键机制:电网现场核查,并依据公示的"可开放容量"判断。容量不足时,客户可自愿选择纳入"排队登记",按申请时间顺序等待接入。
3. 接入系统方案确定(10-20个工作日)
- 路径分流:
- 低压项目(380V):由电网免费制定方案,10个工作日内答复。
- 高压项目(10kV及以上):需业主委托有资质单位设计,电网受理后10(35kV)或20(110kV)个工作日内研究答复。
四、“四可”技术要求对比:高压 vs. 低压
"可观、可测、可调、可控"是本次新规的技术核心,高、低压项目要求有显著差异。
| 对比维度 | 高压分布式光伏(10kV及以上) 依据附件10-1 |
低压分布式光伏(380/220V) 依据附件10-2 |
|---|---|---|
| 功能目标 | 参与电网调度,接受AGC/AVC直接控制,具备功率预测能力 | 接入用电信息采集系统,实现远程监测、柔性调节和刚性控制 |
| 通信方式 | 主用光纤专网(SDH),备用5G/4G虚拟专网(需强安全防护) | 依托现有HPLC/HRF及4G/5G采集网络,规约符合DL/T 698.45 |
| 核心设备 | 调度自动化系统、AGC/AVC装置、光功率预测装置、纵向加密认证装置 | 智能物联电能表/分布式电源接入单元、光伏专用断路器、智能逆变器 |
| 网络安全 | 严格执行电力监控系统安全防护规定(发改委27号令),分区部署 | 在现有采集系统安全架构内运行,满足通信规约安全要求 |
| 调控方式 | 接收调度主站遥控、遥调指令,实现毫秒级/秒级功率控制 | 接收采集主站指令,通过智能电表/接入单元对逆变器进行调节或对断路器进行分合 |
五、关键风险提示与实操建议
- 容量一致性:项目交流侧装机容量必须与备案容量严格一致,不得超容。增容需重新备案。
- 设备选型:逆变器等主要设备必须提供国家认可机构(CNAS/CMA)出具的型式认证报告,并包含新国标要求的并网性能试验项目。
- 施工单位资质:承揽接入工程的单位必须具备《承装(修、试)电力设施许可证》。
- 档案与平台填报:并网后一个月内,需配合完成国家可再生能源项目信息管理平台的建档立卡工作。
- 变更业务:过户、更名、增容、上网模式变更等,需先完成项目备案变更,再按新项目流程办理。
六、结论:新规影响与行业趋势
对电网公司:新规标志着管理从"接入服务"向"精准管控与优质服务并重"转型。承载力公示和"四可"要求,赋予了电网更科学的规划工具和更强大的调控手段,以应对高比例分布式光伏接入带来的挑战。
对投资开发企业:流程的透明化、时限的刚性化降低了隐性成本。但"四可"等技术门槛的提高,意味着设备选型、系统集成和验收的标准更为严格,对项目前期设计和设备采购提出了更高要求。
对设备制造商与服务商:"四可"从可选项变为强制项,将加速具备远程通信、功率控制功能的智能逆变器、光伏专用断路器、分布式电源接入单元等设备的普及。同时,对存量项目的"四可"改造将催生新的技术服务市场。
总体而言,鄂电司营销〔2026〕4号文是湖北分布式光伏进入规模化、规范化、智能化发展新阶段的重要标志。其成功实施,将为分布式光伏未来参与电力现货市场、虚拟电厂聚合等深化应用奠定坚实的"毛细血管"基础。
关注公众号
了解更多知识
-
Q:分布式光伏多大容量要配置独立防孤岛保护?
10kV及以上并网的分布式光伏应在并网点配置独立防孤岛保护,动作时间不大于2s;380V低压小型光伏以逆变器自带防孤岛为主,部分省份要求台区加装反孤岛开关。
2026-09-23
Q:独立储能电站和新能源配建储能的自动化配置有什么区别?
独立储能作为独立主体直受调度,需独立综自、双路调度通道与独立关口计量;配建储能与场站共用综自和通道,由AGC/AVC统一协调,配置更简化。
2026-09-23
Q:新能源场站为什么同时需要一次调频和AGC?
一次调频负责秒级本地频率应急,AGC负责分钟级调度指令精调;两者响应速度、控制目标不同,互为补充。
2026-09-23
-
卫星时间同步系统异常排查与定检
卫星时间同步系统屏是变电站统一时钟源,下行经光B码、电B码、秒脉冲向保护测控、故障录波、同步相量测量等二次设备对时,上行守时保证卫星信号丢失后精度不降级。本文讲清卫星时间同步系统屏的日常巡视项目与周期、定期检验判据、对时异常排查顺序与备件寿命管理要点。
2026-09-30
备用电源快速切换系统怎么选
备用电源快速切换系统是保障厂用电连续供电的关键二次系统,下行接工作电源与备用电源进线开关,通过快速、同期捕捉、残压、长延时四种方式完成自动切换并联动负荷保护。本文讲清备用电源快速切换系统在火电厂、变电站、新能源升压站场景的选型边界、核心参数与方案比选,附切换时间判据与招标条款要点。
2026-09-30
二次设备在线监测数据传输路径
二次设备在线监测系统是把继电保护与安全自动装置运行状态量持续上送的平台,下行接入保护装置自检、定值、压板、采样与电源状态,上行经站控层网络与纵向加密送入状态评价主站,完成采集、告警、趋势分析与检修决策支持。本文按全链路拆解:采集来源、装置内处理、协议与网络传输、主站应用,以及每一环失效的后果与可靠性设计要点。
2026-09-29
