变电站二次安防系统如何报价
二次安防屏报价清单怎么读_造价构成与费用影响因素
做变电站二次安防改造或新能源场站并网项目时,业主最常问的一句话就是:二次安防屏报价清单里到底包含了什么?为什么同样叫"安防屏",不同厂家的报价能差出一倍?其实报价单本身并不神秘,关键是要看懂里面的造价构成,以及哪些因素真正决定了价格。本文就从造价构成的角度,把一份二次安防屏报价清单逐项拆开讲清楚。价格类内容只讲构成与影响因素,不涉及具体品牌价格。
一、先弄清二次安防屏在项目中承担什么任务

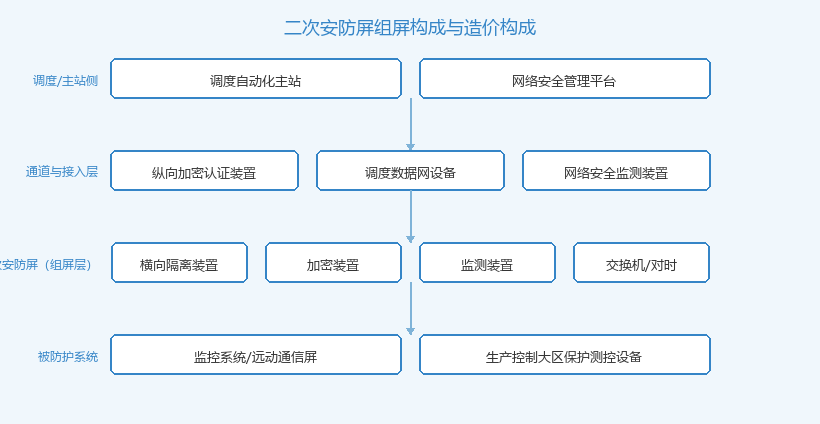

根据《电力监控系统安全防护规定》(国家发改委2014年第14号令)及GB/T 36572《电力监控系统网络安全防护导则》,发电厂和变电站的电力监控系统必须划分安全区,区与区之间要部署横向隔离,纵向通信要部署纵向加密认证。二次安防屏就是把这一整套防护设备集成组屏的载体:屏内通常安装纵向加密认证装置、网络安全监测装置、隔离装置、交换机、对时设备等,向上接入调度数据网,向下连接各间隔的保护测控设备,完成"边界防护+监测审计"两项核心任务。
理解了任务,就能理解报价清单的逻辑:清单里的每一项设备,都对应一个强制性的防护要求。设备项的多少,取决于场站的电压等级、调度关系和安全区划分方式,而不是厂家随意堆料。
二、报价清单的五大造价构成
一份规范的二次安防屏报价清单,通常由以下五个部分构成,各项占比随项目类型变化:
| 费用项 | 内容 | 占比趋势 |
|---|---|---|
| 核心装置费 | 纵向加密认证装置、网络安全监测装置、隔离装置等主设备 | 最大头,通常占50%以上 |
| 屏柜及附件费 | 屏体、空开、端子排、线缆、标签、接地铜排 | 占比小但不可省 |
| 软件与授权费 | 加密装置授权证书、监测系统软件许可、证书年费 | 容易被忽略,涉及后续运维成本 |
| 集成调试费 | 组屏配线、通道联调、调度主站对点、证书申请配合 | 与通道数量和调度要求直接相关 |
| 运输与现场服务费 | 运输、现场安装指导、竣工验收配合、培训 | 偏远场站占比明显上升 |
对比报价单时,第一件事就是核对这五项是否齐全。有些报价单只列核心装置费,把调试费、证书年费留到合同执行阶段追加,导致后期预算超支——这是业主方最常见的踩坑点。
三、影响价格高低的七个关键因素
同样是二次安防屏,报价差异主要来自以下七个变量:
- 1. 调度关系与通道数量。需同时接入省调、地调的场站,纵向加密装置要按通道成对配置,通道每增加一路,装置数量与授权费同步增加。
- 2. 电压等级与安全区划分数。110kV枢纽变电站与35kV末端站的安全区划分复杂度不同,隔离设备配置档次不同。
- 3. 是否含网络安全监测装置。按最新并网要求,新能源场站需上送网络安全监测数据至调度主站,这部分是近年新增的强制项。
- 4. 单屏集成还是分屏布置。空间紧张的老站往往要求多套功能集成在一面屏内,集成度高则单屏造价上升,但总屏位数下降,土建与电缆成本反而可能节省。
- 5. 证书与授权模式。加密装置的数字证书按年或按期授权,长期持有成本差异较大。
- 6. 项目属地与现场条件。高原、偏远风电场站的运输和驻场费用会明显抬高总价。
- 7. 是否与其他系统联动改造。如与全站电力纵向加密认证系统改造、综自系统升级同步实施,共用勘察设计资源,边际成本下降。
四、不同场景下的造价侧重差异
结合我们参与1700+项目案例的经验,三类典型场景的报价结构差别很大:
场景一:新建35kV/110kV变电站。二次安防与综自系统同步设计,安防屏往往与计算机监控系统屏、远动通信屏统一组屏规划,报价单里可摊薄设计费,总价相对经济。
场景二:存量变电站二次安防改造。老站屏位紧张、停电窗口有限,报价中集成调试费与现场服务费占比上升;若原通道为模拟通道还需增加通道数字化改造费用。
场景三:光伏/风电场站并网安防。调度对新能源场站的网络安全监测系统上送要求最严,监测装置及对调度主站的联调是报价重点,且并网验收前必须完成,工期约束强。

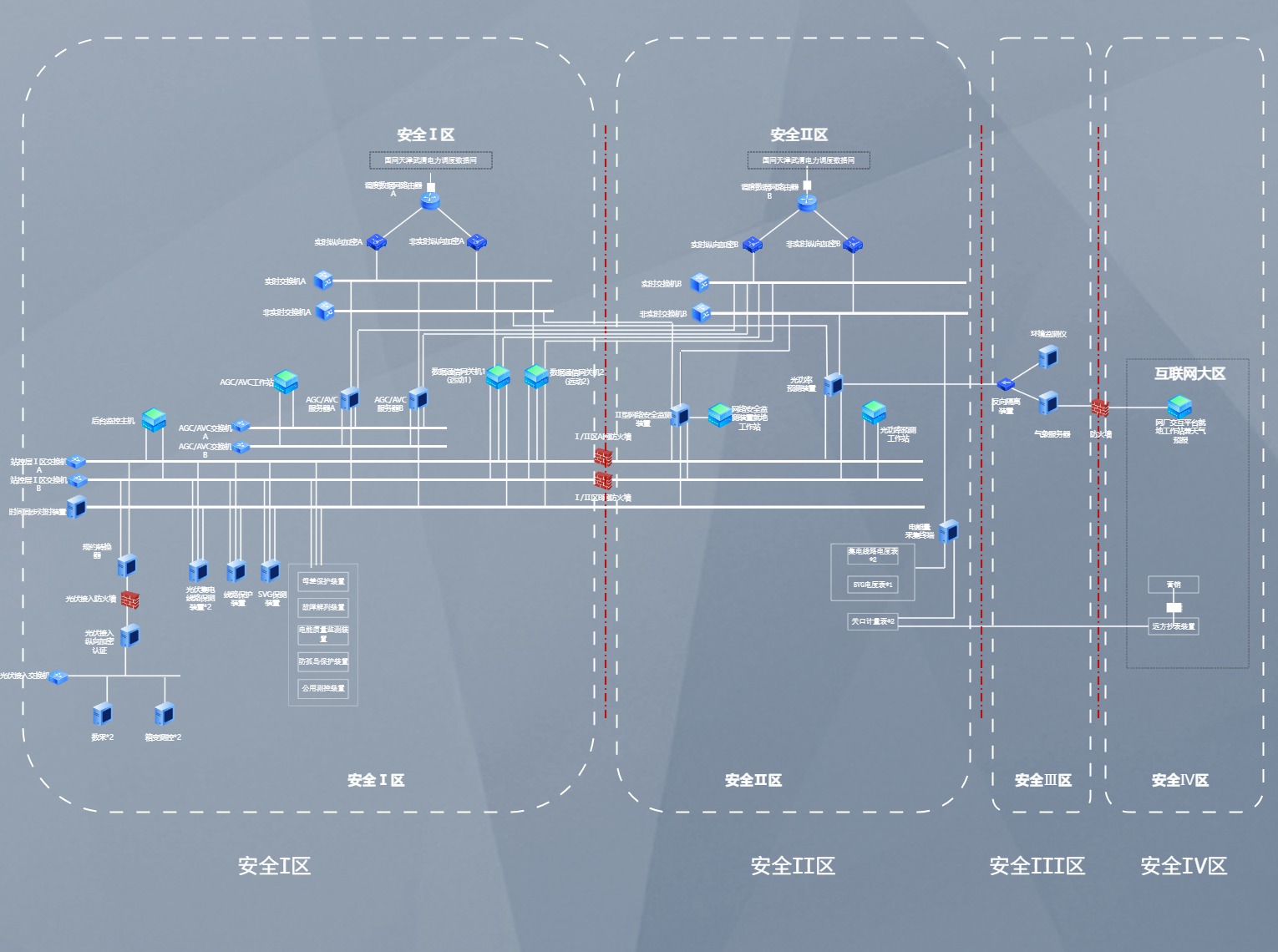

变电站二次安防屏现场照片
五、拿到报价单后的核对要点
- 核对设备清单是否覆盖14号令要求的三类防护设备:横向隔离、纵向认证、安全监测,缺一项验收都过不了。
- 确认证书授权的有效期与续费方式,把生命周期成本算进总账,而不是只比首年报价。
- 调试费要看清包含的通道数量与主站对点范围,超出部分按什么单价结算。
- 质保期起算时间:到货、投运还是验收通过,三者可能相差数月。
- 要求提供与设计院的接口资料清单,避免后期资料费另计。
六、总结
读懂二次安防屏报价清单的核心,是理解"设备费+授权费+调试费+服务费"的四层结构,再用通道数量、电压等级、场景类型七个变量去解释价格差异。比价时不要只看总价,要看五项构成是否齐全、授权与质保条款是否透明。如需针对具体场站场景的报价方案与配置建议,可联系电力自动化解决方案提供商获取逐项报价测算。
关注公众号
了解更多知识
-
Q:二次设备在线监测系统供货范围一般包含哪些设备?
二次设备在线监测系统供货范围一般包含监测主机、状态评价软件、数据采集接入单元、网络安全接入设备与屏柜附件,监测对象(保护测控装置本体)不属于供货范围,采购文件中应写明边界避免报价口径不一。-->
2026-10-20
Q:公用测控屏造价一般包含哪些费用项?
一面公用测控屏造价由测控装置及I/O板、屏柜组屏附件、通信对时附件、出厂联调与现场服务五个费用项构成,其中测控装置占50%-60%,装置台数与通信冗余配置是价格差异主因。
2026-10-20
Q:无线测温系统数据不上传怎么排查
无线测温系统数据不上传分三类:单点失联多为传感器电池耗尽或脱落,成片失联多为接收主机供电、天线或通讯管理机问题,全部失联先查后台与通道。按后台—主机—传感器—点表顺序排查即可快速定位。
2026-10-20
-
算力需求爆发下电力如何协同:电算一体化的六大落地路径
本文深入解析AI算力爆发背景下"算电协同"的国家战略与落地路径,从规划协同、绿电直连、源网荷储一体化、算力调度、市场机制、电网友好化六个维度,剖析电力如何与百万千瓦级智算集群协同,结合乌兰察布、和林格尔、广东数据中心虚拟电厂等实战案例,为电力行业从业者提供系统性认知。
2026-08-14
35kV变电站二次系统及通讯调试流程
本文系统梳理35kV变电站二次系统及通讯调试的全流程,涵盖光传输设备联调(对接供电局通信部)、调度数据网搭建与加密配置(对接供电局网安部)、远动联调与对点(对接供电局自动化部,需电气试验厂家配合)、保护整组传动试验、带负荷测试及验收送电等关键环节。按供电局部门分工梳理对接流程,提供详细的调试步骤、技术参数及工期参考,是工程技术人员高效推进二次系统投运的实战手册。
2026-08-03
新能源电站涉网试验包含哪些
新能源电站涉网试验是评估光伏、风电、储能等场站并网性能、确保其满足电网安全稳定运行要求的一系列强制性检测项目的统称。它依据国家及行业标准,由具备资质的第三方检测机构执行,是电站并网投运前必须通过的“准入考试”,其报告是电网调度部门准许电站并网的核心依据。
2026-05-15
