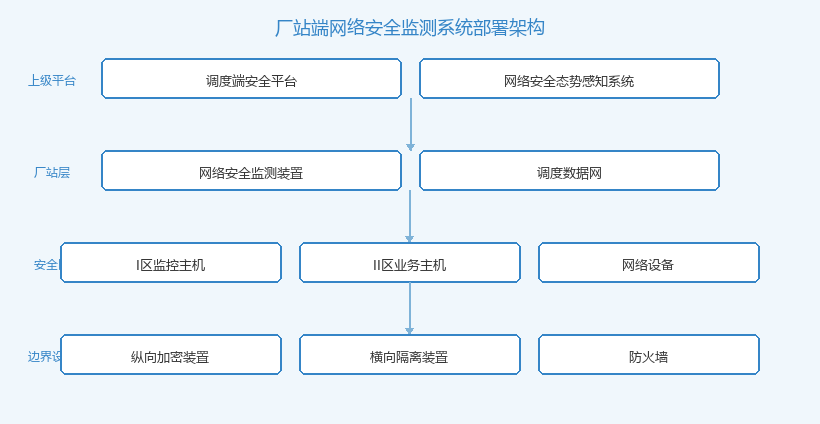

网络安全监测系统怎么部署、厂站端安全监测与等保测评要点
📌 部署原则:网络安全监测装置应覆盖生产控制大区的 I 区和 II 区,禁止直接采集管理信息大区(III/IV 区)数据,避免安全分区边界被绕过。
- 主机安全监测:采集服务器、工作站的操作系统类型、开放端口、运行进程、USB 接入、账号登录、补丁状态等信息。
- 网络设备监测:监测交换机、路由器、纵向加密装置、横向隔离装置等设备的运行状态、配置变更和流量异常。
- 安全事件采集:接收防火墙、入侵检测、防恶意代码、日志审计等安全设备的告警日志,统一归一化处理。
- 基线核查:对照等保和电力行业标准,自动检查主机配置、口令策略、访问控制是否符合要求。
- 告警与上报:将安全事件按 GB/T 31992 或电力行业规定格式上送上级平台,支持周期上报和事件触发上报。
| 部署层级 | 部署位置 | 主要采集对象 |
|---|---|---|
| I 区(控制区) | 监控主机、SCADA 服务器 | 实时监控系统、远动装置 |
| II 区(非控制区) | 网络安全监测装置 | 保护信息子站、故障录波、电能量 |
| 边界设备 | 横向隔离、纵向加密 | 访问日志、告警事件、流量信息 |

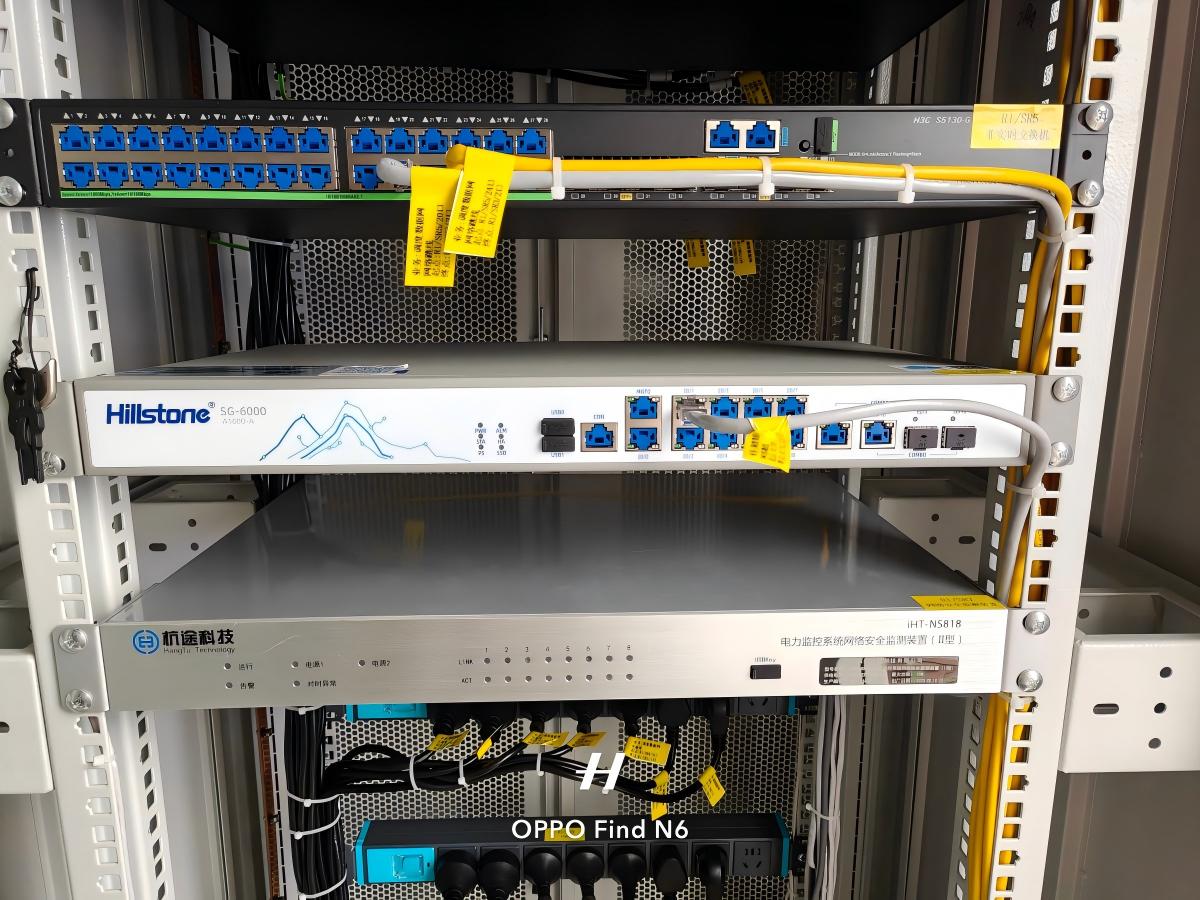

网络安全监测装置/厂站端安全屏柜现场真实照片
- 采集覆盖完整性:I 区、II 区关键主机和网络设备是否全部纳入监测范围,是否存在盲区。
- 事件上报合规性:安全事件分类、级别、格式是否符合调度端平台接入要求。
- 时间同步准确性:监测装置与 卫星时间同步系统屏 对时,SOE 时间戳误差应 ≤1ms。
- 通信链路安全性:上送通道是否经过纵向加密,是否存在明文传输。
- 自身安全防护:监测装置是否关闭不必要端口,是否配置访问控制和白名单。
⚠ 安全警示:网络安全监测系统本身属于高价值目标,一旦失守将暴露全站安全态势。必须严格控制管理员权限,禁止通过互联网远程维护,所有操作留存审计日志。
📌 总结:看不见的安全事件是最危险的安全事件。网络安全监测系统的价值,在于把厂站端的安全态势变得可见、可管、可追,为电力监控系统稳定运行提供持续保障。
关注公众号
了解更多知识
-
Q:公用测控屏一般接入哪些公共信号?
公用测控屏主要接入母线电压、站用变电流/功率、公共开关位置、一次设备状态、辅助环境量及直流系统量等公共信号,实现全站公共设备状态统一采集与远方控制。
2026-09-09
Q:网络安全监测系统一般要监测哪些安全事件?
厂站端网络安全监测系统主要监测非法外联、异常登录、配置变更、恶意代码、设备离线等安全事件,并上送调度主站进行统一分析。
2026-09-07
Q:光伏电站反送电为什么主要发生在中午时段?
光伏电站反送电多发生在中午,根本原因是光伏出力峰值与负荷低谷重叠。了解规律后可通过防逆流限发或储能消纳主动控制。
2026-09-07
-
算力需求爆发下电力如何协同:电算一体化的六大落地路径
本文深入解析AI算力爆发背景下"算电协同"的国家战略与落地路径,从规划协同、绿电直连、源网荷储一体化、算力调度、市场机制、电网友好化六个维度,剖析电力如何与百万千瓦级智算集群协同,结合乌兰察布、和林格尔、广东数据中心虚拟电厂等实战案例,为电力行业从业者提供系统性认知。
2026-08-14
35kV变电站二次系统及通讯调试流程
本文系统梳理35kV变电站二次系统及通讯调试的全流程,涵盖光传输设备联调(对接供电局通信部)、调度数据网搭建与加密配置(对接供电局网安部)、远动联调与对点(对接供电局自动化部,需电气试验厂家配合)、保护整组传动试验、带负荷测试及验收送电等关键环节。按供电局部门分工梳理对接流程,提供详细的调试步骤、技术参数及工期参考,是工程技术人员高效推进二次系统投运的实战手册。
2026-08-03
新能源电站涉网试验包含哪些
新能源电站涉网试验是评估光伏、风电、储能等场站并网性能、确保其满足电网安全稳定运行要求的一系列强制性检测项目的统称。它依据国家及行业标准,由具备资质的第三方检测机构执行,是电站并网投运前必须通过的“准入考试”,其报告是电网调度部门准许电站并网的核心依据。
2026-05-15
