光伏电站反送电的原因与解决方法

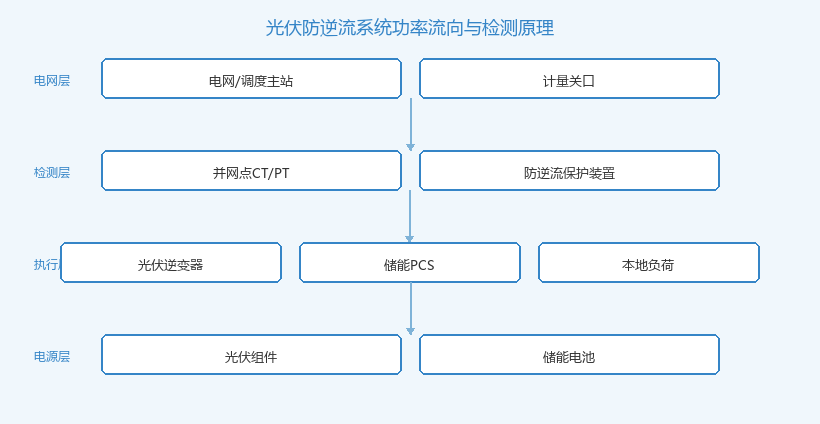

📌 核心原则:防逆流控制应遵循"先限发、后跳闸"的分级策略,优先通过逆变器有功调节消除逆功率,仅在限发失效或通信异常时执行并网开关分闸。
| 判据项 | 典型整定值 | 说明 |
|---|---|---|
| 逆功率启动值 | 2%~5% 额定容量 | 防止频繁动作 |
| 动作延时 | 0.5s~2s | 躲过短时功率波动 |
| 恢复并网阈值 | -2%~-5% 或 0 | 逆功率消失后自动复归 |
| CT 精度 | 0.5S 级及以上 | 确保小功率方向判别准确 |

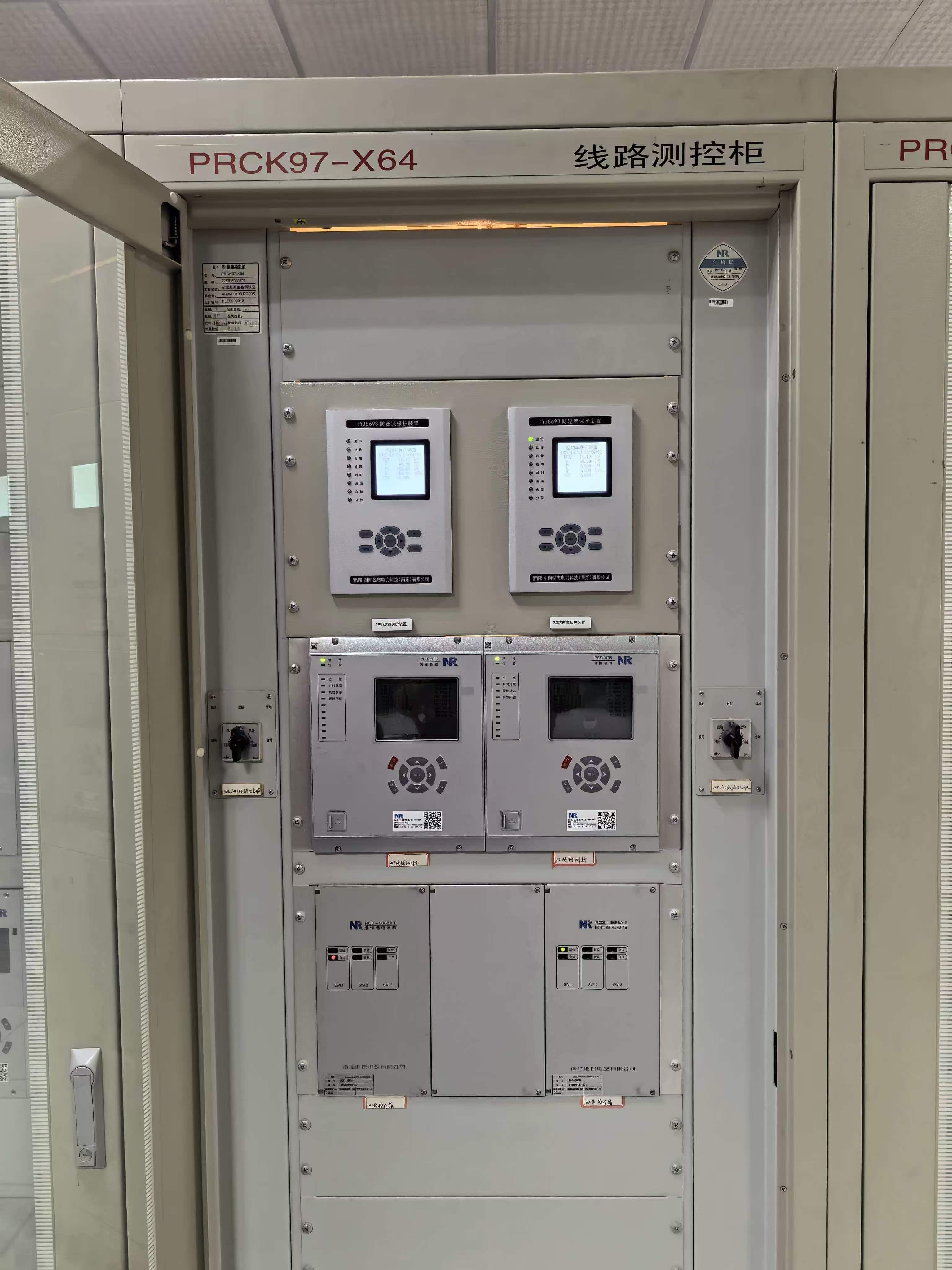

分布式光伏并网点计量柜/防逆流装置现场真实照片
💡 控制要点:限发速率应与逆变器响应特性匹配,避免过快调节导致电压闪变;建议每秒调节幅度不超过装机容量的 5%~10%。
- CT/PT 接线校验:确认极性正确,功率方向与实际潮流一致。
- 定值整定复核:逆功率启动值、动作延时、恢复阈值符合电网公司接入方案。
- 限发功能测试:模拟逆功率工况,验证逆变器有功下调响应时间和调节精度。
- 跳闸联动试验:验证限发失效后并网开关可靠分闸,并具备手动/自动重合闸条件。
- 通信联调:确认 远动通信屏 可将防逆流事件、限发记录正确上送调度主站。
📌 总结:防逆流系统的核心价值不是"一检测到逆功率就跳闸",而是以最经济的方式维持并网点功率平衡,在保障电网安全的同时最大化光伏发电收益。
关注公众号
了解更多知识
-
Q:风电场箱变测控装置一般有哪些功能?测点与通信清单
风电场箱变测控装置一般包含遥测(电流/电压/温度/油位)、遥信(高低压侧开关位置)、保护动作事件 SOE、非电量保护(瓦斯/超温)四类功能,IEC61850/MMS 上送站控层主机。
2026-08-27
Q:风电场综合自动化系统包含哪些模块?
风电场综合自动化系统通常由调度通信、AGC/AVC 主控、风功率预测、并网点电能质量、箱变测控、视频安防联动、运维管理七大模块组成;需统一时钟与统一数据模型才能合规并网。
2026-08-27
Q:新能源一次调频与AGC有什么区别?
一次调频与 AGC 是两类完全独立的并网频率/有功调节功能。前者按频率动作、本地闭环、秒级响应;后者按指令动作、调度贯通、分钟级响应,二者通过优先级抢占协同工作。
2026-08-27
-
算力需求爆发下电力如何协同:电算一体化的六大落地路径
本文深入解析AI算力爆发背景下"算电协同"的国家战略与落地路径,从规划协同、绿电直连、源网荷储一体化、算力调度、市场机制、电网友好化六个维度,剖析电力如何与百万千瓦级智算集群协同,结合乌兰察布、和林格尔、广东数据中心虚拟电厂等实战案例,为电力行业从业者提供系统性认知。
2026-08-14
35kV变电站二次系统及通讯调试流程
本文系统梳理35kV变电站二次系统及通讯调试的全流程,涵盖光传输设备联调(对接供电局通信部)、调度数据网搭建与加密配置(对接供电局网安部)、远动联调与对点(对接供电局自动化部,需电气试验厂家配合)、保护整组传动试验、带负荷测试及验收送电等关键环节。按供电局部门分工梳理对接流程,提供详细的调试步骤、技术参数及工期参考,是工程技术人员高效推进二次系统投运的实战手册。
2026-08-03
新能源电站涉网试验包含哪些
新能源电站涉网试验是评估光伏、风电、储能等场站并网性能、确保其满足电网安全稳定运行要求的一系列强制性检测项目的统称。它依据国家及行业标准,由具备资质的第三方检测机构执行,是电站并网投运前必须通过的“准入考试”,其报告是电网调度部门准许电站并网的核心依据。
2026-05-15
