技术文章

变电站微机五防系统改造怎么做

来源:HZVOLT 时间:2026-10-15 15:01:51

变电站微机五防系统改造怎么做:机械闭锁升级与防误主机配置

运行二十年以上的老变电站,防误闭锁大多还停留在机械程序锁加电磁锁的组合方式上。这类闭锁手段在当年够用,但放到今天的无人值守、集控站远程操作模式下,钥匙管理混乱、操作无记录、闭锁覆盖不全的问题越来越突出。把老站闭锁方式升级为电力微机五防系统,是近两年老旧站综合改造中性价比最高、也最容易被低估的一项。本文按改造实施的真实顺序,从现状评估到验收投运,把每个环节的关键决策讲清。
一、现状评估:老站闭锁方式的问题清单
改造立项前先做一次全站防误普查,问题清单通常集中在六项:

1. 防误覆盖不全:机械程序锁一般只覆盖隔离开关,网门、接地线桩、临时接地线大多游离在闭锁体系之外,"防带电挂地线、防误入带电间隔"两类要求靠人工把关。

2. 操作顺序无强制:程序锁钥匙序列固定,一旦站内接线变更(如新增间隔),原钥匙序列即失效,部分站点甚至出现"万能钥匙"式管理漏洞。

3. 误解锁无记录:电磁锁解锁靠万用钥匙,谁解的、为什么解,只有纸质台账,事后无法追溯。

4. 与监控系统无联动:防误判断不取监控系统实时遥信,断路器实际位置与闭锁判断脱节。

5. 锁具老化:户外隔离开关机构锁具锈蚀卡涩,"该解的时候解不开"同样是安全隐患。

6. 远程操作缺防误:集控站/调度端遥控操作时,站内传统闭锁完全不起作用,只能依赖操作票人工审核。

普查时按间隔逐台登记:闭锁点位置、现有锁型、机构状况、带电显示装置是否完好。这份清单同时是后续报价与工期的依据。
二、改造目标与技术路线选择
改造目标对应"五防"完整定义:防误分误合断路器、防带负荷拉合隔离开关、防带电挂接地线、防带接地线合闸送电、防误入带电间隔。技术路线常见三种,老站改造的适用性差别很大:

· 独立微机五防:防误主机+电脑钥匙+编码锁具成套配置,与监控系统相对独立。改造量适中、不动监控系统,是已投运老站升级的主流路线。

· 监控一体化防误:闭锁逻辑嵌入测控与监控后台,新建站常用。老站若同步做综自升级可选此路线,单独为防误动监控则改造量过大。

· 混合式:监控系统承担遥控闭锁校核,独立五防主机负责电脑钥匙对现场设备(隔离开关、网门、地线桩)的操作闭锁。兼顾遥控防误与现场操作防误,是多数老站改造的折中选择。

选择原则:站内监控系统近年刚升级、遥控闭锁功能完备的,选独立微机五防补齐现场闭锁即可;监控系统老旧、计划两三年内整体改造的,防误改造按混合式设计,避免二次重复投资。
三、改造范围与利旧原则(保留/更换/新增)
改造报价超支多数源于范围边界没划清。按"保留、更换、新增"三类划界,经济性一目了然:
类别 对象 说明
保留利旧 开关柜/隔离开关机构内部机械联锁、完好的带电显示装置 出厂机械联锁继续有效,是微机五防之外的第二道防线
更换 失效电磁锁、锈蚀程序锁、卡涩锁具 结合普查清单逐把确认,更换为编码锁具
新增 防误主机、电脑钥匙、通信适配器、编码锁具、地线桩、解锁钥匙管理柜 防误主机建议双机或单机热备;电脑钥匙一般配 2 把主用+1 把备用
接入侧需要明确:防误主机从计算机监控系统屏取断路器、隔离开关位置遥信做实时校核,涉及监控侧通信接口与点表配合,这部分工作量在合同里要单独列明,避免改造中扯皮。开关柜改造同步进行的项目,建议把弧光保护系统与无线测温系统一并纳入实施范围,共用停电窗口,边际成本最低。

变电站电力微机五防系统构成与操作闭锁流程拓扑图
电力微机五防系统构成:防误主机、电脑钥匙与现场锁具的闭锁关系示意
四、实施步骤与停电窗口安排
"停不下来电"是老站防误改造最大的现实矛盾。按下面五步组织,全站停电可以完全避免:

1. 收资与规则库编制(带电,1~2 周):核对一次接线、逐间隔编制防误操作规则库,运维、检修、调度三方会审签字。规则库质量决定后续一切。

2. 主机安装与通信联调(带电,3~5 天):防误主机上机位安装、与监控系统通信联调、模拟传动验证遥信校核逻辑,全部为带电作业。

3. 锁具安装(按检修计划逐间隔):编码锁具、地线桩安装需间隔停电,单间隔一般 2~4 小时,搭例行停电与检修"班车"分批完成,通常 2~4 周覆盖全站。

4. 全站传动验证:先按规则库做全站模拟操作,再结合实际倒闸操作抽验 30% 以上间隔,重点验证母线侧隔离开关与接地刀闸联锁。

5. 验收投运:防误功能抽测、应急解锁流程演练、运维交底与资料移交。参照 DL/T 687《微机型防止电气误操作装置通用技术条件》组织验收。

过渡期安排是关键:锁具未全部安装前,新旧两套闭锁并存,必须明确"以哪套为准"——惯例是新锁具装完一个间隔、验收一个间隔、启用一个间隔,未启用间隔仍按原闭锁方式并加强监护。
五、改造前后对比(指标表)
改造价值用数据说话,验收汇报与安全评估可直接引用下表维度:
对比项 改造前(机械/电气闭锁) 改造后(微机五防)
防误覆盖 断路器与部分隔离开关 断路器/刀闸/网门/地线桩全站覆盖
操作顺序 操作票+人工把关 电脑钥匙按预演步骤强制顺序解锁
记录追溯 纸质台账,难以核查 每步操作自动记录、可导出审计
解锁管理 万用钥匙借用登记 授权审批+留存记录+事后闭环分析
与监控联动 无 位置遥信实时校核,遥控闭锁配合
远程操作防误 无有效手段 遥控操作经防误逻辑校核后执行
六、风险控制与常见踩坑

1. 规则库与现场不一致:最常见的返工原因,典型如遗漏旁路间隔、母联与分段兼用逻辑。上线前必须按一次接线图逐间隔仿真核对,并留出运维试用反馈期。

2. 钥匙与锁具编码错位:安装阶段逐把对码验证,不能成批装完再抽查——错一把锁,误操作风险就落在一个间隔上。

3. 过渡期双轨管理混乱:切换日期、启用范围、监护责任要书面明确,"两套都管、两套都不管"最容易出事。

4. 应急解锁失控:解锁钥匙必须专人保管、授权使用、事后闭环分析;微机五防的"万能解锁"一旦失控,整套体系形同虚设。

5. 监控接口未验证即投运:遥控闭锁校核接点未做实际传动,可能出现遥控拒动或闭锁失效,验收前逐点传动是硬要求。

? 合规底线:防误装置应与主设备同时设计、同时安装、同时投运;改造后不得出现"无闭锁运行"状态。依据《防止电力生产事故的二十五项重点要求》及 DL/T 687 相关条款,防误功能破坏性解锁须履行审批并留存记录。
七、总结
老站微机五防改造的核心逻辑可以概括为三句话:规则库先行,决定了防误的准确性;带电为主、停电最小化,决定了改造的可行性;利旧机械联锁、共用检修窗口,决定了改造的经济性。
实施节奏上,先普查、再定路线、后分间隔推进;过渡期管理与应急解锁管控这两处"软环节",反而比设备安装更容易出问题,值得管理者投入更多注意力。配套改造时把无人值守所需的远程监视能力同步考虑,例如接入视频监控系统屏对操作过程远程复核,能让防误体系从"设备防误"延伸到"行为防误"。凭借 1700+ 项目案例的落地经验,我们可以提供从防误普查、规则库编制到分间隔改造实施的完整技术支持。

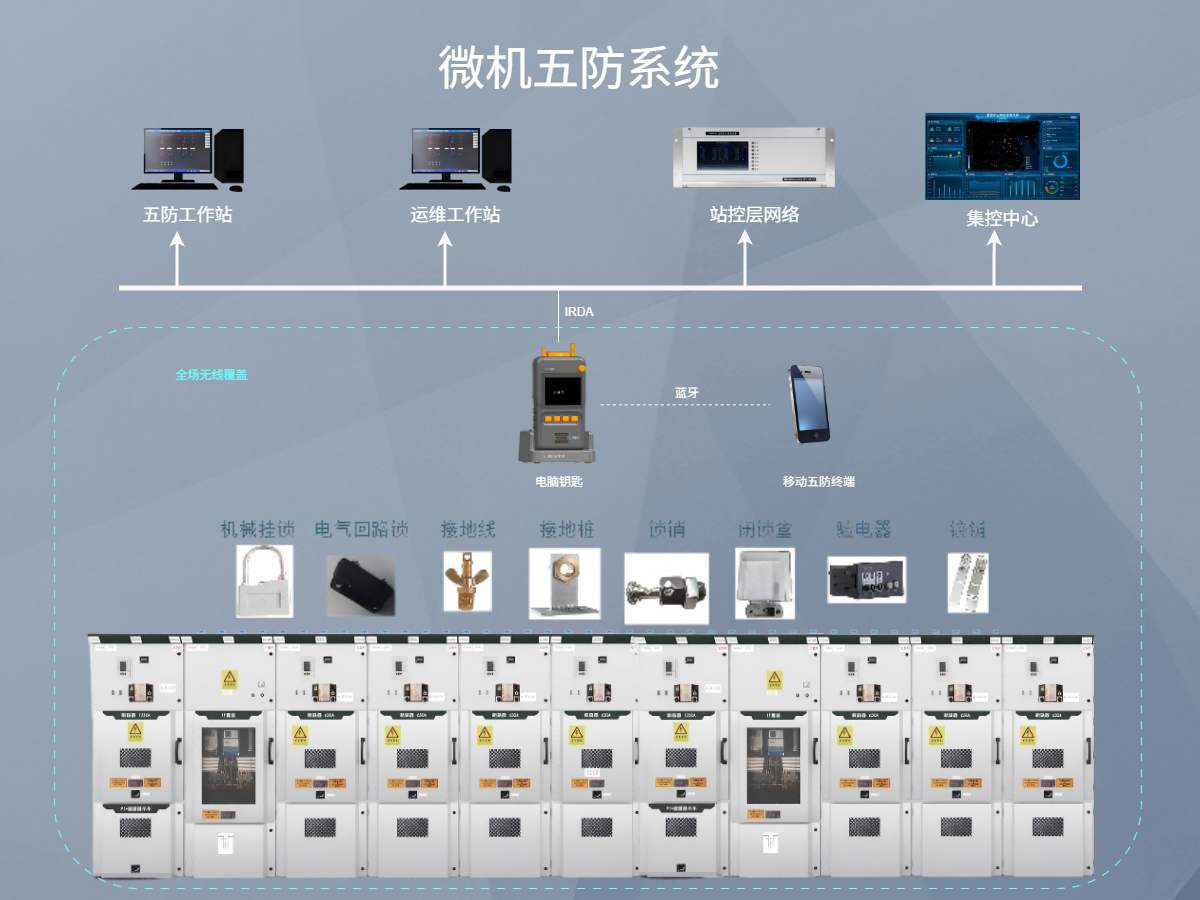

微机五防系统
变电站微机五防照片
相关产品

相关问答咨询 更多

变电站五防是指哪五防?

Q:变电站五防是指哪五防?

变电站五防是指防止电气误操作的五项措施:防误分误合断路器、防带负荷拉合隔离开关、防带电挂接地线、防带接地线合闸、…

2026-09-09
电气五防是什么

Q:电气五防是什么

电气五防系统是保障变电站、开关柜安全运行的强制闭锁系统,用于防止误操作。它包含防止带负荷分合刀闸、防止带电挂地线…

2026-03-31
微机五防与电气闭锁有什么区别?

Q:微机五防与电气闭锁有什么区别?

微机五防系统基于软件逻辑规则库与编码锁实现智能化闭锁,可在线修改规则、支持操作票管理;电气闭锁基于硬接点回路实现…

2026-09-09
微机五防怎么采高压柜断路器状态?软采与硬采对比

Q:微机五防怎么采高压柜断路器状态?软采与硬采对比

本文详细解读微机五防系统采集高压柜断路器状态的工程实践,涵盖软采(通讯)与硬采(硬线)两种方式。软采包括五防直连…

2026-07-15

相关技术文章 更多

变电站微机五防系统怎么配置

变电站微机五防系统怎么配置

微机五防系统是防止变电站电气误操作的关键技术措施,通过软件逻辑闭锁与硬件编码锁配合,实现误分误合、带负荷拉合刀闸…

2026-08-27
35kV变电站综合自动化系统改造方案

35kV变电站综合自动化系统改造方案

35kV变电站综合自动化系统改造是老站提升调度通信与运维能力的有效路径。本文从现状评估、利旧原则、停电窗口安排到…

2026-09-22
远动通信屏改造怎么做

远动通信屏改造怎么做

远动通信屏是变电站与调度主站通信的枢纽,下行接入计算机监控系统屏等间隔层设备,上行经纵向加密认证与调度数据网双平…

2026-10-08
AI视频监控系统数据链路怎么走

AI视频监控系统数据链路怎么走

AI视频监控系统是变电站辅助控制的感知前端,下行采集摄像机视频流,上行经安全区边界上送运检主站,完成远程巡视、告…

2026-10-13
