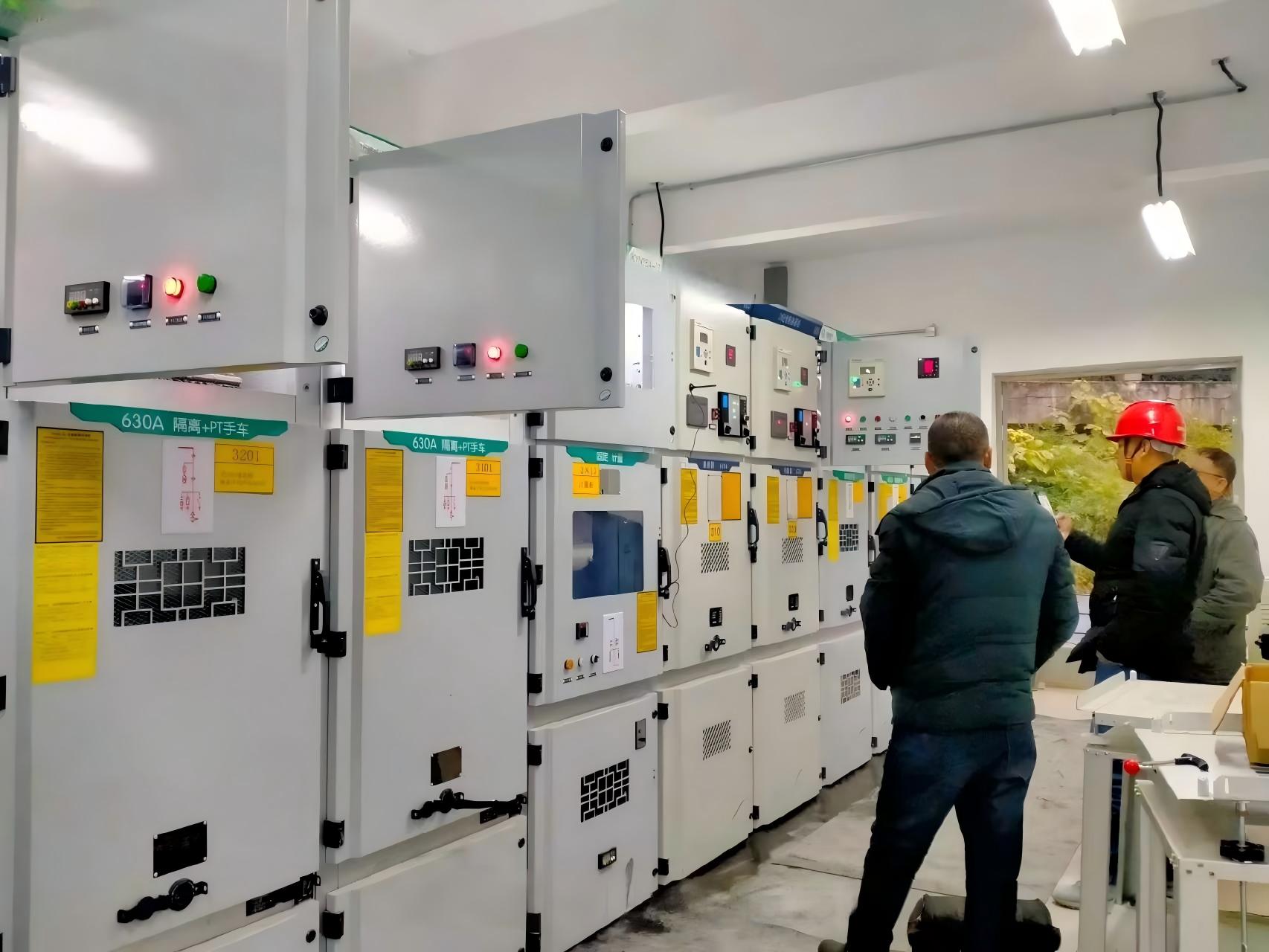

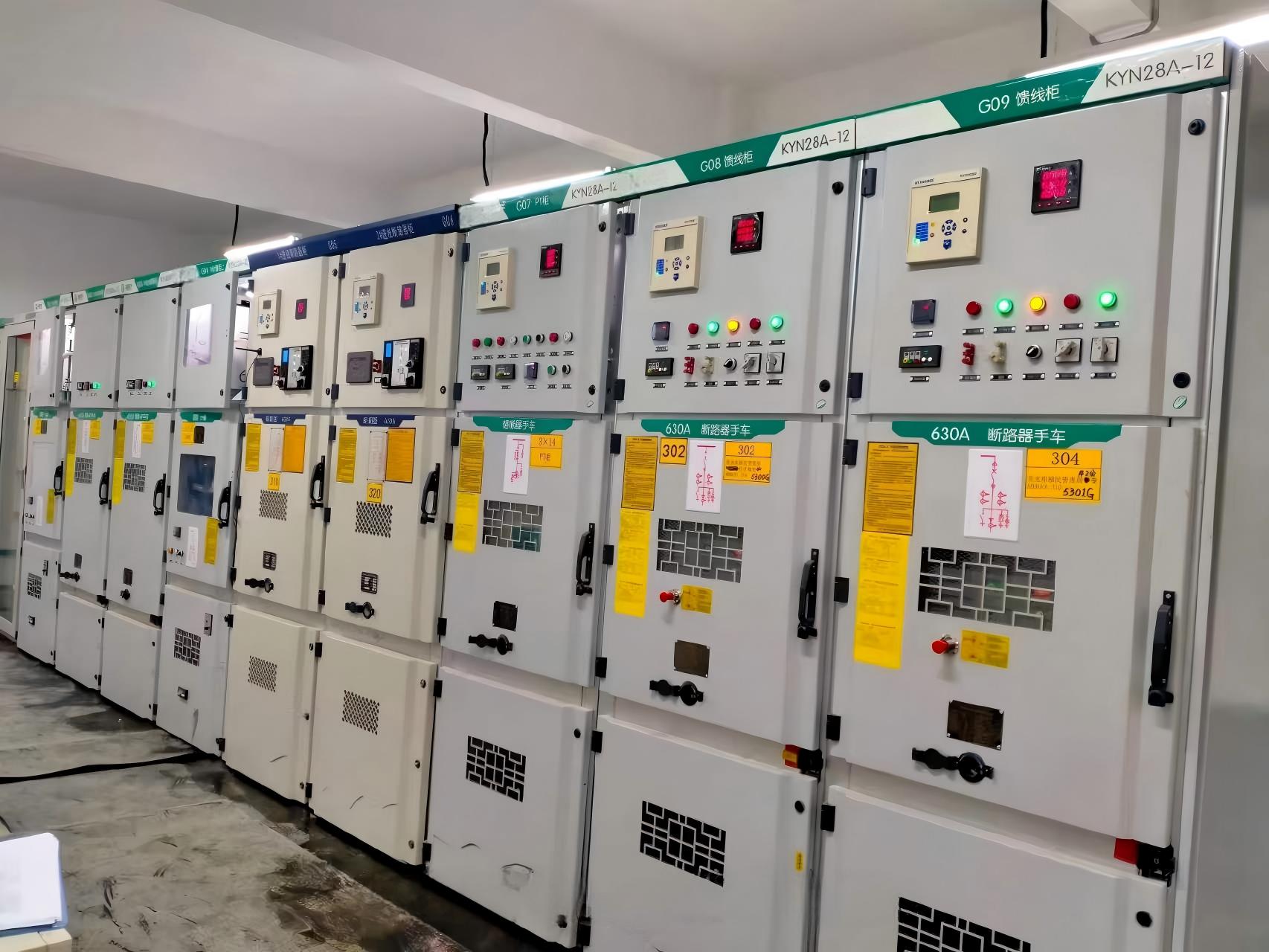

10kV中置柜调试方法
一、调试前准备
安全:停电、验电、挂接地线、围栏警示;试验仪器校验合格;
状态:手车在试验位置,接地开关分闸,二次插件插好,柜内清洁无杂物。
二、一次回路调试(主回路)
1. 绝缘电阻测试
仪器:2500V兆欧表;
方法:断开所有电源,充分放电;测相间/相对地。
注意:湿度大、凝露禁止试验。
2. 导电回路电阻(接触电阻)
仪器:回路电阻测试仪(≥100A);
标准:
1250A:≤40μΩ;
1600A:≤30μΩ;
2000A:≤25μΩ。
三相差值≤20%。
3. 工频耐压试验(交接/出厂)
主回路相对地/相间:42kV/1min,无击穿、闪络、异常声响;
断口间:48kV/1min;
二次回路:2kV/1min;
前提:绝缘合格;拆除避雷器、PT、电子式仪表等不耐压元件。

三、真空断路器机械特性调试
1. 分合闸线圈最低动作电压
标准:30%~65%额定电压可靠动作;≤30%不动作;
额定DC220V:66V~143V;DC110V:33V~71.5V。
2. 机械特性(典型值,以厂家为准)
合闸时间:≤80ms;
分闸时间:≤40ms;
三相不同期:≤2ms;
合闸弹跳:≤2ms;弹跳次数≤3次;
分闸反弹幅值:≤额定行程30%。
3. 机械操作试验
额定电压下:分-合分操作各50次;机构无卡滞、异响、拒动;
储能电机:正常储能、限位可靠。
四、二次回路与控制调试
1. 二次绝缘
仪器:500V兆欧表;
标准:≥1MΩ。
2. 控制/信号/闭锁
试验/工作位置、分/合闸、储能、接地开关位置信号正确;
指示灯、仪表、带电显示正常;
远方/就地切换可靠。
3. 保护调试(常规)
电流速断:0s动作;
过流:时限阶梯配合;
传动:加量→保护动作→断路器跳闸→信号正确。
五、五防闭锁调试(必测)
1. 手车在工作位置,不能合接地开关;
2. 接地开关合闸,手车不能进工作位置;
3. 带电间隔门强制闭锁,不能误入;
4. 带电时不能挂接地线/合接地刀;
5. 带接地不能送电合闸。
六、位置与联锁调试
手车试验↔工作位置平稳,定位准确;
二次插头插拔可靠,位置对应;
接地开关分合到位,机械指示正确。
七、温升与辅助功能
加热器/除湿:通电工作,温湿度控制正常;
带电显示:三相应答一致,闭锁有效。

关注公众号
了解更多知识
-
Q:光伏汇流箱都由哪些部件组成?
光伏汇流箱主要由直流断路器、防反二极管、光伏专用防雷器、数据采集模块及高防护箱体等核心部件构成,实现对多路组串电流的可靠汇流、智能监测与综合保护。
2026-04-28
Q:光伏并网箱的作用和用途分别是什么?
光伏并网箱是光伏电站与电网的连接枢纽,核心功能是实现电能安全同步、稳定输送,并具备实时监控、智能保护与故障自恢复等能力,保障电站与电网的协同、可靠运行。
2026-04-28
Q:光伏预制舱舱体设备安装注意事项有哪些?
本页介绍了光伏预制舱舱体设备安装注意事项,注意基础平整牢固、吊装安全平稳、调平精确固定、密封防水防潮、电缆规范接线及测试调试,确保安全可靠,了解更多光伏预制舱信息请登录网站。
2026-03-20
