滁州瑞达明泰新能源 4.3MW/8.36MWh 工商业储能项目案例
滁州瑞达明泰新能源 4.3MW/8.36MWh 工商业储能项目案例
应用场景:工商业储能 · 削峰填谷 · EMS系统防逆流数据采集 · 长距离RS485通信改造
项目背景
滁州瑞达明泰新能源有限公司为优化用电成本、提升绿电消纳率,投资建设一套 4.3MW/8.36MWh 工商业储能系统。该防逆流系统需实现精准的防逆流控制,确保储能充放电不向电网倒送电,同时满足电网安全并网要求。
客户需求与挑战

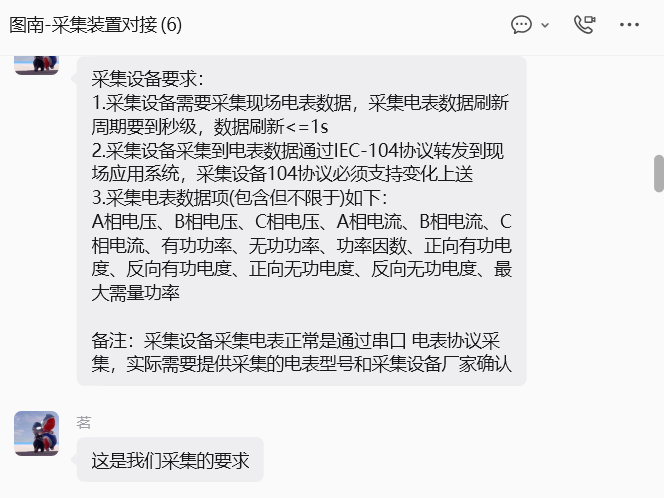

- 防逆流监测精度高:需实时采集并网点多路电度表数据,判断功率流向,触发储能系统调节指令。

- 通信距离远:现场电度表安装位置分散,最远点位距采集装置超过 500 米,常规 RS485 总线无法稳定传输。

- 交付时间紧迫:因天气突变导致原定调试计划推迟,客户临时要求在周末完成调试,从接到通知到进场仅有不到 24 小时准备时间。
我们的解决方案
针对上述挑战,我司提供了以下产品与服务:
核心设备
- 储能防逆流采集装置:支持多路 RS485 接口,可同时接入 最少4块智能电度表,内置逆流逻辑判断算法,通过 Modbus RTU 协议与储能 EMS(能量管理系统)联动。
- 485 转光纤模块(485 光端机):采用工业级单模光纤转换器,将电度表的 RS485 信号转换为光纤信号传输,有效解决长距离衰减与电磁干扰问题。配置一对光端机实现点对点通信,传输距离可达 2 公里以上。
现场实施

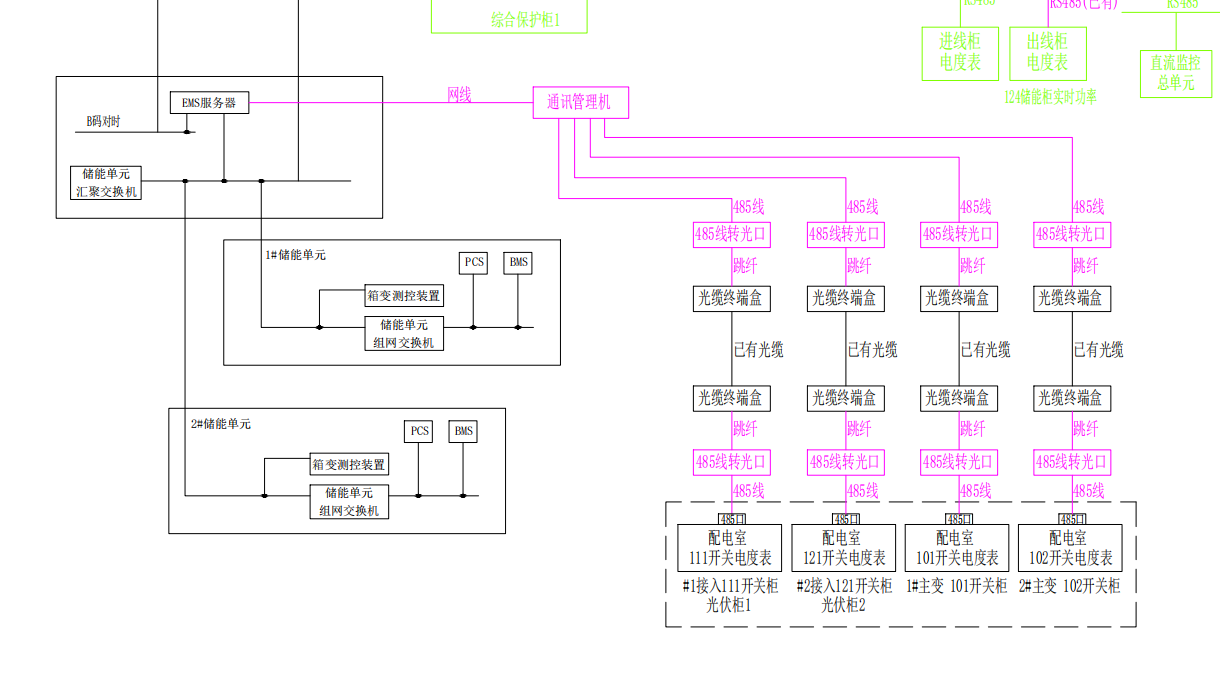

- 布线方案:沿电缆桥架敷设铠装单模光纤,两端分别连接电度表侧的 485 光端机和采集装置侧的光端机,实现透明传输。
- 调试流程:
- 周五下午 16:00 接客户紧急通知,立即协调技术人员备齐设备及工具;
- 当晚完成设备预配置与光纤熔接头预制;
- 周六中午 14:00 抵达现场,克服雨天湿滑环境,完成光纤布放、设备安装接线;
- 下午 16:30 完成全部电度表数据读取测试,验证逆流保护逻辑正确触发,并与储能 EMS 联调成功;
- 全程耗时约2.5小时,比客户预期提前半天交付。
项目成果
- 通信稳定性:光纤链路运行零误码,电度表数据刷新周期 < 200ms,完全满足防逆流控制的实时性要求。
- 响应速度:从接到通知到调试完成仅用 22 小时,客户对紧急情况下的快速响应能力和专业服务高度认可。
- 经济效益:储能系统投运后,通过削峰填谷与防逆流协同控制,预计每年为客户节省电费超 120 万元。
客户评价
注:本案例基于真实项目整理,设备选型与实施细节均已脱敏处理,如需进一步技术资料或现场照片,欢迎联系我们获取。
关注公众号
了解更多知识
滁州某水泥110kV总降变电站
天津某钢缆厂 4.5MW 光伏项目
湖北宜昌太升包装有限公司1592kW分布式光伏项目
-
Q:微机五防系统如何采高压柜断路器状态? | 软采+硬采双链路详解
本文详细解读微机五防系统采集高压柜断路器状态的工程实践,涵盖软采(通讯)与硬采(硬线)两种方式。软采包括五防直连测控、经后台转发、61850直读三种链路;硬采作为保底手段不依赖网络。针对110kV新建站、老站改造、配网用户站等不同站型给出推荐组合方案,强调关键间隔硬采的重要性。
2026-07-15
Q:为什么保护电压与测量电压不一样?深度解析保护装置的“双标尺”设计
电力保护与控制领域经典现象解析:同一台 TYJ8691 频率电压解列装置,为何测量值与保护值显示不同?本文深度拆解“基准电压(100V vs 57.7V)”与“计算算法(基波 vs 全波)”的差异,助您彻底搞懂装置底层逻辑。
2026-06-29
Q:分布式光伏为何"优先"供给本地负载?——从物理规律到防逆流逻辑的通俗解析
本文介绍了分布式光伏为何"优先"供给本地负载,从电流走阻抗最小路径的物理法则和P_grid=P_load−P_pv功率平衡公式两个层面,通俗解析分布式光伏为何优先供给本地负载、余电上网如何发生,以及防逆流装置介入的底层逻辑,为防逆流系统方案设计提供物理基础。
2026-06-24
-
国网网络安全监测装置与南网态势感知系统的核心区别及应用解析
本文深入对比国网电力项目中网络安全监测装置(网安)与南网电力项目中厂站部署的态势感知装置,从功能定位、技术规范、部署方式、数据采集、响应处置等维度展开分析,结合电力监控系统实际应用案例,阐明二者作为厂站端安全监测设备的异同与选型要点。
2026-08-05
电能质量在线监测装置几U几I含义详解:通道配置与接线原理
本文深入解析电能质量在线监测装置中1U1I、2U2I、8U12I等参数的“几U几I”含义,阐明电能质量电压(U)与电流(I)通道的数量关系、接线原理及选型要点,帮助电力工程师快速掌握电能质量监测设备配置逻辑。
2026-08-04
低频低压减载跳闸指令的工作流程
本文详细阐述低频低压减载装置执行跳闸指令的完整工作流程,包括采样点(PT二次侧)、控制点(出口继电器与断路器跳闸回路)以及控制方式(硬接线/GOOSE/集中屏),并结合某钢厂变电站实际案例说明从频率判别到断路器动作的全链路逻辑,适合继保工程师与变电站运维人员参考。
2026-08-03
