中煤鄂尔多斯能源化工快切装置电源兼容性故障排查与信任重塑案例

来源:HZVOLT 时间:2026-06-11 10:49:18

一、 中煤集团快切项目概述

在中煤鄂尔多斯能源化工有限公司食堂变电所电气设备迁移技术改造项目中,我们为其400V低压配电柜提供了核心的电源快切系统,并协助完成了前期的电气设计出图工作。快切装置的核心使命是保障关键负荷供电的连续性,在主电源失电时能快速、可靠地切换至备用电源。项目调试阶段,快切装置遭遇了罕见的“现场不动作”故障,引发了客户对产品质量的质疑。但是经过技术与销售团队的紧密协作与深度排查,最终定位为外围电源匹配问题,成功解决问题并赢得了客户的深度信任。

二、 此快切项目核心挑战

现象复杂,原因隐蔽:快切装置在出厂前调试功能完美,但抵达现场后却拒绝动作。初步更换备用插件仍无法解决,问题原因隐藏在装置与现场环境的交互环节中,并非单纯的设备硬件故障。

时间紧迫,客户焦虑:项目处于投运关键期,任何延迟都将影响整体进度。恰逢快切装置的“失灵”导致客户对我司产品产生了严重的质量疑虑,沟通氛围紧张,要求必须派人现场解决,压力巨大。

信任危机,专业博弈:当技术团队提出可能是客户现场知名的“山特UPS电源”存在兼容性问题时,客户基于对自身选用设备品牌的信任,最初坚决否认该可能性,坚持认为是我方设备缺陷,形成了专业判断上的直接对峙。

三、 解决方案:系统性排查与根源解决

面对复杂故障,我司启动了一套系统性的深度排查与解决流程:

1. 排查过程:

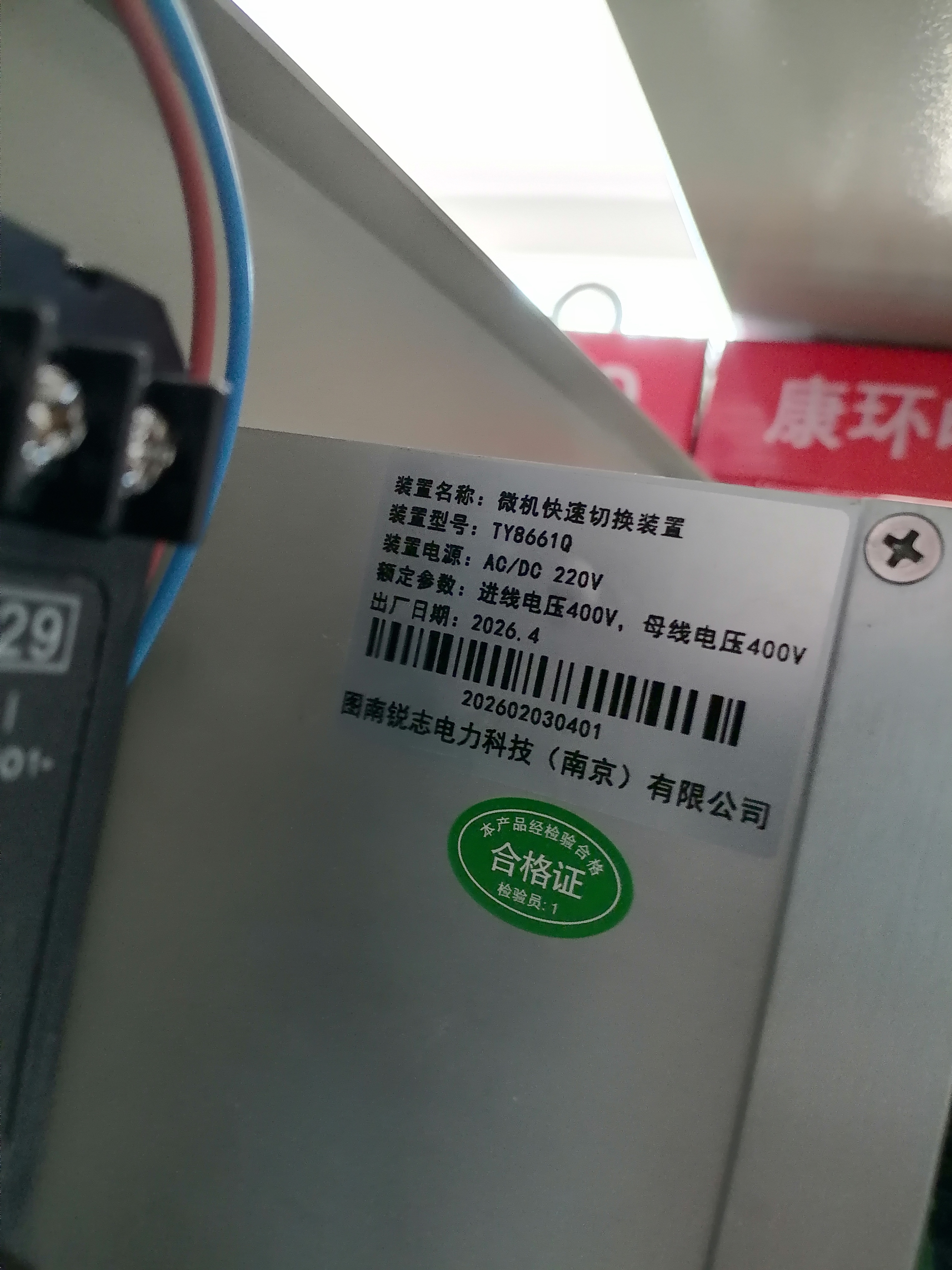

• 第一阶段(应急响应与初步判断):快切装置现场不动作后,售后第一时间响应,基于“厂内正常、现场异常”的现象,初步判断为可插拔的“开入板”可能由于适用不纯净电源出现异常,并立即顺丰加急寄送全新备件至现场更换,展现了负责态度与响应速度。


• 第二阶段(验证与排除):现场更换新开入板后,问题依旧。此举虽未解决故障,但成功排除了开入板为唯一故障点的可能性,将排查方向引向更基础的供电回路与环境因素。
• 第三阶段(专家研判与提出假设):售后技术总工介入,通过严谨对比与丰富的项目经验,发现厂内测试(使用纯净稳压源)与现场供电(使用山特UPS)的唯一重大差异,将根本原因假设锁定在供电电源的兼容性上。
• 第四阶段(验证假设与解决问题):在我方专业坚持下,现场尝试更换供电电源。当快切装置接入符合要求的稳压电源后,立即恢复正常,切换功能完美实现,确凿证明是现场UPS的输出特性不匹配所致。

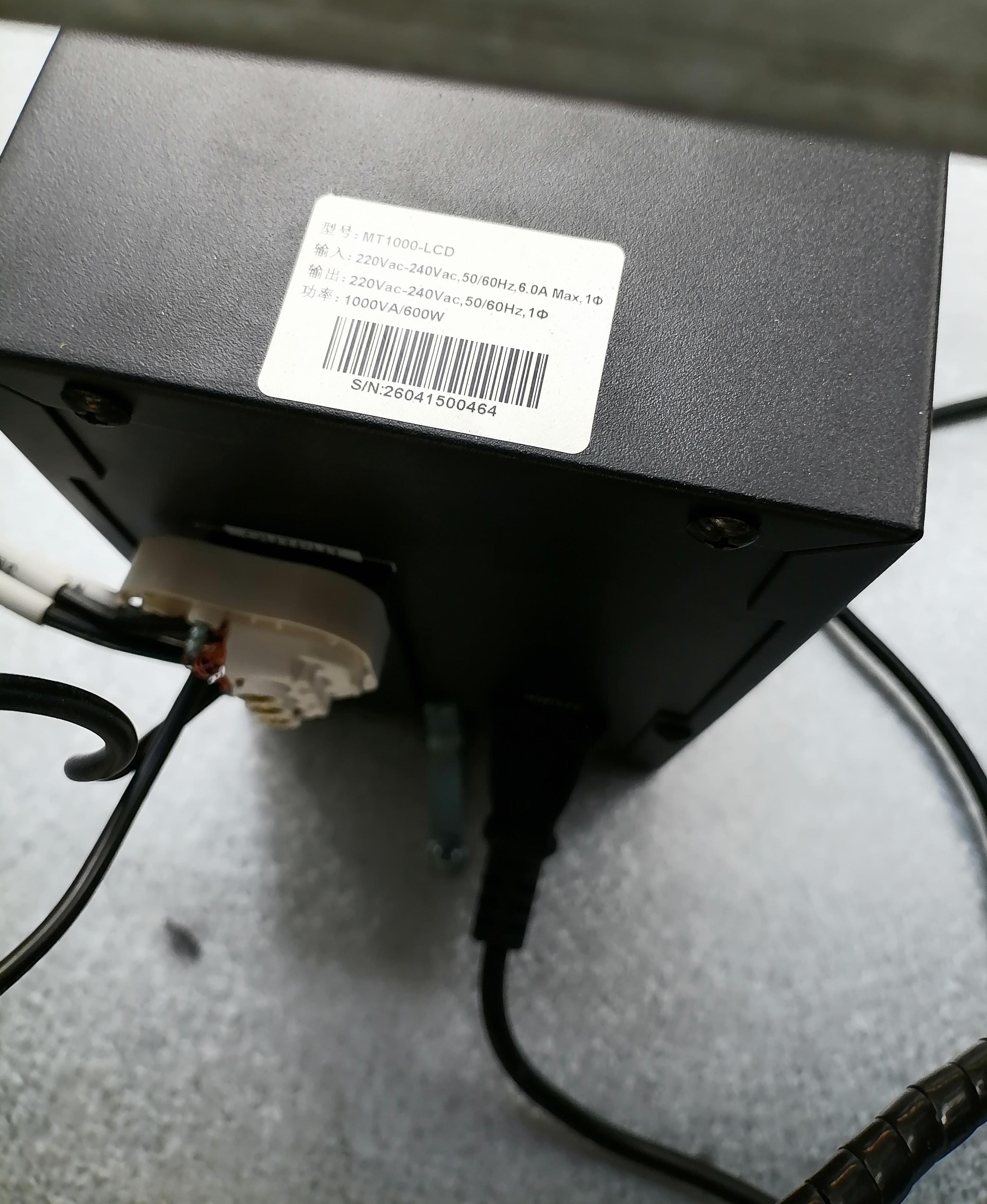

快切装置供电ups电源

2. 技术要点:
• 电源兼容性是关键:高性能工业控制装置对供电电源的电压波动范围、波形纯净度及带载能力有严格要求。并非所有品牌UPS在特定负载下的输出都能满足此类精密装置的电源模块要求。
• 对比分析法定位根因:通过严格控制变量(同一台装置),对比“正常环境”与“故障环境”的差异点,是快速定位系统性、交互性问题的有效科学方法。

3. 处置策略:本次事件处理体现了“快速响应、逐步深入、敢于坚持、用结果证明”的服务策略。从寄送备件安抚客户情绪,到专家介入进行专业研判,再到坚持己见并用实验验证,最终成功解决故障,全过程彰显了专业价值。

四、 快切项目实施效果

• 故障彻底解决:通过更换为合适的电源,快切装置持续稳定运行,切换准确无误,完全满足项目设计要求,保障了变电所供电的高可靠性。

• 客户信任重塑与巩固:问题圆满解决后,客户未再提出任何质疑,后续沟通态度显著好转,信任度大幅提升。此次事件从一场潜在的品质危机,转变为展现我司技术深度、服务韧性及专业诚信的契机。

• 内部知识沉淀与优化:此案例被纳入我司重要故障知识库,推动了产品说明书中关于电源适配性要求的进一步明确,并强化了出厂测试环节对异常电源的模拟,提升了产品鲁棒性。

五、 此快切项目的重要意义

本案例超越了普通的故障维修,是一次生动的“客户信任保卫战”与“专业价值证明战”。它深刻揭示:在工业自动化领域,优秀的供应商不仅要提供可靠的产品,更必须具备穿越复杂现象、定位系统级根因的强大技术能力。销售人员的信心源于对产品技术边界的清晰认知,技术人员的底气源于深厚的实践分析与严谨的方法论。此次事件证明,面对客户质疑时,基于专业知识的坚持、并用事实和数据说话,是化解危机、建立长期稳固合作关系的根本途径,也全面锤炼了我司应对复杂现场问题的综合服务能力。

微信公众号

关注公众号

了解更多知识

相关内容推荐

滁州某水泥110kV总降变电站

滁州水泥厂110kV总降变电站综合自动化系统项目,采用分层分布式架构,集成保护、监控、五防功能,实现全站智能化运维。系统保障了水泥生产线供电可靠性,显著降低运维成本,是大型工业用户站综自系统建设的典型案例。
2026-03-20

天津某钢缆厂 4.5MW 光伏项目

我司专业为天津某4.5MW光伏发电项目提供全套综合自动化系统解决方案,实现全站智能监控、AGC/AVC功率控制与毫秒级故障隔离,助力工商业屋顶电站高效运行、稳定并网。
2026-03-27

四川安县中联水泥分布式光伏发电项目

安县中联水泥有限公司分布式光伏发电项目采用光伏防逆流系统,通过实时监测并网点功率流向,动态调节光伏逆变器出力,确保光伏发电功率始终低于厂区负荷,实现零逆流运行。系统具备柔性调节与刚性保护双模式,响应迅速,适应水泥生产线负荷波动大的特点,满足电网接入要求,适用于建材、化工等高耗能企业分布式光伏项目。
2026-10-08
相关问答咨询 更多

Q:二次设备在线监测系统供货范围一般包含哪些设备?

二次设备在线监测系统供货范围一般包含监测主机、状态评价软件、数据采集接入单元、网络安全接入设备与屏柜附件,监测对象(保护测控装置本体)不属于供货范围,采购文件中应写明边界避免报价口径不一。-->

2026-10-20

Q:公用测控屏造价一般包含哪些费用项?

一面公用测控屏造价由测控装置及I/O板、屏柜组屏附件、通信对时附件、出厂联调与现场服务五个费用项构成,其中测控装置占50%-60%,装置台数与通信冗余配置是价格差异主因。

2026-10-20

Q:无线测温系统数据不上传怎么排查

无线测温系统数据不上传分三类:单点失联多为传感器电池耗尽或脱落,成片失联多为接收主机供电、天线或通讯管理机问题,全部失联先查后台与通道。按后台—主机—传感器—点表顺序排查即可快速定位。

2026-10-20
相关技术文章 更多

北斗卫星同步时钟系统怎么选

北斗卫星同步时钟系统是变电站与新能源场站全站统一时标的基准源。本文讲清时间同步系统选型前要明确的四个问题,主时钟、扩展时钟、天线与对时回路的供货范围,对时精度与守时指标怎么判,以及厂家技术交底要落实哪些事项,帮助您在变电站、光伏储能场站项目做好选型。

2026-10-26

工商业储能系统集成方案怎么定

工商业储能系统集成方案是储能项目落地前必须确定的核心文件。本文讲清工商业储能系统由哪些一次与二次设备构成,电池、变流、监控、计量各部分怎么配置,哪些设备不能省、哪些可优化,帮助您在工厂、园区、商业综合体等场景看懂方案并做好选型,附验收要点。

2026-10-23

AGC控制系统安装在什么地方

AGC控制系统安装在什么地方?本文讲清AGC系统在光伏、风电、储能电站中的典型安装位置与屏柜归属,从逆变器/风机到调度主站的接线方式与组网拓扑,涵盖通信规约选择、现场施工要点与验收注意事项,帮助工程人员快速掌握电站自动发电控制的部署方法。

2026-10-23
