浙江110kV泰富变电所发电厂项目

来源:HZVOLT 时间:2026-03-20 19:15:34

在浙江110kV泰富变电所中,我司提供完整的变电站自动化监控系统、站内通讯设备、继电保护设备、仪表等二次设备。从售前技术对接到供货再到售后调试顺畅,展现了我司在中高压电压等级变电站系统集成实力,受到业主好评!

浙江110kV泰富变电所发电厂项目

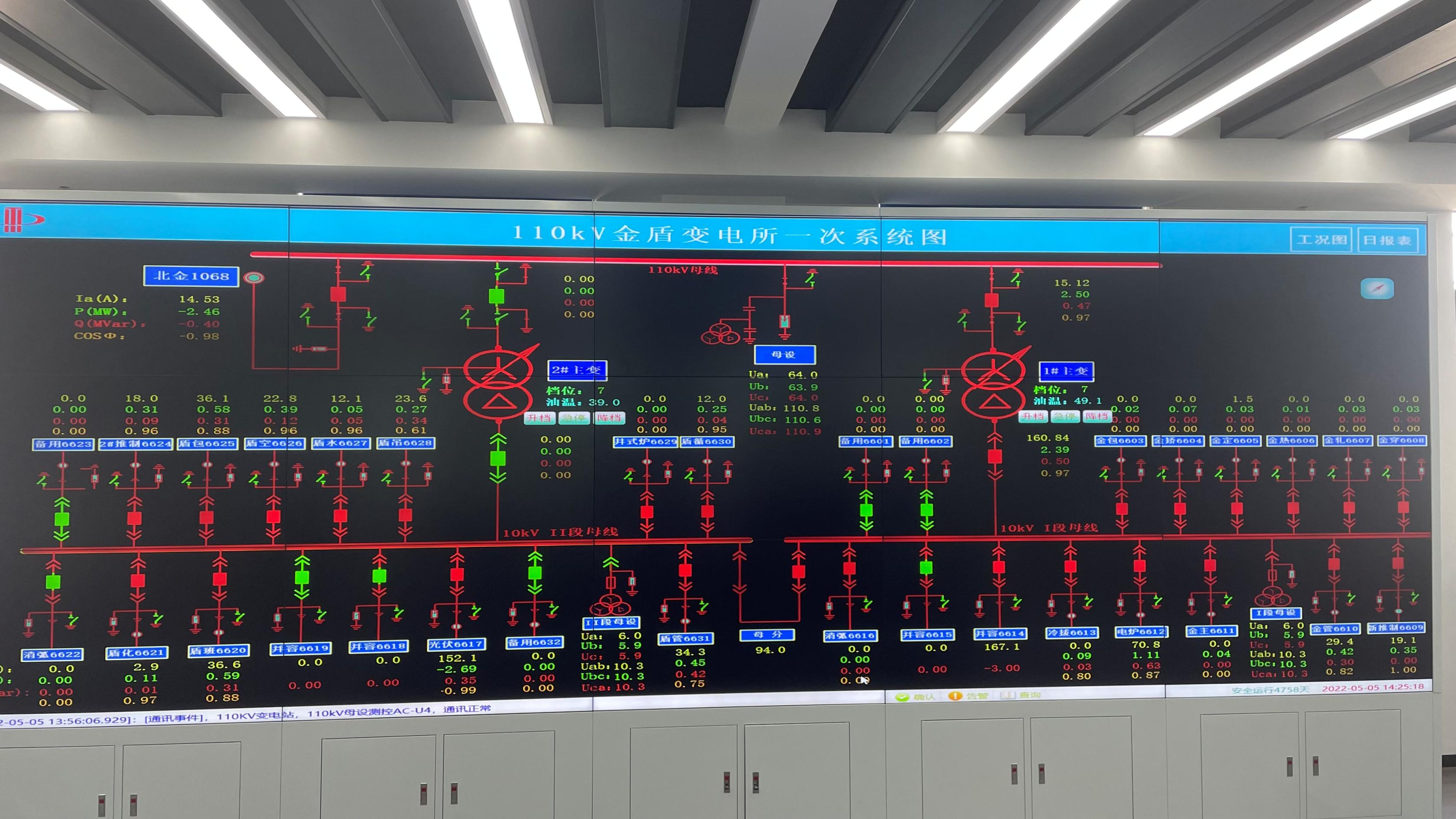

110kV变电所二次系统配置概况

一、项目背景

该项目为浙江地区一座 110kV 变电所的发电厂配套工程,二次系统需要与一次设备、站用电系统、以及上级调度主站同时对接。此类项目的难点不在单台设备,而在各专业界面的划分与联调顺序:监控、保护、通信、计量四条链路任一条滞后,都会拖住整站投运。

二、供货范围与实施要点

供货范围覆盖变电站自动化监控系统、站内通讯设备、继电保护设备及仪表等二次设备,按项目实际配置分屏供货。实施过程分三段推进:图纸会审阶段确认端子接口与屏位布置;工厂阶段完成屏内接线与出厂试验;现场阶段配合完成电缆敷设核对、单体调试与整组传动。
现场调试阶段的关键动作是先通信后逻辑:先让后台与各装置、远动与主站的通道跑通,再逐间隔验证保护逻辑与信号上送,最后做整组传动。这个顺序能避免「信号对不上却以为是保护逻辑错」的反复排查。
提示:110kV 站二次系统的典型构成可参考 35kV 变电站二次综合自动化系统构成和配置方案,电压等级不同但分层结构一致。

三、项目结果

从售前技术对接、供货到售后调试按计划完成,整站二次系统投运正常。该项目的实施也验证了系统集成能力比单台设备性能更关键——一次设备的接口条件、调度侧的点表要求、现场土建进度,都会影响二次系统的落地节奏。

相关问答咨询 更多

35kV变电站事故预想一般包含哪些内容?

Q:35kV变电站事故预想一般包含哪些内容?

35kV变电站事故预想一般包含全站失压、直流系统接地、保护装置异常与通信中断、主变异常、10kV母线故障、电容器…

2026-10-12
35kV变电站综合自动化系统改造能不能完全不停电?

Q:35kV变电站综合自动化系统改造能不能完全不停电?

老站综自改造通常无法完全不停电,关键间隔保护测控、远动通道切换仍需短时停电窗口;可通过分段实施、旁路过渡、临时R…

2026-09-22
变电站监控系统双机热备切换时间一般要求多少?

Q:变电站监控系统双机热备切换时间一般要求多少?

变电站计算机监控系统双机热备切换时间一般要求≤3s,确保主机故障时备机无缝接管,监控功能不中断、实时数据不丢失。…

2026-09-20
35kV 变电站综自系统由哪些子系统组成

Q:35kV 变电站综自系统由哪些子系统组成

35kV变电站二次综合自动化系统通常由继电保护、测控监视、调度通信、安全自动装置、故障信息、对时安防六个子系统组…

2026-09-11

相关技术文章 更多

485设备怎么接入通信管理机_串口参数与转发点表配置

485设备怎么接入通信管理机_串口参数与转发点表配置

围绕现场真实参数讲解485设备接入通信管理机的完整配置:9600/8/N/1串口参数、1000ms响应超时、20…

2026-11-03
35kV变电站事故常见异常场景与排查处理步骤

35kV变电站事故常见异常场景与排查处理步骤

35kV变电站事故预想是运维人员应对全站失压、直流接地、保护异常等突发故障的演练准备。本文讲清事故预想的编写方法…

2026-10-20
计算机监控系统屏配置清单

计算机监控系统屏配置清单

计算机监控系统屏是变电站站控层的核心屏柜,下行接入间隔层保护测控装置,上行经远动通信屏上送调度主站,完成四遥、告…

2026-10-12
风电场和光伏电站综合自动化系统配置差异

风电场和光伏电站综合自动化系统配置差异

风电场与光伏电站综合自动化系统同属新能源场站二次系统核心,但监控对象、通信协议与控制要求差异明显。本文按风电场、…

2026-10-09
