功率预测准确率不达标怎么办?数据源、超短期修正与考核口径的疑问解答
功率预测准确率不达标,是新能源场站被考核扣分最频繁的一项。实际项目中遇到过一个 30MW 光伏电站,连续三个月短期预测准确率在 76% 上下,查了模型、换了算法都没用,后来发现是辐照仪的玻璃罩半年没擦,积灰让实测辐照偏低 8%,模型一直拿错误的历史数据在训练。这篇按现场遇到的疑问逐条解答,把功率预测的考核口径、数据源、超短期修正、特殊时段处理和改进顺序讲清楚。
一、准确率到底按什么口径考核
先分清短期和超短期。短期预测是未来 0 到 72 小时,按 15 分钟分辨率上报,每天固定时次报一次;超短期是未来 0 到 4 小时,每 15 分钟滚动报一次。两类的准确率要求不一样,考核罚则也不一样。
准确率的算法是 1 减去均方根误差与装机容量的比值,再乘 100%。这个算法有个特点:装机容量做分母,所以同样的绝对误差在小场站上扣分更狠。10MW 的场站偏差 1MW,功率预测准确率掉 10 个点;100MW 的场站偏差 1MW,只掉 1 个点。小场站觉得考核严,原因在这里,不是算法针对谁。算准确率用的样本是全部上报时段的功率预测值与实测值,缺报时段按最差值补齐,所以上报中断比预测偏差更伤准确率。
| 项目 | 短期预测 | 超短期预测 |
|---|---|---|
| 预测时段 | 未来 0~72 小时 | 未来 0~4 小时 |
| 时间分辨率 | 15 分钟 | 15 分钟 |
| 上报频次 | 每日固定时次 | 每 15 分钟滚动 |
| 考核门槛(常见) | 准确率不低于 80% | 准确率不低于 85% |
| 主要影响因素 | 数值天气预报精度 | 实测功率与云团移动 |
| 改进手段 | 换源、调模型、修数据 | 提高采样完整率、缩短修正周期 |
门槛值各省不一样,有的省对光伏放宽到 78%,有的对配储场站另设口径。具体数字以当地两个细则和并网调度协议为准,不要拿邻省的标准套。考核周期一般是月度,按日准确率加权平均,个别省份按小时算再汇总。
还有一点容易忽略:考核用的实测出力是调度侧采集的数据,不是场站后台的数据。两边如果有时标偏差或者采样中断,场站自己算出来 85%,调度侧算出来只有 79%,争议就出在这里。每月把调度下发的考核明细和场站后台数据对一遍,能发现不少问题。
二、数据源里哪几处最容易出错
数据源分三块:数值天气预报、场站实测气象、场站实测功率。三块里最容易出错的是实测气象,因为它有物理器件,会脏、会偏、会坏。
辐照仪是第一嫌疑。玻璃罩积灰、积雪、鸟粪,都会让读数偏低;安装倾角与组件倾角不一致,早晚时段偏差明显;传感器老化后灵敏度漂移,一年能漂 3% 到 5%。辐照仪至少每季度清洗一次,每年送检标定一次,这一条做到,很多场站的准确率能直接回升 2 到 3 个点。配套的光伏六要素环境检测仪要把辐照、组件温度、环境温度、风速、风向、湿度一起采全,缺项会让模型少一个输入。
数值天气预报是第二嫌疑。同一片区域不同服务商的预报差别不小,云量、辐照的偏差能到 10% 以上。判断要不要换源,拿过去 3 个月的预报值和实测值做逐时对比,看偏差是系统性偏高还是随机波动。系统性偏高换个源就能改善,功率预测准确率当月就能看到变化;随机波动大说明分辨率不够,要选时空分辨率更细的产品,气象预测服务器支持多源接入的,可以把两家的预报做加权平均,比单源稳。同一份预报源在场站之间共用时,山区和沿海的偏差规律不一样,不要把平原场站调好的权重直接搬过去。
实测功率这一块的问题在采样完整性。逆变器通信中断、数采器掉线、时段缺失被填 0,都会让历史数据带进假样本。训练前先做数据清洗,把连续缺失超过 4 小时的日子剔掉,把明显异常的点(夜间有功不为 0、阴天出力超过晴空值)标出来。数据完整率低于 95% 的场站,先修采集再谈模型。
时标对齐也常出问题。气象数据用的是整点,功率数据是 15 分钟一点,两边如果按字符串直接拼,会错开一个时段。正确做法是统一转成时间戳再对齐,气象值按线性插值到 15 分钟。这个错误在自建预测系统的场站里很常见,光功率预测服务器的接入配置里要明确时区和对齐方式。
三、超短期修正为什么总追不上
超短期修正是拿最近的实测功率往外推,理论上应该越推越准。现场追不上的原因有两类:一类是修正周期太长,一类是修正逻辑用错了对象。
周期问题。有的场站超短期是 1 小时算一次,报出去的是 4 个小时的曲线,前面一小时用的还是老数据。云团移动速度 30 到 50km/h,一小时内天气能变一个样。超短期修正周期按 15 分钟做,与上报频次一致,才跟得上变化。这一条对算力要求不高,主要是流程要改成自动触发。
逻辑问题更麻烦。超短期修正如果直接用实测功率做线性外推,晴天效果好,多云天会一直滞后于实际变化:云来了功率已经掉下去,预测还在按上一段的斜率往上走。改进办法是把辐照突变作为一个触发条件,实测辐照 15 分钟内变化超过 30% 时,放弃外推,改用当前实测值加衰减系数。
还有一种情况是修正被限幅卡住。为了防止预测值跳变,系统里设了单步变化限值,比如一次不超过装机容量的 10%。这个限值在功率快速爬坡时会拖慢跟踪,表现是预测曲线始终比实际曲线晚 15 到 30 分钟。限值要分时段设,日出日落前后放开到 20%,正午压到 10%。

四、限电和极端天气时段怎么处理
限电时段是准确率被拉低的常见原因,也是最容易申诉回来的部分。场站被限出力时,实际功率低于预测值,误差算在场站头上,功率预测准确率被白白拉低。按规则,受限时段可以向调度申请标记,标记后该时段不参与考核。限电时段必须当日报备,事后补报多数不予认可。
报备要留证据。调度下发的限电指令、场站 AGC 的限功率设定值、逆变器的限功率状态,这三样能形成完整链条。只报一个时间段的做法,审核时容易被退回。每月把限电时段汇总一次,和考核明细对照,看有没有漏报。
极端天气要单独处理。沙尘、降雪、冰雹、连续阴雨,这几类天气下模型的偏差本来就大。做法是在模型里加天气类型判别,识别到沙尘或者降雪时切换到对应的修正系数,不要用晴空模型硬套。积雪覆盖组件时出力接近 0,这种时段提前人工干预比让模型自己学更快。
云团快速移动的天气最难。这类天气下短期预测基本无解,超短期还有机会,靠的是卫星云图或者全天空成像仪。配置了成像仪的场站,把云量移动速度和方向作为输入,超短期准确率能提升 3 到 5 个点。没有成像仪的,至少把辐照突变检测做上,响应能快一些。
台风、寒潮这类过程性天气,提前 72 小时的预报反而不准。场站在接到气象预警后,可以人工修正上报曲线,把预测值往安全侧压。这种人工干预要记录,考核时如果被质疑,有记录能说明是主动防御不是模型失控。
五、不达标之后先改哪里
改进顺序不要乱。先修数据,再调参数,然后换源,改到模型已经是末端环节。现场的经验是:功率预测准确率不达标的原因里,数据问题占六成以上,模型问题不到两成。上来就换算法,往往白折腾。判断依据也很简单,把同一段历史数据喂给两套模型,算出的准确率差 1 到 2 个点,而数据修好之后,功率预测准确率能回升 4 个点以上,哪个值得先做一目了然。
第一步查数据完整率和异常值。把过去 3 个月的数据导出来,按日统计缺失点数、夜间有功非零的点数、出力超过晴空值的点数。任何一项超过 5%,先把采集修好。这一步通常一周内能做完,成本最低。我公司在几个 20MW 到 50MW 的场站做过统计,单纯把辐照仪清洗干净、校准倾角这一项,功率预测准确率平均回升 2 到 3 个点,比换算法见效快。
第二步查气象传感器。辐照仪清洗、倾角核对、温度传感器比对,用一台便携式辐照计在现场对比读数,偏差超过 5% 就送检。组件温度传感器贴的位置也有讲究,贴在背板中间和贴在边框上,读数能差 5℃。
第三步评估预报源。拿两家以上服务商的同期预报做对比,算逐时的平均绝对误差。误差最小的那家做主源,另一家做备用,两家差值超过阈值时报警,提示预报可能失准。
第四步才是模型。模型再训练要看两个信号:连续两个月准确率下降超过 3 个点,或者场站发生了增容、组件更换、支架改造这类结构性变化。没有这两个信号,不要频繁重训,重训过度会让模型记住噪声。

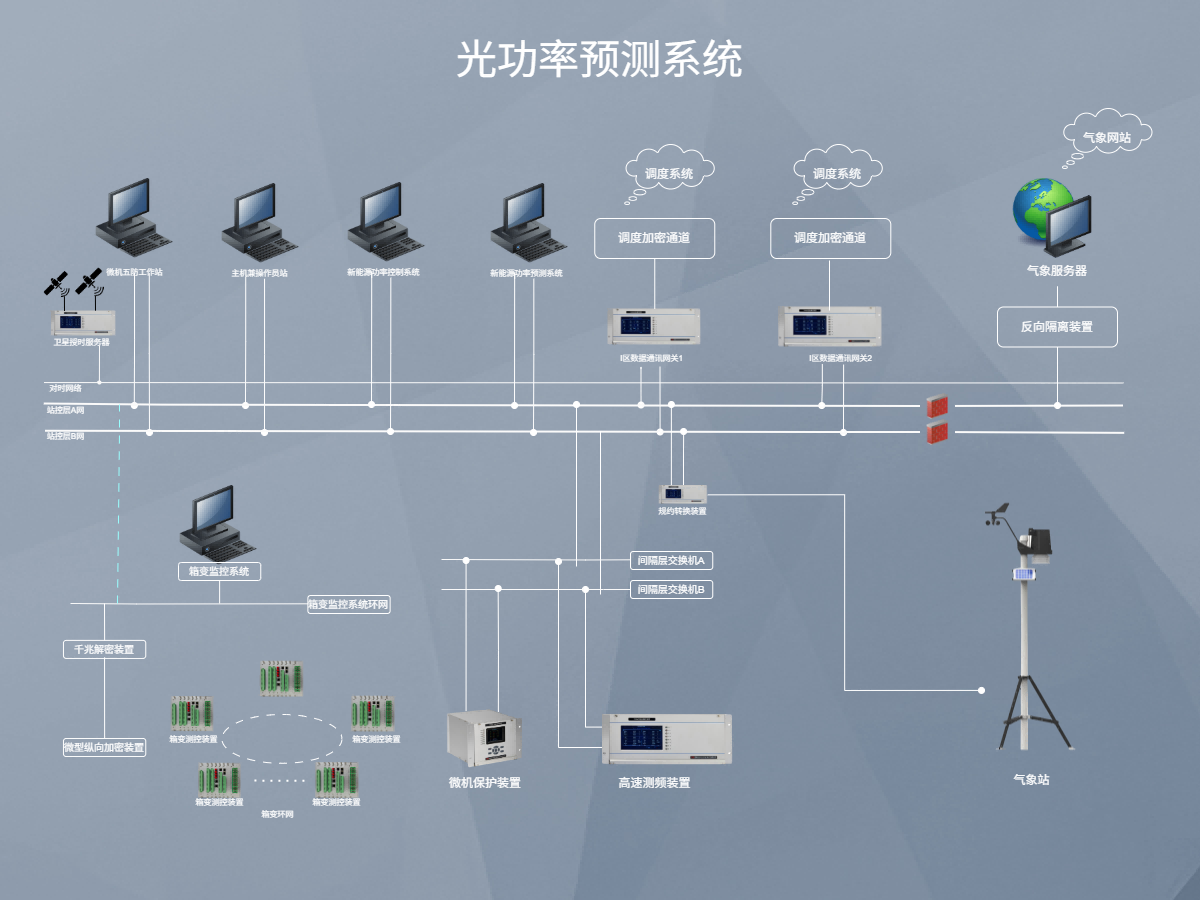

系统层面的配置也要一起看。功率预测的屏柜组成、功率预测服务器与气象采集单元的接线、与调度的上报通道,任何一处不通都会导致数据缺失。上报失败但本地算得对,考核照样扣分。建议在后台加一个上报成功率监视,低于 98% 就报警。
短期预测和超短期预测哪个更容易达标
准确率是按月算还是按日算
辐照仪脏了真会影响这么大吗
限电时段没报备还能补吗
换一家数值天气预报服务商能提升多少
模型多久重训一次合适
关注公众号
了解更多知识
-
Q:故障解列和低频低压减载投错了会怎样?动作对象、判据与投退边界
故障解列与低频低压减载的边界答疑:一个断开与系统的连接、一个只甩负荷,判据一个带滑差与电压闭锁、一个按频率轮次动作,动作时间要错开多少,什么情况下只投告警,以及误投误退在现场的五种表现。
2026-10-26
Q:远动管理机和通讯管理机有什么区别?一个对调度、一个对装置,装反了什么后果
远动管理机与通讯管理机的分工答疑:各自面对调度还是装置、规约转换深度差在哪、接口与通道数量、数据流向的主从关系,以及两台设备位置装反后遥测为 0、总召超时、SOE 时标错乱的具体表现和改法。
2026-10-26
Q:功率预测准确率不达标怎么办?数据源、超短期修正与考核口径的疑问解答
功率预测准确率不达标的排查与改进:短期与超短期考核口径的差别、数值天气预报与实测气象数据的易错点、超短期滚动修正追不上的原因、限电与极端天气时段的处理方式,以及模型再训练的判断条件。
2026-10-26
-
箱变测控与公用测控怎么选?I/O 点数、通信方式与安装位置对照
箱变测控与公用测控的选型口径:各自盯的设备范围、I/O 点数按间隔还是按柜面核算、光纤环网与站控层双网的通信方式差异、装置装在箱变柜还是二次设备室的取舍,附对照表与四种常见误配。
2026-10-26
故障解列装置四段定值整定:低频、高频、低压、高压的动作边界与滑差闭锁
故障解列装置四段定值的整定方法:低频与高频解列的频率定值、延时与级差,低压高压段的电压取值,滑差闭锁与 PT 断线闭锁的配合,以及和低频低压减载、备自投、重合闸的时间轴排布与现场调试步骤。
2026-10-26
新能源场站 AGC/AVC 联调:调节死区、速率限值与闭锁条件的整定口径
新能源场站 AGC/AVC 联调的落地口径:有功与无功指令的信号链核对、调节死区按额定容量的取值范围、调节速率与限幅的设定、一次调频动作与通信中断等闭锁条件,以及阶跃、斜坡、投退三类联调试验的做法。
2026-10-26
