浅谈母联备自投/进线备自投的区别和应用场景
在10kV等级供电系统中,单电源供电模式普遍依赖备用电源自动投入装置(备自投装置)维护电网稳定。进线备自投与母联备自投是配电室常用的两种方式,二者在配置、原理及应用场景上存在显著差异,共同保障供电连续性。
一、核心区别

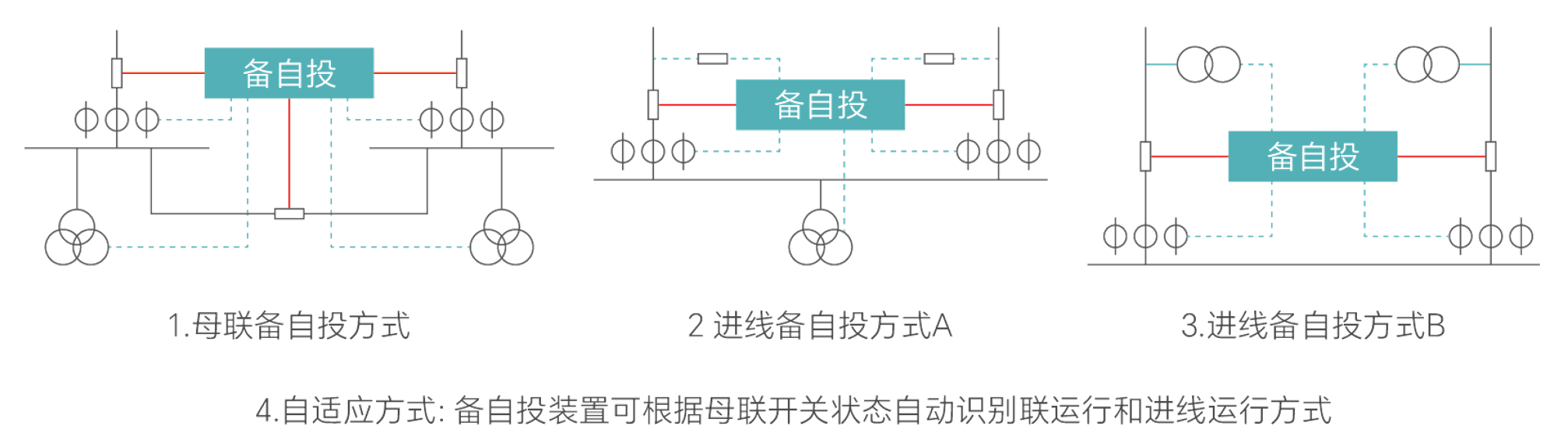

进线备自投与母联备自投的本质差异体现在配置与适用场景:
进线备自投:在两进线柜间增设电压互感器(PT)和备自投装置,无需联络柜。适用于两条进线一用一备的场景,通过切换进线实现备用电源投入。
母联备自投:在联络柜(母联开关)配置备自投装置,同时为母线配备PT柜。适用于双母线系统,通过母联开关实现母线间负荷转移。
二、进线备自投的应用与特点
(一)应用场景与工作原理
进线备自投主要用于10kV配电室两条进线“一用一备”的场景。其工作原理为:当检测到母线失压、备用进线有电压且运行线路开关无电流时,装置自动跳开运行进线开关,合上备用进线开关,恢复供电。

(二)与主变保护的协同挑战及解决策略
实际运行中,主变保护动作可能闭锁进线备自投,引发整站失压风险,具体表现为:
主变保护区故障动作闭锁备自投,导致整站失压;
故障未消除时,后备保护断开对侧开关,主变保护闭锁仍致失压;
故障消除后备自投已闭锁,仅发告警不动作。
解决策略:
采用“主变保护不闭锁进线备自投”原则,确保电网稳定;
优化进线保护跳闸回路,手动/遥控跳闸并合后继电器闭锁重合闸,手跳闭锁备自投开关,避免误放电;
闭锁线路保护重合闸,防止主变保护跳闸后线路重合闸冲击系统。
(三)特点分析
优点:快速响应主进线故障,切换至备用进线,减少停电时间;确保负荷连续供电,提升可靠性。
不足:受主变保护动作影响大,需精细协同跳闸回路与闭锁逻辑;改造进线开关及增装置可能增加投资成本,投切瞬间可能对敏感负荷造成影响。
三、母联备自投的应用与特点
(一)应用场景与作用
母联备自投适用于双母线或多母线系统,当某段母线因故障或失电时,通过母联开关将负荷转移至另一段母线,保障供电连续性。其核心作用是缩短故障处理时间、提升安全性,替代传统人工操作。
(二)工作原理与流程
母联备自投工作流程分三阶段:
充电条件:进线断路器合位、分段(母联)断路器分位、母线有压、无闭锁信号等,满足后经15秒充电完成(充电指示灯亮),备自投进入准备状态。
启动条件:备自投开放后,检测到母线失压无电流、备用线有压,且满足“备自投方式投”“不闭锁”等条件。
动作过程:跳开失电进线开关(经延时确认分位),再合上母联开关(经延时确认合位),成功后闭锁备自投;若超时未检测到开关位置,报“跳/合失败”并延时返回。
(三)优势与局限性
优势:
条件严苛保障安全:多重条件(如电压、电流、开关位置)需逐一满足,否则自动闭锁,防二次合闸;
时限精准:设定时间内未达条件则回溯上一步,确保动作可靠性;
防重合设计:仅在进线合位时分闸、分段合位时闭锁,避免误动作。
局限性:
三相断线误启动:轻负荷下三相断线满足“无压无流”条件时可能误启动,修改程序又恐失电时拒动;
故障转移风险:母线或出线故障时,主变后备过流动作跳进线后,备自投合母联可能将故障扩展至另一段母线;
复杂情境不确定性:常规流程在复杂故障下动作正确性待验证。
四、实际应用中的选择考量
二者选择需结合电力系统结构、负荷特性及实际需求:
投资与维护:均需改造或增装置(进线备自投改进线开关,母联备自投改联络柜),需评估成本效益;定期维护确保装置正常。
负荷特性:关键负荷优先选可靠性高的方式(如母联备自投适合双母线负荷转移,进线备自投适合单电源多进线)。
协同设计:进线备自投需重点协调主变保护与跳闸回路;母联备自投需优化充电/启动条件,规避三相断线等误动场景。
总结:
进线备自投与母联备自投均为10kV配电室保障供电连续性的核心装置,前者通过切换进线实现备用电源投入,后者通过母联开关转移母线负荷。实际应用中,需根据系统结构、负荷需求及成本维护综合选择,并通过优化逻辑(如进线备自投与主变保护协同、母联备自投防误动设计)提升可靠性,确保工农业及生活用电安全稳定。
关注公众号
了解更多知识
-
Q:储能电站和光伏电站以及风电厂的一次调频和AGCAVC系统有什么区别不同?
一次调频、AGC、AVC 在光伏/风电/储能场站中分工不同:一次调频毫秒级自主应急调有功,AGC 分钟级跟踪调度精调频率,AVC 专管无功稳压。本文对比三者原理、响应速度、设备载体及35kV/10kV并网配置差异。本文将从原理、响应速度、调节能力、实现成本和运行约束四个维度,对这三类电源进行一次系统的横向比较。
2026-07-27
Q:虚拟电厂多合一控制终端是什么?一台设备如何取代五台屏柜?
本文对虚拟电厂的多合一控制终端做了一个详细的说明介绍,虚拟电厂融合控制终端就是把远动通讯、通讯采集、加密、5G/4G路由/AGVC控制全部通过一台装置集成到一起,达到高度集成融合的一个设备。采集电厂的数据传给后台系统,达到可以观测调控的一个目的。
2026-07-15
Q:光伏场站为什么要参与一次调频?
光伏场站参与一次调频已成并网刚需。本文深度剖析其背后的电网安全、政策合规、经济账与技术演进四大驱动力,并详解下垂控制、虚拟惯量等技术路径。点击了解如何实现合规与增收双赢。
2026-07-14
-
助力园区零碳转型:深度解析零碳园区能碳管理综合解决方案
零碳园区能碳管理综合解决方案”系统性提升园区的能碳管理能力园区提升能碳管理能力的本质,是对能源流与碳足迹进行全生命周期的精细化治理。该方案的核心逻辑可以概括为四个关键词:知(全域感知)、算(精细核算)、控(智能调控)、评(绩效评估)。
2026-07-13
一次调频与功率预测:新能源并网验收的两道“硬门槛”
光伏、储能、风电等新能源场站大规模建设。无论是新建项目还是存量改造,电网均明确要求其具备一次调频、AGC/AVC、“四可”(可观测、可调节、可控制、可预测)等功能。本文对一次调频与功率预测做了一个阐述,说明一次调频与功率预测在新能源项目验收的意义。
2026-07-13
国网湖北分布式光伏并网新规及全流程规范
本文对国网湖北分布式光伏并网新规做了一个简单扼要的解析,随着湖北分布式光伏行业将迈入规范化、高效化、安全化发展新阶段。湖北省分布式光伏的接入规范也构建全流程标准化服务体系。了解更多湖北分布式光伏接入的新规请登录网站。
2026-05-28
